Сергей Федосеев - Интеллектуальные информационные системы управления предприятием

Тут можно читать онлайн Сергей Федосеев - Интеллектуальные информационные системы управления предприятием - бесплатно ознакомительный отрывок. Жанр: Управление, подбор персонала, год 2021. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Сергей Федосеев - Интеллектуальные информационные системы управления предприятием краткое содержание

Интеллектуальные информационные системы управления предприятием - описание и краткое содержание, автор Сергей Федосеев, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru
Рассматриваются интеллектуальные системы управления предприятием на базе существующих «ERP». Подробно освещены такие современные концепции управления, как «Бережливое производство», «Теория ограничений», «Быстрореагирующее производство». Реализован подход, основанный на интеллектуальных элементах, позволяющих снижать степень неопределенности и принимать обоснованные управленческие решения в постоянно меняющихся условиях. Представлены инструменты, используемые для построения интеллектуальных систем в условиях нечеткой исходной информации для постановки и решения задач управления производством. Охарактеризована практика реализации интеллектуальных элементов в рамках внедрения «1С ERP Управление предприятием 2».

Интеллектуальные информационные системы управления предприятием - читать онлайн бесплатно ознакомительный отрывок

Интеллектуальные информационные системы управления предприятием - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Сергей Федосеев
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Явным недостатком на данном этапе развития технологии MRP была невозможность обновить результатную информацию, получаемую в ходе работы MRP, т. е. подстроиться под изменения, возникающие в случае изменений открытых заказов. Из-за этого первые MRP-системы называли «запустил и забыл» (launch and forget). В свою очередь, возможность обновления очень важна, так как среда, в которой используется MRP, весьма динамична, а частые изменения размеров заказов и сроков их выполнения не являются редкостью. Отсюда вытекает необходимость отслеживать текущее состояние открытых заказов.

Данная фаза развития стандарта MRP имела место при преобладающем характере пакетной обработки информации на удаленных вычислительных центрах (кустовых или корпоративных). Тогда интерактивные технологии развития еще не получили. Если учесть, что в настоящее время при современном уровне развития вычислительной техники, один запуск процедуры MRP в режиме полного пересчета, согласно статистическим данным, занимает от 3 до 8 часов (в среднем), можно представить, насколько возможности для оперативного моделирования ситуации были ограничены тогда, и становится ясно, что анализ «а что будет, если?..» практически не проводился. По сути, MRP просто фиксировала статический план в «развернутом» виде.

1.4.5 Технология MRPI/CRP

Очевидно, что с ростом возможностей в области обработки данных присущие MRP ограничения перестали удовлетворять менеджеров и сотрудников служб планирования. Поэтому следующим шагом стала возможность обрабатывать ситуацию с загрузкой производственных мощностей и учитывать ресурсные ограничения производства – CRP (Capacity Requirements Planning). Процедура CRP запускается после завершения процедуры MRP, так как исходными данными для CRP являются также результаты работы MRP в виде плановых заказов на номенклатурные позиции производства. Задачей CRP является проверка плана производства на выполнимость.

Для работы механизма CRP необходимы три массива исходных данных:

1. Данные о главном календарном плане производства (MPS). Они являются исходными и для MRP.

2. Данные о рабочих центрах. Рабочий центр, как отмечает APICS [45], – это определенная производственная мощность, состоящая из одной или нескольких машин (людей и/или оборудования), которая в целях планирования потребности в мощностях (CRP) и подробного календарного планирования может рассматриваться как одна производственная единица. Можно сказать, что рабочий центр – это группа взаимозаменяемого оборудования, расположенная на локальном производственном участке. Для работы CRP необходимо предварительное формирование рабочего календаря рабочих центров с целью вычисления доступной производственной мощности.

3. Данные о технологических маршрутах изготовления номенклатурных позиций, содержащихся в спецификациях. Здесь указываются все сведения о порядке осуществления технологических операций и их характеристиках (технологические времена, персонал, другая информация). Этот массив данных «умноженный» на главный календарный план (MPS) формирует плановую загрузку рабочих центров.

CRP информирует обо всех расхождениях между планируемой загрузкой и имеющимися мощностями, позволяя предпринять необходимые регулирующие воздействия. При этом каждому изготавливаемому изделию назначается соответствующий технологический маршрут с описанием ресурсов, требуемых на каждой его операции, на каждом рабочем центре. Следует отметить, что CRP не занимается оптимизацией загрузки, осуществляя лишь расчетные функции по заранее определенной производственной программе согласно описанной нормативной информации.

После завершения работы CRP становятся доступны результаты расчета мощностей (рисунок 1.9)

Рисунок 19 Результат расчета CRP за период Следует отметить что результат - фото 36

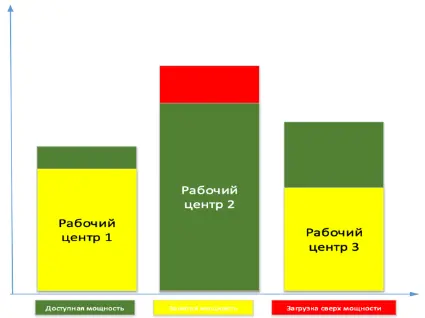

Рисунок 1.9 – Результат расчета CRP за период

Следует отметить, что результат расчета лишь констатирует, что некоторые мощности достаточны для выполнения плана, а некоторые мощности перегружены, но не предлагает алгоритма «расшивки» узких мест (подробнее об узких местах будет рассказано в главе 2.2). Корректировка плана производства и поиск допустимых решений могут быть получены на основе использования опыта и знаний лиц, принимающих решения. Человек последовательно анализирует дефициты, выявляя позиции, которые привели к перегрузу и осуществляет поиск периода, в который возможно данную загрузку перенести. Если такого периода нет, необходимо переносить план производства некоторых заказов на более поздние даты, что требует корректировки главного плана производства и так далее. Все эти процедуры крайне трудоемки на практике.

CRP и MRP можно с некоторой долей условности отнести к системам поддержки принятия решений, так как они позволяют просчитывать последствия, хотя и не выдают никаких практических вариантов преодоления возникших проблем. Иногда технологию MRP называют еще MRP I. Можно отметить, что налаженная технология MRP I/CRP при наличии достаточных вычислительных мощностей позволяет, по сути, осуществлять моделирование ситуации.

1.4.6 Замкнутый цикл MRP (Closed loop MRP)

Следующим этапом развития стал «Замкнутый цикл MRP» (closed loop MRP), предложенный в конце 70-х гг. Оливером Уайтом, Джорджем Плосслом и другими (Oliver Wight, George Plossl and others). Основная идея данного усовершенствования технологии MRP заключается в создании замкнутого цикла путем налаживания обратных связей, улучшающих отслеживание текущего состояния, поддержание мониторинга выполнения плана снабжения и производства. В результате применения нового метода значительно повышен уровень достоверности и точности плановых показателей. Дополнительно к системе MRP новый метод позволил автоматизировать фазы детального планирования и учета выполнения планов:

1. формирование подробных графиков выпуска готовой продукции, поставок сырья, материалов и комплектующих для поставщиков;

2. учет входного/выходного материального потока;

3. диспетчирование хода производства и поставок;

4. составление отчетности о предполагаемом отставании от графиков выпуска, графиков поставок и т. д.

Дополнительные функции обеспечивают обратную связь и гибкость планирования с учетом внешних экономических факторов (уровень спроса, состояние открытых заказов, движение материального потока и т. п.). В процесс управления вовлечены бизнес-процессы, которые связаны со снабжением и производством, но не бизнес-процессы продаж и финансового учета. Было необходимо реализовать мониторинг (диспетчирование) выполнения плана снабжения и производственных операций, что позволяло снять те ограничения степени достоверности результата планирования, ранее присущие MRP I, которые существовали из-за невозможности отследить состояние открытых заказов. С добавлением указанных функций к MRP I/CRP был сформирован стандарт «Замкнутый цикл MRP», охватывающий все стороны бизнеса, связанные с изготовлением продукции.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Сергей Федосеев читать все книги автора по порядку

Сергей Федосеев - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Интеллектуальные информационные системы управления предприятием отзывы


Отзывы читателей о книге Интеллектуальные информационные системы управления предприятием, автор: Сергей Федосеев. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
