Майк Кон - Agile: оценка и планирование проектов
- Название:Agile: оценка и планирование проектов
- Автор:
- Жанр:
- Издательство:Альпина Паблишер
- Год:2018
- Город:Москва
- ISBN:978-5-9614-5208-2
- Рейтинг:
- Избранное:Добавить в избранное
-
Отзывы:
-
Ваша оценка:
Майк Кон - Agile: оценка и планирование проектов краткое содержание
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.
Agile: оценка и планирование проектов - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
После составления плана необходимо проинформировать о нем всю организацию и использовать его для мониторинга прогресса разработки. Именно этим вопросам посвящены три главы части V. В главе 19 рассматривается мониторинг плана релиза, а в главе 20 — плана итераций. В последней главе этого раздела (21) разбираются вопросы информирования о плане и процессе его выполнения.
Часть VI состоит всего из одной главы — 22, в которой рассматривается вопрос, почему работает agile-подход к оценке и планированию. Эта глава является своего рода дополнением к главе 2, где говорится о том, почему традиционные подходы нередко дают неудовлетворительные результаты.
Заключительная часть (VII) также включает в себя только одну главу. Глава 23 представляет собой расширенный анализ примера, который повторяет основные моменты этой книги применительно к гипотетической ситуации.
Часть I
Проблема и цель
Чтобы уяснить суть agile-подхода к оценке и планированию, необходимо ясно понимать цель планирования. Именно этому вопросу посвящена глава 1 данного раздела. В главе 2 рассматриваются основные причины, по которым традиционные подходы к оценке и планированию дают неудовлетворительные результаты. Заключительная глава этого раздела содержит описание обобщенных принципов agile-подхода к оценке и планированию, которому посвящаются последующие части книги.
Глава 1
Цель планирования
Планирование — это все. Планы — ничто.
Фельдмаршал Хельмут фон МольткеОценка и планирование критически важны для успеха проекта по разработке программного обеспечения любого размера и значимости. Планы определяют наши инвестиционные решения: мы можем взяться за проект, на выполнение которого, по нашим оценкам, потребуется полгода и $1 млн [1] Не забывайте, что $ — это универсальный, обобщенный символ для обозначения валюты.
, и отказаться от этого же проекта, если на него потребуется два года и $4 млн. Планы помогают нам понять, кого нужно привлечь к работам по проекту в течение определенного периода. Планы помогают нам понять, как продвигается создание функциональности, которая нужна пользователям и получения которой они ожидают. Без планов мы открываем ворота для целого ряда проблем.
Процесс планирования, однако, сложен, а планы нередко получаются далекими от реальности. Как результат, команды зачастую впадают в одну из двух крайностей: они либо полностью отказываются от планирования, либо тратят столько сил на составление планов, что начинают верить в их правильность. Команды, которые отказываются от планирования, не могут ответить на такие фундаментальные вопросы, как «Когда это должно быть выполнено?» и «Можем ли мы ожидать выпуск продукта в июне?». Команда, затратившая слишком много сил на планирование, обольщает себя уверенностью в том, что план в принципе может быть «правильным». Ее план может быть тщательно проработанным, но вовсе не обязательно отличаться высокой точностью или полезностью.

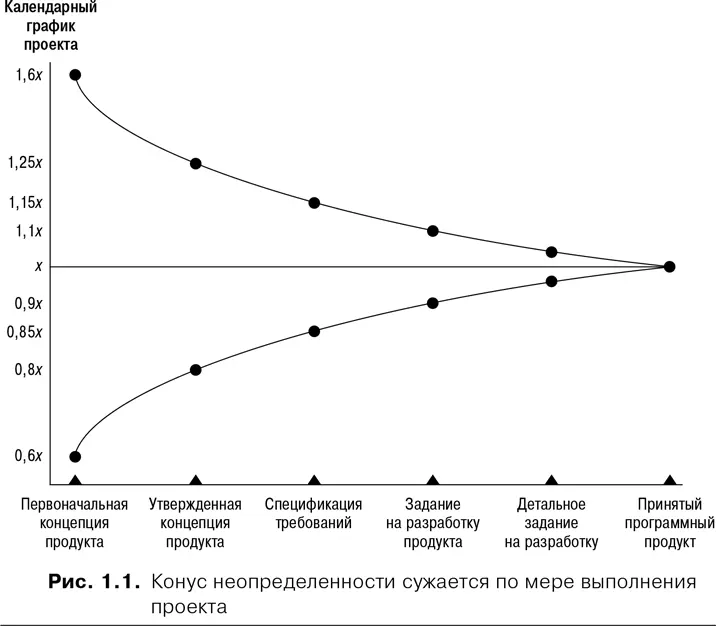

Тот факт, что оценка и планирование — дело непростое, не является открытием. Это известно давным-давно. В 1981 г. Барри Боэм построил первую версию того, что Стив Макконнелл (Steve McConnell, 1998) позднее назвал «конус неопределенности». На рис. 1.1 показаны первоначальные диапазоны неопределенности Боэма в разных точках в процессе последовательного развития («каскадный процесс»). Конус неопределенности говорит о том, что на этапе оценки осуществимости проекта оценка обычно отклоняется от истины на 60–160 %. Иначе говоря, на проект, который, как ожидается, должен занять 20 недель, может потребоваться от 12 до 32 недель. После формулирования требований в письменном виде оценка может отклоняться на ±15 % в любом направлении, т. е. плановый срок 20 недель может сократиться до 17 недель или вырасти до 23 недель.

Институт управления проектами (Project Management Institute — PMI) имеет сходную точку зрения на постепенное повышение точности оценок, однако он считает, что конус неопределенности должен быть асимметричным. PMI предлагает принимать начальный уровень отклонений оценки в диапазоне от +75 % до –25 %. Следующий этап — бюджетные предположения — предполагает диапазон отклонений от +25 % до –10 %, за ним следует этап окончательной бюджетной оценки с диапазоном отклонений от +10 % до –5 %.
Зачем это нужно
Если оценка и планирование настолько трудны и если точную оценку невозможно получить вплоть до последней фазы выполнения проекта, то зачем этим заниматься? Конечно, очевидной причиной является то, что в организациях, где мы работаем, от нас нередко требуют предоставления оценок. Планы и графики могут требоваться для таких вполне понятных целей, как планирование маркетинговых кампаний, планирование релизов продукта и обучение внутренних пользователей. Это очень важные потребности, и трудность оценки проекта не может служить основанием для отказа от составления плана или графика, который организация может использовать для их удовлетворения. Вместе с тем помимо этих номинальных потребностей существует значительно более фундаментальная причина не жалеть сил на оценку и планирование.
Оценка и планирование — это не просто определение сроков или календарных графиков. Планирование, особенно непрерывное планирование итераций, — это поиск стоимости. Планирование представляет собой попытку найти оптимальное решение всеобъемлющего вопроса разработки продукта: что мы должны создать? Для ответа на этот вопрос команда анализирует функциональность, ресурсы и сроки. Ответ на данный вопрос нельзя найти одномоментно. Его ищут итерационно, шаг за шагом. В начале проекта мы, например, можем решить, что продукт должен иметь определенный набор функций, а его выпуск должен состояться 31 августа. Однако в июне оказывается, что лучше выпустить продукт немного позднее, но с более полным набором функций. А может наоборот: лучше сократить набор функций, но выпустить продукт чуть раньше.
Хороший процесс планирования поддерживает такой подход, обеспечивая:
• сокращение риска;
• снижение неопределенности;
• создание условий для принятия более качественных решений;
• формирование доверия;
• распространение информации.
Сокращение риска
Планирование повышает вероятность успеха проекта, обеспечивая идентификацию проектных рисков. Одни проекты настолько рискованны, что лучше не браться за них. Другие могут содержать функциональности, риски которых, если к ним подойти должным образом с самого начала, поддаются ограничению.
