Дэвид Андерсон - Канбан. Альтернативный путь в Agile

Тут можно читать онлайн Дэвид Андерсон - Канбан. Альтернативный путь в Agile - бесплатно ознакомительный отрывок. Жанр: economics-ref, издательство Литагент МИФ без БК, год 2017. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.
  • Название:
    Канбан. Альтернативный путь в Agile
  • Автор:
  • Жанр:
  • Издательство:
    Литагент МИФ без БК
  • Год:
    2017
  • Город:
    Москва
  • ISBN:
    978-5-00100-530-8
  • Рейтинг:
    3/5. Голосов: 11
  • Избранное:
    Добавить в избранное
  • Отзывы:
  • Ваша оценка:
    • 60
    • 1
    • 2
    • 3
    • 4
    • 5

Дэвид Андерсон - Канбан. Альтернативный путь в Agile краткое содержание

Канбан. Альтернативный путь в Agile - описание и краткое содержание, автор Дэвид Андерсон, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru
«Канбан» в переводе с японского – «сигнальная доска». В производстве такая доска используется для визуализации нарастающих темпов, что позволяет выпускать больше продукции с меньшими затратами. Яркий пример – подход компании Toyota, благодаря которому в течение многих лет эффективно реализуется принцип «точно в срок» с минимальными издержками.
Дэвид Андерсон приводит расширенный набор тех идей (визуализация процесса и правил работы, типизация элементов работы, классы обслуживания, каденции, метрики и графики для управленческого учета и анализа), которые определяют канбан-метод.
В книге описаны инструменты, позволяющие эффективно вводить идеи бережливого производства в технологические разработки и IT-операции с минимальным сопротивлением изменениям и при этом сохранять оптимальный для всех вовлеченных в работу сотрудников темп.
На русском языке публикуется впервые.

Канбан. Альтернативный путь в Agile - читать онлайн бесплатно ознакомительный отрывок

Канбан. Альтернативный путь в Agile - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Дэвид Андерсон
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

• Правила, связанные с расстановкой приоритетов и информацией для принятия решений, в Канбане применительно к разработке ПО представляют собой правила корпоративной игры.

• Игры для планирования, использующиеся в agile-методах, нельзя подвергнуть безболезненному масштабированию, и они могут повлечь за собой существенные координационные расходы для крупных команд, работающих более чем с одной линейкой продуктов.

• Каденцию расстановки приоритетов можно установить, предложив всем заинтересованным лицам встречаться настолько часто, насколько потребуется с учетом соответствующих операционных и координационных расходов.

• Можно увеличить эффективность расстановки приоритетов и ее каденцию, сосредоточившись на снижении операционных и координационных расходов.

• Частые совещания по расстановке приоритетов укрепляют доверие.

• Регулярные встречи по расстановке приоритетов снижают координационные расходы и особенно полезны в организациях с низкой степенью зрелости.

• Расстановка приоритетов по мере необходимости или по запросу подходит для очень зрелых организаций с высоким уровнем доверия и низкими расходами на расстановку приоритетов.

Глава 10

Задание WIP-лимитов

Как уже говорилось в главе 2, одна из пяти ключевых практик Канбан-метода состоит в ограничении числа незавершенных задач (WIP). Поэтому не будет преувеличением сказать, что при переходе на Канбан одно из самых важных решений – выбор лимитов для незавершенных задач в ходе рабочего процесса.

В главе 15предлагается обсудить WIP-лимиты с заинтересованными лицами выше и ниже по цепочке, а также со старшим руководством. Конечно, лимиты можно задать и в одностороннем порядке, однако обретение консенсуса и получение обязательств от внешних заинтересованных лиц имеет свои преимущества. Когда команда и рабочий процесс находятся под угрозой, вы можете вернуться к консенсусу, достигнутому в соглашении по сотрудничеству. Можно также перевести дискуссию в область переопределения процесса, а не делать исключения, закрывая глаза на нарушения, не пренебрегать правилами или как-то иначе обманывать уже спроектированную и внедренную систему. Достижение консенсуса – это способ поддерживать дисциплину в области WIP-лимитов, не отказываться от лимита и не игнорировать его.

Лимиты на рабочие задания

Драгош Думитриу в команде XIT в Microsoft решил, что разработчики и тестировщики не должны работать одновременно более чем над одним заданием. Никакой многозадачности. Объявление было сделано в одностороннем порядке, но, к счастью, не привело к проблемам с другими заинтересованными лицами. Это соответствовало текущим методам работы и индивидуальному процессу разработки ПО (PSP), принятому в то время в команде. Организация обладала достаточной степенью зрелости, чтобы поддерживать дисциплину и следовать заранее установленным процедурам. Как уже упоминалось, осенью 2004 года в команде было три разработчика и три тестировщика. Таким образом, WIP-лимит на разработку и тестирование равнялся трем.

В 2006 году в Corbis, выступив с инициативой в области инженерного обеспечения, мы приняли такое же решение: аналитики, разработчики и тестировщики должны работать над одной задачей одновременно. Для новых крупных проектов мы принимали другие решения. Работа над ними предусматривала увеличение численности команды. Нередко над одной задачей трудились небольшие команды из двух-трех человек. Поскольку эти задачи могли блокироваться или откладываться, мы решили использовать переключение между задачами и дополнительную параллельность в работе, поэтому WIP-лимит был задан с таким расчетом, чтобы над единицей работали два-три человека, но допускалось некоторое перекрытие задач. Например, если у нас было десять человек и расчет «два человека на задачу», то WIP-лимит составил бы пять плюс еще немного, чтобы нивелировать возможный эффект от блокировки. В таких обстоятельствах подходящее значение лимита – 8 (5 + 3).

Некоторых авторов исследования и эмпирические наблюдения привели к мысли, что две задачи в работе на одного квалифицированного специалиста – это оптимальный вариант. Часто этот вывод приводят в качестве оправдания многозадачности. Однако я считаю, что эти наблюдения отражают только состояние в изучаемых организациях, где существует множество задержек и причин для откладывания работы. В исследованиях не отражена организационная зрелость компаний, к тому же они не соотносятся с данными внешних источников (варианты систематических погрешностей, о которых пойдет речь в главе 19). Таким образом, результат может отражать только изучаемые условия и не подходить для иных ситуаций. Тем не менее нужно быть готовым к тому, что решение брать не более одной задачи в работу на одного-двух сотрудников или на небольшую команду встретит сопротивление как слишком жесткий вариант. В таком случае разумно сделать WIP-лимит для одного-двух сотрудников или на команду. Порой приемлем и лимит в три задачи.

Никакой общей формулы успеха здесь не существует. Важно помнить, что значение WIP-лимита меняется на основе эмпирических данных. Вы можете выбрать значение и затем решить, насколько оно удачно. Если нет, увеличьте его или сократите.

Лимиты на очереди

Когда работа закончена и элемент дожидается, пока его вытянут на следующую стадию, говорят, что он находится в очереди. Какой должна быть эта очередь? В идеале как можно короче. WIP-лимит для очереди часто объединяется с предыдущим этапом работы.

Например, очереди «Разработка» и «Готово к разработке» объединены, как показано на рис. 10.1. Если установлены действительно жесткие правила по WIP-лимитам, например строго один элемент на одного-двух человек или на небольшую команду, то необходимо организовать очередь, чтобы поддерживать рабочие задания и амортизировать вариативность. Когда ваша канбан-система на практике страдает от политики «остановка-запуск», которая вынуждает сотрудников к простою из-за того, что на выполнение заданий требуется разное время, стоит подумать об увеличении размеров очереди. Однако если вы сделали выбор в пользу, например, двух задач на одного-двух человек или на команду, то буфер для амортизации вариативности уже организован, так что размер очереди часто будет равен нулю. Просто объедините столбец рабочих задач с очередью.

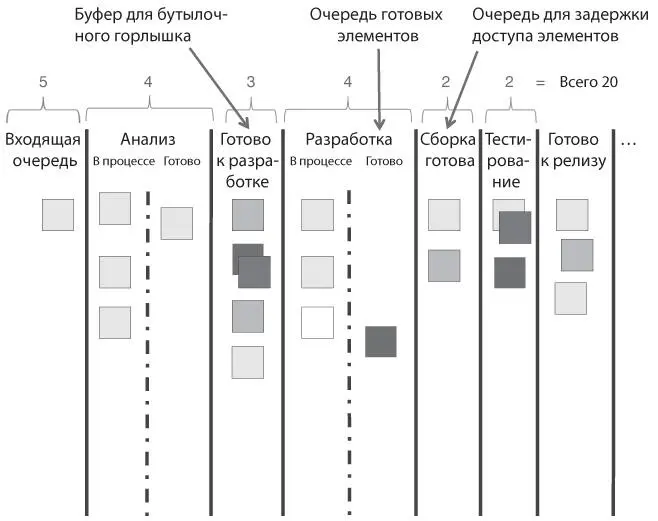

Рис 101 Стена карточек демонстрирующая различные типы очередей и буфер - фото 32

Рис. 10.1. Стена карточек, демонстрирующая различные типы очередей и буфер

Буфер для бутылочного горлышка

Бутылочное горлышко в рабочем потоке может потребовать буфера перед ним, как показано на рис. 10.1. Это типичный механизм амортизации бутылочных горлышек, о чем будет рассказано в главе 16 Глава 16 Три типа возможностей для совершенствования Главы 6–15 рассказывают о том, как создать канбан-систему и поддерживать ее работу и как принять на вооружение Канбан-подход к управлению изменениями и совершенствованию. Оставшаяся часть этой книги описывает, как обнаружить возможности для совершенствования, что с ними делать и как выбрать между разными возможностями. В главе 2 приводятся пять ключевых практик, которыми должна обладать организация, использующая Канбан. Пятая по счету связана с использованием моделей для определения, оценки и стимулирования возможностей по совершенствованию. Вариантов много. В этой главе речь пойдет о трех распространенных моделях и некоторых их разновидностях: о теории ограничения систем и ее пяти направляющих, об идее бережливого мышления (Lean Thinking), которая определяет ненужные действия как экономические затраты, а также о некоторых вариантах, сводящихся к определению и снижению вариативности. Возможны и другие модели. Уже проходят эксперименты с такими моделями, как теория реальных опционов и управление рисками. Ниже приводятся примеры, которые можно использовать как точку отсчета. Хотелось бы, чтобы вы взяли эти методы на вооружение, поскольку они действительно работают, а впоследствии расширяли горизонты знаний и изучали другие модели, позволяющие командам создавать усовершенствования. . Важен масштаб буфера – желательно, чтобы он был как можно меньше. Буферы и очереди вносят в систему незавершенные задачи, что увеличивает время выполнения. Однако буферы и очереди делают рабочий поток более равномерным, что улучшает предсказуемость времени выполнения. Тем самым они увеличивают пропускную способность, и канбан-система может обработать больше задач. Буферы также сохраняют более равномерную занятость людей. Необходим баланс, который и помогают поддерживать буферы. Во многих случаях приходится стремиться к деловой гибкости и более короткому времени выполнения, а также повышению качества, связанному с меньшим количеством незавершенных задач. Однако в погоне за гибкостью или качеством не стоит жертвовать предсказуемостью. Если размеры очереди и буфера слишком малы, так что ваша система страдает от политики «остановка-запуск», вызванной вариативностью, то время выполнения окажется непредсказуемым, а вариативность – огромной. Выбирая WIP-лимит для буфера, нужно иметь в виду, что он должен быть достаточно большим, чтобы обеспечить равномерный ход работы по системе и исключить простой перед бутылочными горлышками. Подробнее о масштабах буфера и о том, как создать буферы для бутылочных горлышек с ограниченной пропускной способностью и задержкой доступа элементов, мы расскажем в главе 16 Глава 16 Три типа возможностей для совершенствования Главы 6–15 рассказывают о том, как создать канбан-систему и поддерживать ее работу и как принять на вооружение Канбан-подход к управлению изменениями и совершенствованию. Оставшаяся часть этой книги описывает, как обнаружить возможности для совершенствования, что с ними делать и как выбрать между разными возможностями. В главе 2 приводятся пять ключевых практик, которыми должна обладать организация, использующая Канбан. Пятая по счету связана с использованием моделей для определения, оценки и стимулирования возможностей по совершенствованию. Вариантов много. В этой главе речь пойдет о трех распространенных моделях и некоторых их разновидностях: о теории ограничения систем и ее пяти направляющих, об идее бережливого мышления (Lean Thinking), которая определяет ненужные действия как экономические затраты, а также о некоторых вариантах, сводящихся к определению и снижению вариативности. Возможны и другие модели. Уже проходят эксперименты с такими моделями, как теория реальных опционов и управление рисками. Ниже приводятся примеры, которые можно использовать как точку отсчета. Хотелось бы, чтобы вы взяли эти методы на вооружение, поскольку они действительно работают, а впоследствии расширяли горизонты знаний и изучали другие модели, позволяющие командам создавать усовершенствования. .

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Дэвид Андерсон читать все книги автора по порядку

Дэвид Андерсон - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Канбан. Альтернативный путь в Agile отзывы


Отзывы читателей о книге Канбан. Альтернативный путь в Agile, автор: Дэвид Андерсон. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
