Рафаил Мельников - “Цесаревич” Часть I. Эскадренный броненосец. 1899-1906 гг. краткое содержание
Броненосец “Цесаревич” строился по принятой в 1898 г. судостроительной программе “для нужд Дальнего Востока" — самой трудоемкой и, как показали события, самой ответственной из программ за всю историю отечественного броненосного флота. Программа предназначалась для нейтрализации усиленных военных приготовлений Японии. Ее правители. не удовольствовавшись возможностями широкой экономической экспансии на материке, обнаружили неудержимое стремление к территориальным захватам. Эти амбиции подкреплялись угрожающим наращиванием сил армии и флота, и направлены они были исключительно против России.
“Цесаревич” Часть I. Эскадренный броненосец. 1899-1906 гг. - читать онлайн бесплатно полную версию (весь текст целиком)
Интервал:
Закладка:
Благодаря опережающей готовности механизмов ожидалось, что отливка нового цилиндра взамен забракованного комиссией задержки не вызовет. Во все шесть готовых цилиндров вставляли паровые рубашки. Изготовление котлов задерживалось, чтобы ускорить готовность котлов "Баяна". Считалось, видимо, что готовности уже сильно отстающего броненосца это не повредит.

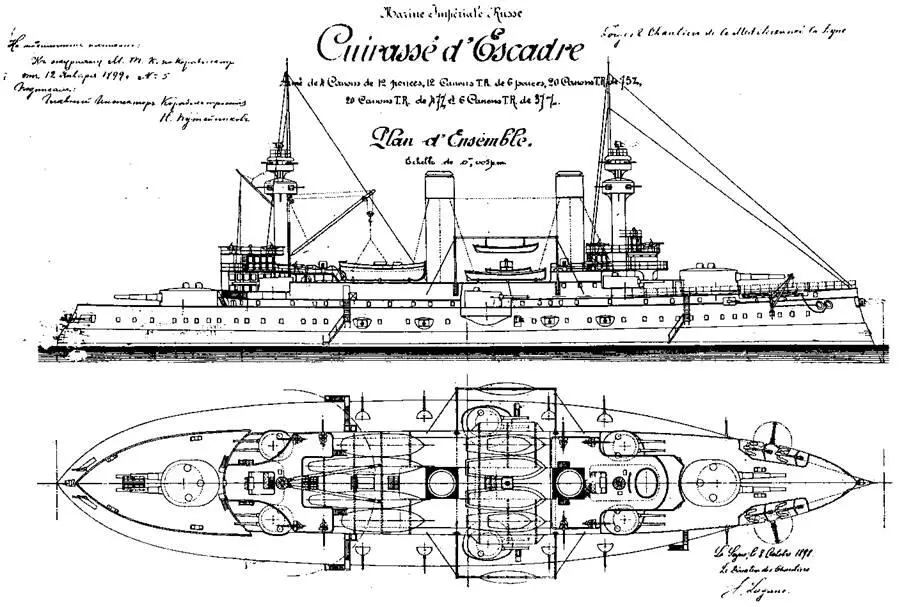

Броненосец “Цесаревич” (Наружный вид и вид сверху. Проект 1899 г.)
В январе 1901 г. завершили обшивку подводного борта и почти целиком (95 %) установили тиковую подкладку под бортовую броню. Заканчивали установку машинных фундаментов, окончили расточку дейдвудных труб и кронштейнов гребного вала. Проверили пробивку линии валов, вставили правый вал, начали установку руля. Были установлены все кингстоны. Испытали на водонепроницаемость первую группу отсеков. Готовность корпуса составила уже 55 %.
Спуск броненосца на воду состоялся в 11 часов 10(23) февраля 1901 г. Несмотря на ходатайство И.К. Григоровича, напоминавшего о том, что спуск судов на верфи составляет "громадное торжество", участвуя в котором, весь город украшается флагами, П.П. Тыртов, как и при спуске "Баяна", не разрешил поднимать на корабле русские военные флаги. Запрет мотивировал тем, что Россия по условиям контракта еще не имела на корабль прав собственности и могла при неисполнении его условий вовсе от него отказаться. Запрещен был, как не принятый в русском флоте, и обряд крещения корабля.
11 февраля от П.П. Тыртова А. Лаганю была послана приветственная телеграмма, на что был получен столь же любезный благодарственный ответ. По заведенному обычаю о спуске специальным докладом генерал-адмирала (по ГМШ) доводилось до "высочайшего сведения". Сообщалось также, что присутствовавший при спуске отставной морской врач французского флота Поль Сейц, вдохновленный событием, написал стихи, "служащие выражением сердечных чувств французского патриота к Его Императорскому величеству и ко всей русской нации". Стихи, посвященные русскому императору, генерал-адмиралу также доложили.
В июне закончили установку водонепроницаемых переборок в батарейной палубе, кожухов дымовых труб, броневых комингсов люков и неподвижных частей всех 8 башен. В мастерских заканчивали их поворотные части. Начали отделку погребов боезапаса, проверили остойчивость корпуса в состоянии без поясной брони и начали ее установку. В мастерских готовили к установке опреснители, рулевое устройство, принадлежности подводных минных аппаратов. В Англии на заводе Уайта (ведущая в мире катеростроительная фирма) заказали два минных и два паровых катера — оба палубных английского типа со скоростью 14 и 9 уз. Стальные барказы (это тоже было новшество в осуществляющейся программе) строили на верфи в Ла-Сейн.
В июле 1901 г. продолжали установку броневых плит нижнего пояса, сборку портов 75-мм орудий. Для них из-за кривизны борта приходилось вырезать громадные трапециевидные ниши. На верхней палубе ставили рубки, фальшборты с нишами для коечных сеток. Из-за нехватки места по бортам их размещали еще и на нижнем переднем могшее, а также на специально оборудованном легком мостике между верхней палубой и нижним мостиком. Только так можно было разместить парусиновые подвесные койки и их пробковые матрасы на 860–890 человек (включая еще до 60 человек штабной команды).
В августе установили 32 броневых плиты нижнего и верхнего поясов в носовой части, начали пригонку кормовых лекальных плит нецементированной брони нижнего пояса. В Гамбурге на заводе Гольца заказали моторный катер. Это, очевидно, была инициатива В.П. Верховского, деятельно поддерживающего внедрение на флоте двигателей внутреннего сгорания. Катер удался, и его решили передать "Баяну", а для "Цесаревича" заказали новый.
В сборке механизмов в мастерских в Марселе, а затем и на корабле с ноября 1899 г. участвовала первая группа из 16 машинистов корабля. В августе на свое место загрузили вращающуюся трубу (со всеми механизмами) первой из башен 152-мм орудий, а в мастерских закончили сборку механизмов всех этих башен. Угрозу задержки создало неполучение для них изготавливавшихся в России пушек. Доставить их полагалось к 1 апреля, но по просьбе ГУКиС французы согласились отнести этот срок до июля, но и это Обуховскому заводу (он работал с огромной перегрузкой) времени не хватило. "Помогли" и коммерсанты ГУКиС, по договору которого с транспортной фирмой доставка могла быть отнесена на самый конец навигации в Балтийском море.
"Затирало" и с главными механизмами, в отливках деталей которых продолжали обнаруживать трещины. Отставала установка котлов, работы по которым, чтобы не сорвать сдачу "Баяна" и французского крейсера "Монткальм" велись урывками. Но И.К. Григорович уведомил фирму, чтобы она не рассчитывала на отсрочку сдачи корабля, так как законных поводов к этому нет и предусмотренного контрактом 3-летнего срока на изготовление механизмов фирме должно было хватить с избытком.

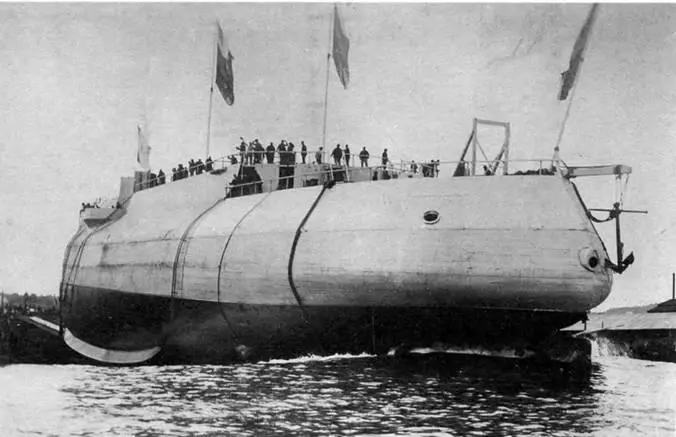

“Цесаревич” сходит со стапеля
Не переставали выявляться и новые, неблагоприятные для русских заказчиков обстоятельства. Устроивший фирме выгодный заказ А. Лагань пошел на повышение и был переведен в правление общества "Форж и Шантье". Заменивший его г-н Фурнье уже не считал нужным деликатничать с русскими, отчего, как в августе 1901 г. доносил в ГМШ И.К. Григорович, начали проявляться "без всяких оснований разные препятствия и отказы по снабжению и постройке — броненосца". Добиваться удовлетворения своих требований удавалось лишь "путем бесконечной переписки и заявлений о жалобе в Министерство".
Болезненно проявлялись и неоднократно происходившие случаи бракования деталей главных машин (в четырех крупных отливках обнаружились трещины) и броневых плит, заказ которых был распределен между пятью заводами во Франции. А когда капитану Н.М. Родзевичу — приемщику МТК — пришлось забраковать партию плит завода Крезо (содержание серы и фосфора в отливках превышало пределы, установленные МТК) И.К. Григорович увидел в этом опасность для постройки
броненосца. Задержка поставки плит могла дать повод заводу "Форж и Шантье" удлинения срока строительства и заставила бы для восполнения своих убытков "начать экономить нам во вред".
С необъяснимой задержкой — только в декабре 1901 г. — выяснилось, что уже изготовленные и частью установленные трапы, выполненные по образцам французского флота, не соответствуют требованиям МТК. Трапы пришлось изготовить заново по чертежам, утвержденным для крейсера "Варяг". 29 ноября 1901 г. корабль ввели в док для очистки и окраски изрядно обросшей водорослями и ракушками подводной части. По предложению военно-морского атташе лейтенанта Г.А. Епанчина для опыта (в контракте вид окраски не оговаривался) прокрасили две полосы с каждого борта краской патента "Националь", чтобы сравнить с обычной.
