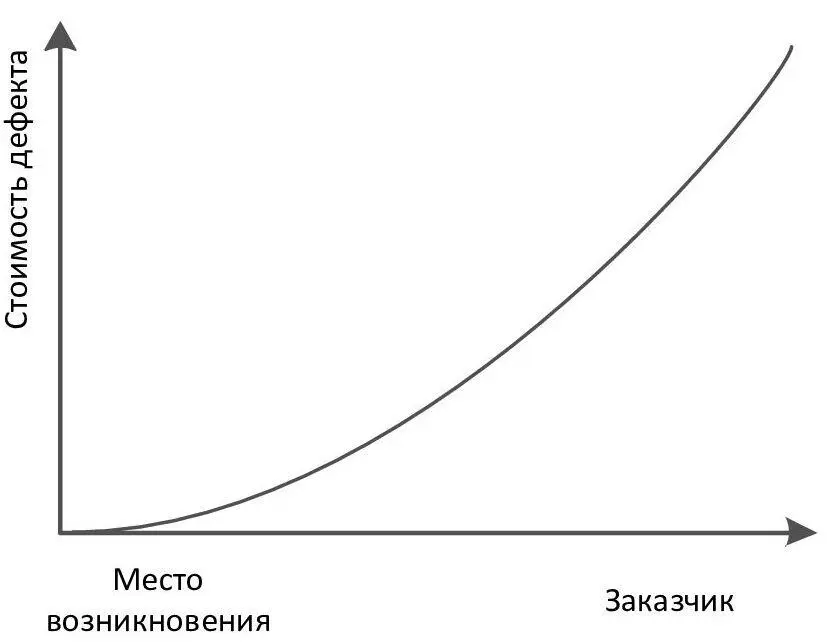

Таким образом, задача любого технологического контроля остановить дефект на определённой стадии процесса производства и не дать ему дойти до Заказчика и вырасти в цене. Несмотря на то, что операции проверки качества продукта по определению являются потерями (они не видоизменяют продукт и не придают свойства, за которые Заказчик готов платить деньги), они часто бывают экономически целесообразными. Об организации контроля с точки зрения встроенного качества более подробно мы поговорим далее (см. Контроль качества). Пока нам следует осознать, что стоимость дефекта возрастает в геометрической прогрессии по мере удаления от места возникновения. Суммарная стоимость всех дефектов – это недополученная предприятием прибыль и невыплаченные премии работников. Это следующая мысль, которая возникает при мышлении категориями «место выявления дефекта» и «место возникновения дефекта». Представляете, если каждый работник будет понимать, что чем дальше дефекты уходят от места возникновения, тем меньше прибыли получает организация и меньше премии получают работники? Вы можете сказать, что это идеальная ситуация, что такого не бывает. Lean – это всегда идеализация, это стремление к некой идеальной модели всеми возможными способами. Поэтому вы ещё не раз в этой книге встретите подобные идеальные представления. Они нам нужны для того, чтобы понимать, к чему следует стремиться, что мы хотим получить в результате проделываемых работ.
Когда речь заходит о стоимости дефекта, следует остановиться на исправимых и неисправимых дефектах. Часто в организациях, особенно где в структуре себестоимости продукта значительную долю составляет заработанная плата основных рабочих, встречается следующая ситуация. Стоимость исправления дефекта гораздо выше стоимости окончательного (не исправимого) брака. Выражаясь простыми словами, проще выкинуть, чем исправлять. Мы затронули эту тему не только для того, чтобы задуматься о целесообразности исправления того или иного дефекта, но и для понимания опасности исправимого брака. В своей практике я встречал предприятия, которые вовсе не считали исправимый брак браком. Исправление дефектов было естественным ходом дел, даже узаконенным в технологии. Для кого-то из читателей это покажется диким, а кто-то воскликнет «ну и что?» Вторая категория читателей просто не может представить, что можно работать без исправления брака или по крайней мере с меньшей долей его в производстве. Если вы относитесь к этой категории, уважаемый читатель, начните представлять идеальную модель (без брака и возможности появления дефекта. Большинство бережливых организаций имеют чёткое представление о стоимости дефектов в зависимости от места их выявления (на каждой стадии процесса) и серьёзно относятся к вопросу их доработки. Наряду с формированием мышления категориями «место выявления дефекта» и «место возникновения дефекта», первыми шагами к встраиванию качества может быть также оценка существующих дефектов в денежном выражении. Вы знаете, сколько стоит тот или иной дефект? Сколько стоит его исправление? Утилизация?
Не подумайте, что в настоящей книге мы призываем вас бросить исправлять брак, если стоимость его исправления увеличивает себестоимость в 2 раза. Бывает, что, несмотря на числовые значения стоимости утилизации и доработки, организация стремится дорабатывать продукт, исправляя дефекты, чтобы использовать каждую возможность удовлетворить потребность Заказчика. Если посмотреть на исправимые дефекты с точки зрения потока создания ценности, то можно увидеть, что доля продукта переходит на один из предыдущих этапов процесса (в начало потока создания ценности). Это означает, что время исполнения заказа значительно увеличивается.
Во-первых, исправление брака требует задействования дополнительных ресурсов: либо времени для сверхурочных работ, либо ресурс персонала в запланированное для основной работы время. В противном случае в месте исправления брака (в конкретной операции потока) образуется узкое место. Это узкое место может тормозить все последующие операции. То есть все остальные операции, отправив долю продукции на исправление, будут ждать пока к ним придёт продукт, чтобы продолжить работу. Пример упрощённый, однако на практике такое достаточно часто встречается. Взгляните ещё и с этой точки зрения на исправимый брак. На сколько задерживается ваш поток? Как влияет исправление брака на последующие операции? Когда вы начинаете встраивать качество, в первую очередь следует понимать масштаб бедствия: где сосредоточен брак, сколько он стоит и как отражается на скорости потока. Кроме того, следует понимать, что исправимый брак и технологические потери – это опасный вид брака.
Обратите внимание на рисунок, расположенный ниже, он схематически отображает долю изделий (исправимого брака), поступающих в начало процесса на доработку (для исправления брака). Диаграммы, расположенные в верхней части схемы, отображают долю времени в конкретной операции, которая занята производством годной продукции. Разумеется, в этой доле времени содержится большое количество других потерь (кроме дефектов и переделок), сейчас мы не будем принимать их во внимание. Таким образом, производя дефекты 20% времени, не обнаружив это вовремя, последующие операции (№2 и №3) также будут тратить 20% времени впустую. Не производя собственных дефектов, они берут в работу брак, за работу над которым Заказчик не готов платить деньги. И так далее, до выявления дефекта. Примечательно, что после выявления дефекта (например, на операции №5 или №6), также будет тратиться не более 80% времени на продуктивную работу. Остальные 20 % времени будет составлять ожидание, т.к. входящих (поступающих) изделий уже будет меньше запланированного (недостаточно).
Диаграммы, расположенные в нижней части, отражают долю времени, занятые для производства годной продукции при условии её повторной доработки. После обнаружения брака на операции №4, доля продукции передаётся туда, где был заложен брак: на операцию№1. После доработки на операции №1, доработанный продукт снова попадает в поток. Тем не менее из 80% продуктивного времени остаётся уже 60%, т.к. 20% было потрачено на доработку. Последующие операции во время доработки ожидают продукт, и доля их продуктивного времени также не будет превышать 60%. Если пристальней посмотреть на операцию, являющуюся местом возникновения дефекта, можно увидеть, что доля продуктивного времени в ней будет ещё ниже. Это происходит потому, что обнаруженный брак не просто нужно выявить, но и отсортировать и отправить на доработку, что требует дополнительного времени. Таким образом, скорость потока серьёзно уменьшается, а время исполнения заказа увеличивается.
