Тут можно читать онлайн Сергей Авдошин - Информатизация бизнеса. Управление рисками - бесплатно ознакомительный отрывок. Жанр: Управление, подбор персонала, издательство ДМК Пресс, год 2011. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Сергей Авдошин - Информатизация бизнеса. Управление рисками краткое содержание

Информатизация бизнеса. Управление рисками - описание и краткое содержание, автор Сергей Авдошин, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Проблема управления рисками при информатизации бизнеса является одной из наиболее актуальных и значимых в ИТ-индустрии. В предлагаемом учебно-практическом пособии, затронуты как теоретические, так и практические вопросы управления рисками, раскрывается специфика механизма управления рисками при реализации проектов в области информационных технологий.

В основу учебного пособия положен многолетний опыт преподавания авторами дисциплины «Управление рисками» на отделении программной инженерии Высшей школы экономики.

Книга предназначена для студентов магистратуры, обучающихся по направлениям 080500.68 «Бизнес-информатика» и 231000.68 «Программная инженерия», а также для ИТ-специалистов, разработчиков и заказчиков программных продуктов, менеджеров ИТ-проектов.

Информатизация бизнеса. Управление рисками - читать онлайн бесплатно ознакомительный отрывок

Информатизация бизнеса. Управление рисками - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Сергей Авдошин
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Все три критерия – «серьезность», «вероятность», «срочность» – используются для приоритезации потенциальных факторов рисков. При оценке факторов отдельным лицом неизбежно присутствует субъективизм. Обычно коллектив старается достичь согласия относительно приоритетов факторов, на основании которых должны быть выделены факторы для управления риском.

Для наглядной визуализации рисков существует возможность преобразовать матрицу Вероятность × Воздействие в карту рисков (рис. 12). Преимущество графической формы представления уровней рисков заключается в том, что в отчетах для спонсоров и других заинтересованных лиц различные группы рисков могут быть выделены различными цветами с наглядным отображением порогового уровня. Такое разделение очень четко и легко понимаемо («красный риск» воспринимается легче, чем «большая ожидаемая величина Risk Exposure»).

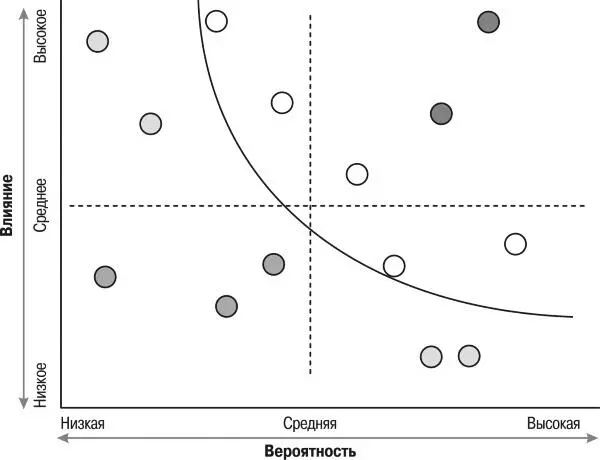

Рис 12 Карта рисков с приемлемым пороговым уровнем Самое важное на шаге - фото 18

Рис. 12. Карта рисков с приемлемым пороговым уровнем

Самое важное на шаге приоритезации рисков – принять решение по поводу пороговых величин, которые будут участвовать в дальнейшем рассмотрении. Это сложный вопрос, по которому трудно дать конкретные рекомендации. Огромную роль здесь играет опыт руководителя проекта, а также уровни рисков, которые приняты как пороговые в компании. Многие руководители определяют «допустимый» риск, то есть риск, который считается приемлемым для конкретного этапа жизненного цикла.

Для приоритезации рисков специалисты компании Microsoft рекомендуют также использовать принятые формулировки риска, все возможные накопленные знания о рисках и рискообразующих факторах, корпоративные правила и инструкции, а также управленческие решения (рис. 13).

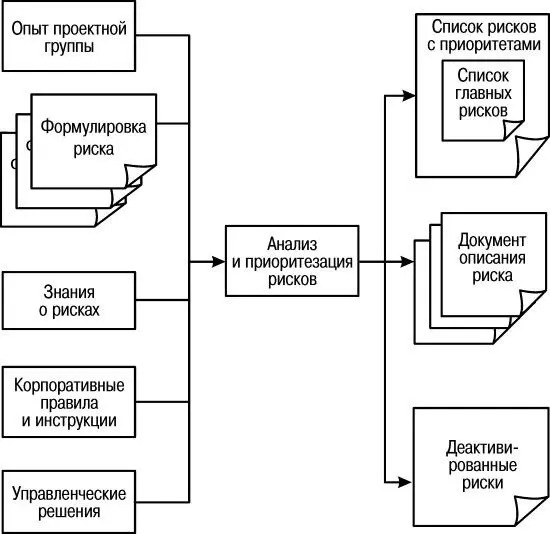

Рис 13 Процесс анализа и приоритезации рисков согласно методологии MSF По - фото 19

Рис. 13. Процесс анализа и приоритезации рисков согласно методологии MSF

По результатам оценки и анализа рисков эксперты формируют качественные характеристики каждого риска (могут быть сгруппированы по приоритетам) и первую консолидированную оценку степени риска проекта.

Этап 6. Документирование незначимых рисков. «Легковесные», или незначимые, риски, не вошедшие в дальнейшее управление рисками, должны быть задокументированы, чтобы можно было по мере выполнения проекта быстро понять, как ведет себя данный риск. Некоторые риски могут быть незначительными в силу их неправдоподобности, то есть практически стабильной нулевой вероятности. Другие могут быть признаны незначимыми, так как имеют очень малую угрозу, то есть более выгодным оказывается принятие возможного ущерба, нежели затраты усилий на управление. Для таких рисков проектная группа сводит к нулю все затраты и усилия на мониторинг рисков. Фиксация незначимых рисков позволяет проектной группе сосредоточиться на других рисках, действительно требующих активного управления.

Поскольку невозможно до начала проекта спрогнозировать проект на 100 %, по мере выполнения проекта и обретения лучшего понимания его составляющих рейтинги рисков будут меняться. Не рекомендуется откладывать риски, угроза которых выше определенного порога, если только проектная группа не является абсолютно уверенной в том, что их вероятность и ожидаемая величина останется низкой при любых непредвиденных обстоятельствах.

Далее необходимо определить, стоит ли переходить к количественному анализу рисков или ограничиться полученными качественными оценками.

Количественная оценка ИТ-рисков

Количественная оценка рисков – это трансформация идентифицированного списка в основную таблицу рисков на основе количественного анализа характеристик неопределенности (распределения вероятностей, диапазона изменения неопределенных параметров и т. д.). По результатам количественного анализа рисков происходит дальнейшее обновление карты рисков и может быть построена новая версия карты рисков. Количественная оценка позволяет определить числовое выражение вероятности возникновения рисков и их влияние на проект, а также меру риска всего проекта.

Как правило, переходить к количественному анализу имеет смысл, если:

• доступны инструменты количественного анализа рисков;

• количественный анализ стоит затрат времени и средств, потраченных на него;

• приоритет проекта очень высокий или же проект находится в центре внимания руководства;

• отмечается наличие опыта и специалистов для выполнения количественного анализа рисков.

Если проект краткосрочный или малобюджетный и у менеджера проекта недостаточно опыта в управлении рисками, вместо количественного анализа можно переходить сразу к этапу реагирования на риски.

Процесс количественной оценки проекта осуществляется с целью определения вероятности достижения целей проекта, степени воздействия риска на проект, объема резервов, которые могут понадобиться, реалистичных затрат и сроков окончания проекта. Задача количественного анализа также состоит в численном измерении влияния изменений рискованных факторов проекта на поведение критериев эффективности проекта.

Проведение полного количественного анализа рисков не всегда возможно. Наиболее частым ограничением является достаток информации о системе или деятельности, подвергающейся анализу. Менеджер ИТ-проекта часто встречается с отсутствием или недостатком статистических данных – данных об отказах, влиянии человеческого фактора, прочих рисках. Неточность исходных данных и ограничения аналитических методов также могут привести к неточным количественным расчетам. Отсутствие инструментов реализации количественной оценки может привести к затянутым срокам оценки и неэффективному использованию ресурсов, занятых в процессе.

Для реализации процедуры количественной оценки рисков ИТ-проекта предлагается использовать следующие основные методы.

1. Анализ чувствительности– состоит в определении набора рисков, имеющих наибольшее влияние на значение параметров эффективности проекта. При этом рассчитывается влияние значения одного из параметров проекта на один из показателей эффективности, при неизменности остальных параметров системы.

2. Сценарный анализ– предполагает, что развитие ситуации может происходить разными путями, при этом ни один из путей не является предопределенным. В результате анализа различных сценариев можно получить информацию о возможном ущербе и опасности данного риска.

3. Построение дерева решений– для выявления возможных альтернативных вариантов развития проекта и оценки вариации уровня риска и затрат; описывает рассматриваемую ситуацию с учетом каждой из имеющихся возможностей выбора и возможного сценария.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Сергей Авдошин читать все книги автора по порядку

Сергей Авдошин - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Информатизация бизнеса. Управление рисками отзывы


Отзывы читателей о книге Информатизация бизнеса. Управление рисками, автор: Сергей Авдошин. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
