Продолжайте отбирать истории и разбивать их на задачи до тех пор, пока выбранные задачи не превысят возможности членов команды. В случае команды SwimStats, например, следует соблюдать осторожность и рассчитывать на то, что программист и аналитик также являются опытными администраторами баз данных. Отбирайте истории до тех пор, пока команда с одним набором специальностей не сможет справиться с дополнительной работой. Подсчитайте количество пунктов или идеальных дней для выбранной работы, и это будет вероятная скорость команды.

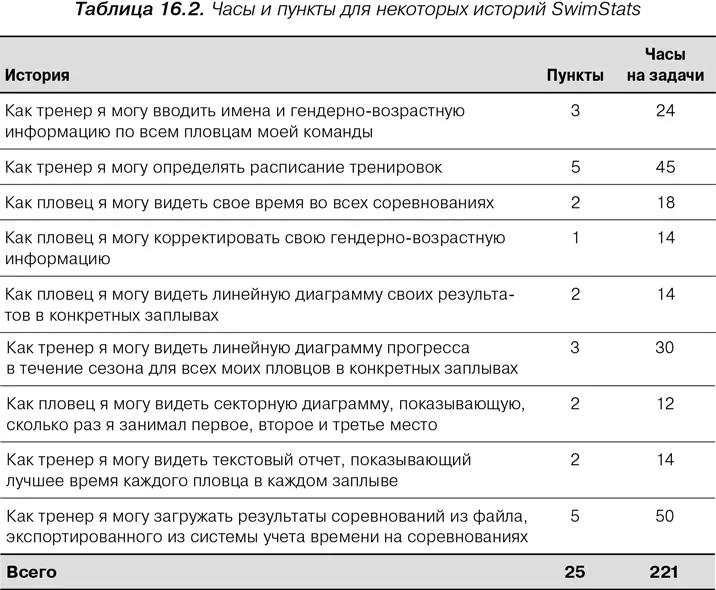

Предположим, мы собрали запланированную команду (или создали ее аналог, если проект начнется лишь через год) и развернули некоторые истории, как показано в табл. 16.2. Если мы видим, что команда SwimStats в составе четырех человек может справиться с этим, но дополнительная работа будет ей не по силам, то останавливаемся. Эта работа объемом 221 час довольно хорошо подходит для доступных 240 часов. Наша точечная оценка скорости при этом будет равна 25.

Создание диапазона на основе найденной скорости
Используйте любой подход, который вам нравится, для преобразования точечной оценки скорости в диапазон. Как и прежде, я предпочитаю умножение на 60 % и 160 %. Для команды SwimStats наши расчетные 25 пунктов на итерацию дают диапазон от 15 до 40.
Возможный вариант для некоторых команд
Некоторым командам, особенно тем, в которых много членов с неполной занятостью, не следует закладывать одинаковое количество доступных часов для всех. В такие команды могут входить члены, которые могут уделять проекту намного меньшую часть своего времени. В этих случаях полезно создавать нечто вроде табл. 16.3.
В команде SwimStats, как видно из табл. 16.3, Юрий и Саша полностью заняты в проекте. SwimStats — единственный проект Сергея, однако он выполняет другие управленческие и корпоративные функции, которые отнимают у него определенное время. Карина делит свое время между SwimStats и другим проектом. У нее очень мало обязанностей, кроме этих двух проектов, поэтому она может уделять им почти шесть часов в день. Вместе с тем ей приходится многократно переключаться с одного проекта на другой в течение дня, и такая многозадачность сказывается на ее производительности, поэтому в таблице показано, что она уделяет проекту SwimStats только два продуктивных часа в день.

Помните, что причиной, по которой мы прогнозируем скорость, является невозможность или нецелесообразность выполнения итерации при отсутствии исторических данных у конкретной команды. Такое может случиться, если команда пока что не сформирована, а вам нужно составить план проекта, который начнется лишь через несколько месяцев.
Если, например, вы работаете в условиях, когда стратегическое планирование и бюджетирование приходится осуществлять задолго до начала проекта, то прогнозирование скорости может оказаться наилучшим подходом.
Какой подход следует использовать
Принятие решения о том, какой подход использовать, нередко проще, чем может показаться при виде разнообразия вариантов. Обстоятельства чаще всего направляют вас и ограничивают возможности. Ниже приведены рекомендации по применению методов оценки скорости в порядке убывания их желательности.
• Если у вас есть возможность выполнить одну или несколько итераций, прежде чем давать оценку скорости, то обязательно пользуйтесь ею. Никакая оценка не может сравниться с фактическими результатами, и наблюдение реальной скорости команды всегда будет наилучшим выбором.
• Используйте фактическую скорость команды в сходном проекте.
• Оценивайте скорость по тому объему работы, с которым вы можете справиться.
Независимо от подхода, который вы используете, при первой же возможности переходите на фактические, наблюдаемые значения скорости. Допустим, вы оцениваете скорость по объему работы, которая подходит для итерации, поскольку проект начнется не раньше чем через шесть месяцев и организации необходимо лишь примерно понять, сколько времени потребуется на этот проект. Как только начинается реализация проекта и у вас появляется возможность измерить фактическую скорость, переходите при обсуждении проекта и вероятного диапазона сроков его завершения на фактические данные.
Резюме
Существует три способа оценки скорости. Во-первых, можно использовать исторические средние показатели при их наличии. Вместе с тем, прежде чем применять исторические средние показатели, необходимо понять, не изменились ли существенно команда, характер проекта, технология и т. п. Во-вторых, можно отложить оценку скорости до тех пор, пока не будут выполнены несколько итераций. Это обычно наилучший вариант. В-третьих, можно спрогнозировать скорость путем разбивки нескольких историй на задачи и определения объема работ, подходящего для итерации. Этот процесс очень похож на планирование итерации.
Независимо от выбранного подхода оценки скорости следует представлять в виде диапазона, отражающего присущую оценке неопределенность. Конус неопределенности помогает определить подходящий размер диапазона.
Вопросы для обсуждения
1. В табл. 16.2 истории, оцениваемые одинаковым числом пунктов, имеют разную оценку задач в часах. Почему? (Если вам нужна подсказка, обратитесь к разделу «Соотнесение оценок задач с пунктами» в главе 14 «Планирование итерации».)
2. Составьте таблицу, подобную табл. 16.3, для вашего текущего проекта. Существует ли возможность каким-либо образом увеличить количество времени, которое каждый член группы может посвящать проекту?
Глава 17
Буферизация планов для компенсации неопределенности
Неопределенность неудобна, определенность — глупа.
Китайская поговоркаМне нередко жалуются на то, что agile-планирование не очень хорошо работает в некоторых ситуациях. При этом обычно называют следующие условия:
• Планирование проекта осуществляется задолго до его начала.
• Проект необходимо выполнить до жестко установленного срока и реализовать жестко заданный набор функций.
• Проект передается на договорной основе из одной организации в другую.
• Требования понятны только на очень поверхностном уровне.
• Организация противится слишком большой гибкости календарных графиков, даже в проектах без жестких сроков и четкого определения поставляемого продукта.
