Майк Кон - Agile: оценка и планирование проектов

Тут можно читать онлайн Майк Кон - Agile: оценка и планирование проектов - бесплатно ознакомительный отрывок. Жанр: О бизнесе популярно, издательство Альпина Паблишер, год 2018. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.
  • Название:
    Agile: оценка и планирование проектов
  • Автор:
  • Жанр:
  • Издательство:
    Альпина Паблишер
  • Год:
    2018
  • Город:
    Москва
  • ISBN:
    978-5-9614-5208-2
  • Рейтинг:
    3/5. Голосов: 11
  • Избранное:
    Добавить в избранное
  • Отзывы:
  • Ваша оценка:
    • 60
    • 1
    • 2
    • 3
    • 4
    • 5

Майк Кон - Agile: оценка и планирование проектов краткое содержание

Agile: оценка и планирование проектов - описание и краткое содержание, автор Майк Кон, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru
Оценка и планирование критически важны для успеха любого проекта. Однако процесс планирования сложен, и наши планы часто оказываются далекими от реальности. На помощь приходит Agile-подход. Благодаря Agile вы научитесь создавать реалистичные планы, которые сможете корректировать по ходу работы, при этом выполняя проекты в срок и в рамках бюджета.
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.

Agile: оценка и планирование проектов - читать онлайн бесплатно ознакомительный отрывок

Agile: оценка и планирование проектов - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Майк Кон
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

• использовать исторические значения;

• выполнить одну итерацию;

• воспользоваться прогнозом.

Бывает, что применимы все три подхода. Так или иначе, несмотря на выбранный подход, при оценке скорости результат следует представлять в виде диапазона. Допустим, вы оценили скорость команды в определенном проекте как 20 идеальных дней на итерацию. Шансы на то, что вы дали правильную оценку, очень ограничены. Скорость может составлять 21, 19 и даже 20,0001. Поэтому не говорите, что скорость равна 20, а давайте диапазон, например скажите, что ваша скорость находится в интервале между 15 и 24.

В последующих разделах я опишу каждый из трех общих подходов — использование исторических величин, выполнение итерации и использование прогноза — и дам свои рекомендации по выбору подходящего диапазона.

Использование исторических значений

Здорово, когда есть исторические значения. Проблема исторических значений в том, что их ценность наиболее высока, когда новый проект и команда мало чем отличаются от старого проекта и команды в прошлом. Любые изменения в составе команды или в технологии снижают полезность исторических показателей скорости. Прежде чем использовать их, задайте себе примерно такие вопросы:

• Осталась ли прежней технология?

• Осталась ли прежней область деятельности?

• Осталась ли прежней команда?

• Остался ли прежним владелец продукта?

• Остались ли прежними инструменты?

• Осталась ли прежней рабочая среда?

• Были ли эти оценки сделаны теми же людьми?

Ответы на эти вопросы нередко утвердительны, если команда переходит к работе над новым релизом продукта, над которым она только что работала. В этом случае использование исторических показателей команды совершенно уместно. Так или иначе, даже несмотря на то, что в такой ситуации скорость относительно стабильна, ее все равно необходимо представлять в виде диапазона. Создать его можно простым прибавлением и вычитанием нескольких пунктов из среднего значения. Можно также посмотреть на лучшие и худшие итерации за последние два или три месяца.

Если же ответ на любой из перечисленных выше вопросов отрицателен, то следует дважды подумать, прежде чем использовать исторические скорости. Как вариант, на них можно опереться, но при этом увеличить диапазон для отражения неопределенности, присущей такой оценке. С этой целью начните с расчета средней скорости команды в течение работы над предыдущим релизом. Если команда выполнила работу объемом 150 пунктов за 10 итераций, то ее средняя (среднеарифметическая) скорость равна 15 пунктам.

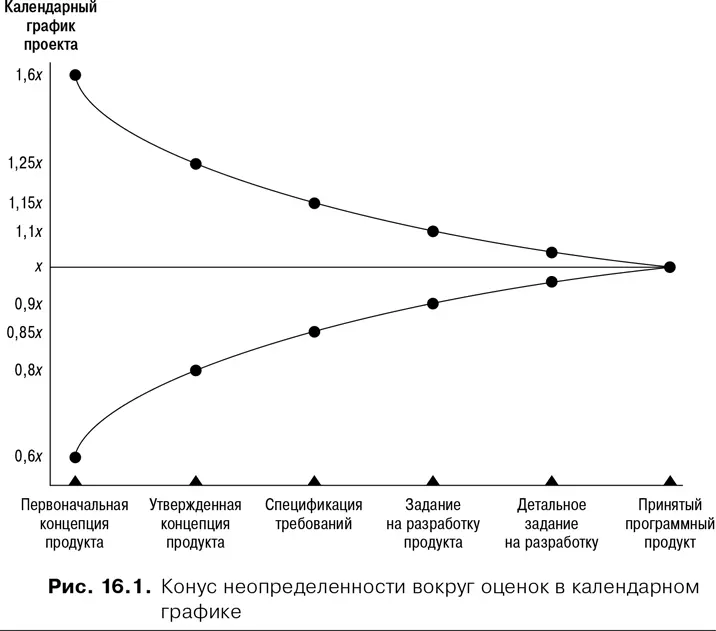

Прежде чем читать о том, как преобразовать этот показатель в диапазон, посмотрите на рис. 16.1. На нем показан конус неопределенности, о котором мы говорили в главе 1 «Цель планирования». Из конуса неопределенности следует, что фактический срок проекта лежит в диапазоне между 60 % и 160 % от того, чему он равен в соответствии с нашими представлениями. Поэтому, чтобы преобразовать нашу среднюю скорость в диапазон, я умножаю ее на 60 % и на 160 % [6] Технически мне нужно разделить ее на 0,6 и на 1,6. Однако из-за того, что 0,6 и 1,6 представляют собой взаимно обратные величины (0,6 × 1,6 = 0,96 ≈ 1), примерно те же самые величины получаются при умножении. . Таким образом, если наша историческая скорость равна 15, то я говорю, что скорость лежит в диапазоне от 9 до 24.

Этот диапазон может показаться большим однако с учетом неопределенности в - фото 54

Этот диапазон может показаться большим, однако с учетом неопределенности в данной точке он приемлем. Создание диапазона подобным образом помогает проектной команде следовать совету, данному в эпиграфе к этой главе, т. е. быть примерно правой и не оказаться точно неправой. Широкий диапазон значений ожидаемой скорости облегчает попадание в него.

Выполнение итерации

Идеальным способом спрогнозировать скорость является выполнение итерации (или двух-трех итераций) с последующей оценкой значения на основе наблюдаемой скорости . Поскольку лучшим способом предсказания скорости является ее наблюдение, этот подход следует выбирать по умолчанию. Во многих традиционных проектах разработчики создают «очевидные» требования или инфраструктуру, аналитики «уточняют» требования, а руководитель проекта составляет полный перечень задач, который становится планом проекта. В agile-проекте все это требует времени, нередко нескольких итераций.

Не так давно я консультировал директора по разработке, который сказал, что в его компании окончательные сроки для традиционных проектов продолжительностью один год не устанавливаются до истечения двух месяцев. Именно столько требуется им для того, чтобы «зафиксировать» требования и сформировать план. Он рассказал, что даже после таких усилий как минимум 50 % пунктов их проектных планов, а зачастую и больше, не отличаются точностью. Мы договорились, что он выделит этот период команде для свободной работы над проектом, будет наблюдать за скоростью команды в течение двух-трех итераций, а затем использует эту скорость для определения даты релиза.

По тем же причинам, как и в случае директора по разработке, большинству руководителей проектов полезно воздерживаться от оценок на протяжении как минимум одной итерации. Если вы оказались в такой ситуации, воспользуйтесь возможностью выполнить итерацию и измерить скорость. Затем определите диапазон относительно ее значения с помощью конуса неопределенности. Так, если вы выполните итерацию и получите скорость 15, преобразуйте ее путем умножения на 0,6 и 1,6 в диапазон 9–24.

Если команда может выполнить три итерации или более, прежде чем оценивать скорость, то у нее появляется пара дополнительных возможностей определения диапазона. Во-первых, она может просто использовать диапазон наблюдаемых значений. Допустим, команда выполнила три итерации и получила скорости 12, 15 и 16. В этом случае скорость будет лежать в диапазоне от 12 до 16.

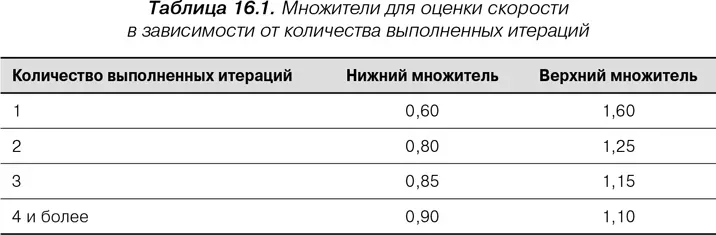

Во-вторых, она может применить конус неопределенности. Хотя у подхода, который я собираюсь описать, нет солидной эмпирической основы, он работает и дает результаты. Вот этот подход: рассчитайте среднюю скорость для выполненных итераций. Затем для каждой итерации сместитесь на один этап вправо на конусе неопределенности. Если команда выполнила одну итерацию, используйте диапазон для этапа «начальная концепция продукта». Если команда выполнила две итерации, используйте диапазон для этапа «утвержденная концепция продукта» (от 80 % до 120 %) и т. д. Для удобства значения нужных множителей приведены в табл. 16.1.

Предположим что команда выполнила три итерации при средней скорости 20 за - фото 55

Предположим, что команда выполнила три итерации при средней скорости 20 за период. Для трех итераций диапазон составляет 85–115 %. Это означает, что фактическая скорость к концу проекта будет, скорее всего, лежать в диапазоне от 17 до 23.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Майк Кон читать все книги автора по порядку

Майк Кон - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Agile: оценка и планирование проектов отзывы


Отзывы читателей о книге Agile: оценка и планирование проектов, автор: Майк Кон. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
