Майк Кон - Agile: оценка и планирование проектов

Тут можно читать онлайн Майк Кон - Agile: оценка и планирование проектов - бесплатно ознакомительный отрывок. Жанр: О бизнесе популярно, издательство Альпина Паблишер, год 2018. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.
  • Название:
    Agile: оценка и планирование проектов
  • Автор:
  • Жанр:
  • Издательство:
    Альпина Паблишер
  • Год:
    2018
  • Город:
    Москва
  • ISBN:
    978-5-9614-5208-2
  • Рейтинг:
    3/5. Голосов: 11
  • Избранное:
    Добавить в избранное
  • Отзывы:
  • Ваша оценка:
    • 60
    • 1
    • 2
    • 3
    • 4
    • 5

Майк Кон - Agile: оценка и планирование проектов краткое содержание

Agile: оценка и планирование проектов - описание и краткое содержание, автор Майк Кон, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru
Оценка и планирование критически важны для успеха любого проекта. Однако процесс планирования сложен, и наши планы часто оказываются далекими от реальности. На помощь приходит Agile-подход. Благодаря Agile вы научитесь создавать реалистичные планы, которые сможете корректировать по ходу работы, при этом выполняя проекты в срок и в рамках бюджета.
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.

Agile: оценка и планирование проектов - читать онлайн бесплатно ознакомительный отрывок

Agile: оценка и планирование проектов - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Майк Кон
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Поскольку измерение скорости не отличается точностью, всегда следует ожидать колебания ее значения. Если команда определила, что ее скорость равна 10, не стоит сомневаться в том, что это средняя величина, и в следующих итерациях она может составлять как девять, так и 11. Не стоит удивляться, если на практике скорость в следующих итерациях будет варьировать от семи до 13. В таких случаях количество оставшихся итераций может колебаться от восьми до 15. При прогнозировании количества оставшихся итераций обычно лучше всего использовать диапазон вероятных скоростей.

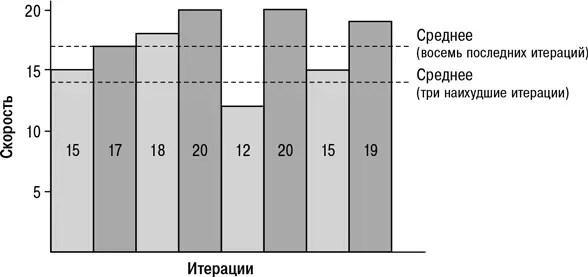

Чтобы понять, как выбирается диапазон скоростей, рассмотрим рис. 21.2, где показана скорость команды в восьми прошлых итерациях. Скорость в последней итерации равна 19. Вместе с тем средняя скорость за восемь итераций составляет 17, а средняя скорость за три самые плохие итерации равна 14. Эти значения приводят к разным ожиданиям относительно срока завершения всех запланированных в текущий момент работ. Именно поэтому зачастую лучше использовать более одного значения скорости и представлять выводы в виде диапазона вероятных результатов.

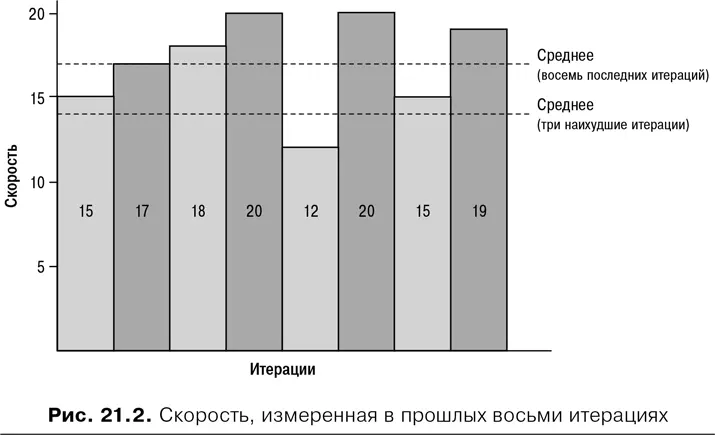

При выборе диапазона значений скорости я обычно рассматриваю до восьми - фото 79

При выборе диапазона значений скорости я обычно рассматриваю до восьми предыдущих итераций. Многие команды работают вместе и дольше, однако использование более восьми итераций, на мой взгляд, означает углубление в слишком древнюю историю. Если же у вас нет восьми итераций, используйте столько, сколько есть. В этих прошлых итерациях я выбираю три значения:

1. Скорость в последней итерации.

2. Среднюю скорость.

3. Среднюю скорость в трех итерациях с самой низкой скоростью.

Эти три значения представляют хорошую картину только что произошедшего — «долгосрочное» среднее и наихудший вариант того, что может произойти. На основе этих трех значений скорости я примерно прогнозирую, какой объем работы может быть выполнен к определенной дате. Например, если мы хотим выпустить продукт после пяти дополнительных итераций, а в последней итерации скорость команды составила 19, то можно рассчитывать на то, что команда выполнит еще 95 пунктов. Аналогичные вычисления можно проделать и с другими значениями скорости. В результате мы получим диапазон вероятных объемов работы, которую команда может выполнить. Итог я обычно представляю в табличной форме (табл. 21.1).

Я пытаюсь определить тренды скорости однако во многих проектах слишком мало - фото 80

Я пытаюсь определить тренды скорости, однако во многих проектах слишком мало итераций, чтобы тренды скорости проявились или были адекватными. Заметив что-то похожее на повышательный тренд скорости, я радуюсь, однако не полагаюсь на него. Я никогда не рисую линию тренда на рис. 21.2, например, и не говорю, что в следующей итерации скорость команды увеличится до 20. Аналогичным образом, если скорость, похоже, формирует нисходящий тренд, я учитываю это и стараюсь устранить причину падения, а не строю планы в расчете на падение скорости.

Расчет трех ожидаемых значений скорости (как показано в табл. 21.1) позволяет владельцу продукта и команде предсказывать объем работы, который может быть выполнен до плановой даты выпуска релиза. На основании табл. 21.1, например, владелец продукта может быть уверен, что в последующих пяти итерациях будут добавлены как минимум 70 пунктов. Вместе с тем владелец продукта не должен рассчитывать на что-то большее, чем 85 пунктов.

Итоговый отчет в конце итерации

Может показаться, что agile-подход не предполагает подготовки каких-либо отчетов в конце итерации. Однако практически все руководители, с которыми я разговаривал, интересовались, составляю ли я его. Когда я отвечаю на этот вопрос утвердительно, меня почти всегда просят показать образец. Вы должны сами решить, стоит ли тратить время на такой отчет. Моя практика показывает, что на подобный итоговый документ уходит меньше получаса на итерацию. Для большинства проектов я рекомендую использовать двухнедельные итерации, а это означает, что на подготовку такого отчета тратится от силы 15 минут в неделю.

В последующих разделах представлен образец итогового отчета об итерации для проекта SwimStats. Обычно я включаю в отчет бóльшую часть рассмотренной ниже информации, однако вы можете по своему усмотрению удалять или добавлять разделы.

Контекст

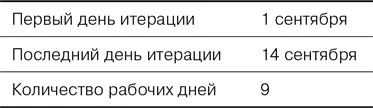

Даты

Персонал Указывается кто из работников доступен во время итерации а также - фото 81

Персонал

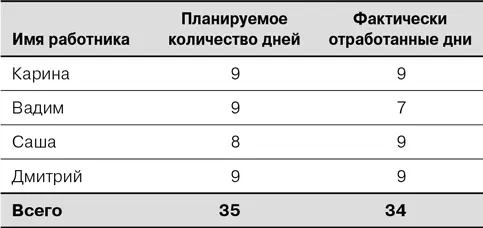

Указывается, кто из работников доступен во время итерации, а также ожидаемое количество дней, в течение которых они будут использоваться, и фактически отработанное количество дней.

Рабочие дни Поскольку выходные и праздники сокращают количество рабочих дней в - фото 82
Рабочие дни

Поскольку выходные и праздники сокращают количество рабочих дней в итерации, в некоторых итерациях количество планируемых рабочих дней может варьировать. В нашем примере Вадим отработал на два дня меньше, чем планировалось. Возможно, он болел. В то же время Саша отработала на один день больше запланированного. Предположительно она собиралась взять выходной, но передумала.

Показатели

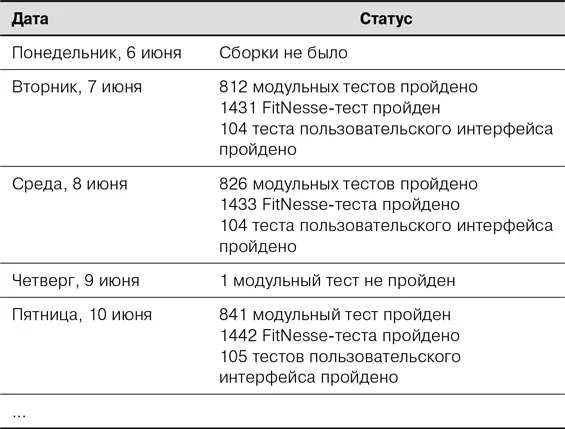

Результаты ночной сборки

Цвет строк Строки в этой таблице обычно делают цветными зеленый для успешной - фото 83
Цвет строк

Строки в этой таблице обычно делают цветными: зеленый — для успешной сборки, красный — для неудачной сборки. Обратите внимание на то, что в колонке «Статус» указывается число успешных тестов, только если все тесты успешно пройдены. Если хотя бы один тест не пройден, то все тесты попадают в разряд неудачных. В случае провала одного из тестов не имеет значения, сколько тестов пройдено. Если написать, что из 100 тестов пройдено 99, то возникает соблазн считать, что, раз 99 % тестов пройдено, мы работаем хорошо. Во избежание этого я указываю в отчете число пройденных тестов, если они все пройдены, или, в противном случае, число непройденных тестов.

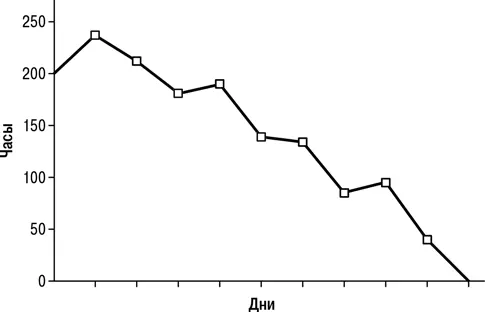

Выгорание итерации

Скорость Контент и оценка Анализ итерации Анали - фото 84

Скорость

Контент и оценка Анализ итерации Анализ итерации проводился в 900 15 - фото 85

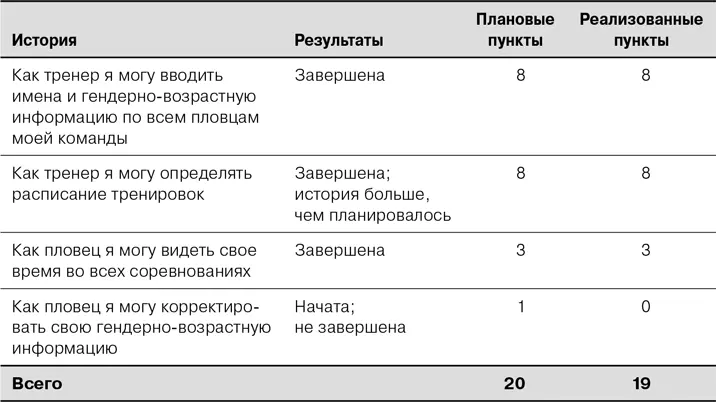

Контент и оценка

Анализ итерации Анализ итерации проводился в 900 15 сентября Высказаны - фото 86

Анализ итерации

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Майк Кон читать все книги автора по порядку

Майк Кон - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.

Agile: оценка и планирование проектов отзывы

Отзывы читателей о книге Agile: оценка и планирование проектов, автор: Майк Кон. Читайте комментарии и мнения людей о произведении.

Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
