Дэвид Андерсон - Канбан. Альтернативный путь в Agile краткое содержание
Дэвид Андерсон приводит расширенный набор тех идей (визуализация процесса и правил работы, типизация элементов работы, классы обслуживания, каденции, метрики и графики для управленческого учета и анализа), которые определяют канбан-метод.
В книге описаны инструменты, позволяющие эффективно вводить идеи бережливого производства в технологические разработки и IT-операции с минимальным сопротивлением изменениям и при этом сохранять оптимальный для всех вовлеченных в работу сотрудников темп.
На русском языке публикуется впервые.
Канбан. Альтернативный путь в Agile - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
Когда мы начнем обсуждать ограничение числа незавершенных задач, нам понадобится информация о распределении, чтобы задать конкретные ограничения для очередей в каждой «плавательной дорожке».
Анатомия карточки
Каждая карточка, представляющая конкретный элемент работы, создающей ценности для клиента, содержит информацию по ряду пунктов. Важен дизайн карточек. Информация на них должна способствовать работе вытягивающей системы и помогать людям принимать индивидуальные решения об очередности новых задач. Информация на карточке группируется по типу работы или по классу обслуживания (об этом речь пойдет в главе 11). В примере на рис. 6.6 число в левом верхнем углу – это индивидуальный электронный номер, четко идентифицирующий задачу и связывающий ее с электронной версией системы управления задачами. Название задачи написано в середине. Дата поступления карточки в систему – слева внизу. Это служит двум целям: позволяет установить порядок очереди для стандартных классов обслуживания и дает возможность членам команды видеть, сколько времени прошло с момента соглашения об уровне обслуживания (описано в главе 11). Для элементов класса обслуживания с фиксированной датой поставки в правом нижнем углу карточки указывается требуемая дата выполнения.
.

Рис. 6.6. Увеличение участка стены карточек, демонстрирующее анатомию карточки

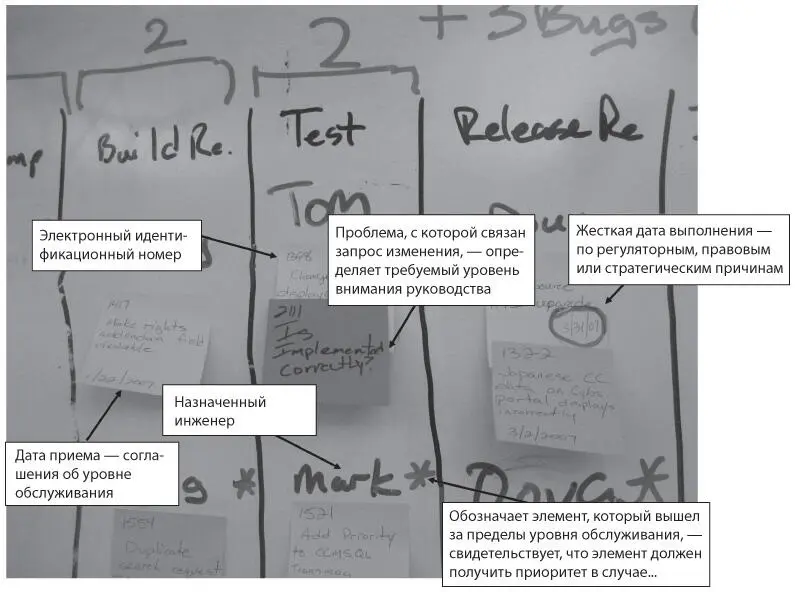

В примере на рис. 6.6 помимо текста на карточках приводится и другая информация. Звездочка обозначает, что данная задача завершена позже времени выполнения, указанного в соглашении об уровне обслуживания. Недавно я видел, как это же обстоятельство отмечалось стикером, прикрепленным к верхнему правому углу карточки. Имя назначенного специалиста тоже пишется над карточкой. Поскольку при перемещении карточки по доске назначенные специалисты меняются, писать имя на карточке нежелательно. Однако в последних вариантах применяются небольшие ярлычки, прикрепляемые к карточке, а иногда используются магниты (если доска магнитная), на которых помещаются аватары членов команды. Популярный источник аватаров – мультсериал «Южный парк». Подойдет любой механизм, который позволит членам команды и их руководителям сразу понять, кто над чем работает.
Карточка, которая используется для отображения конкретного элемента работы, должна содержать всю информацию, необходимую для облегчения решений по управлению проектом (например, какой элемент вытягивать следующим) без вмешательства или указания менеджера. Цель состоит в том, чтобы предоставить членам команды достаточно полномочий, обеспечив прозрачность процессов, целей и задач проекта и данных о рисках. Когда вы узнаете больше о классах обслуживания и соглашениях об уровне обслуживания, вы увидите, что благодаря Канбану создается мощный самоорганизующийся механизм управления рисками. Кроме того, Канбан, предоставляя членам команды возможность самостоятельно принимать решения о расписании работы и приоритетах, демонстрирует уважение к сотрудникам и доверие к системе (или разработке процесса). Хорошо продуманная карточка единицы работы – ключевой фактор для порождения культуры доверия и создания бережливой организации.
Системы управления задачами
Системы управления задачами для канбан-систем применяются в разработке ПО с момента их первого внедрения в 2004 году. Но использование таких систем не обязательно. Правда, для географически распределенных команд или для коллективов, члены которых могут один либо несколько дней в неделю работать дома, система управления задачами необходима. Фиксировать задачи в электронном виде можно при помощи самых простых систем учета – например, Jira, Microsoft Team Foundation Server, Fog Bugz и HP Quality Center. Однако более мощная система позволяет визуализировать поток задач, как будто бы он находится на доске с карточками.
В настоящий момент на рынке появляются веб-сервисы и приложения для электронной визуализации. Они используют визуальные панели, которые симулируют стены карточек с их столбцами, ограничениями числа рабочих задач и другими сущностными характеристиками Канбана. Среди них есть (список, конечно, неполон) Lean Kit Kanban, Agile Zen, Target Process, Silver Catalyst, RadTrack, Kanbanery, VersionOne, Greenhopper for Jira, Flow.io и некоторые другие надстройки с открытым кодом, которые добавляют интерфейс Канбана к таким инструментам, как Team Foundation Server и FogBugz. Рис. 6.7 демонстрирует пример из AgileZen.

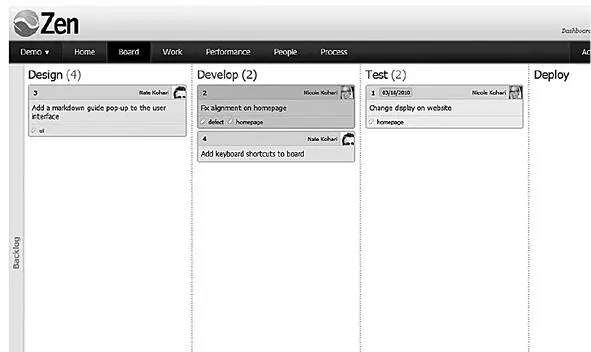

Рис. 6.7. Скриншот AgileZen, система управления задачами
Электронная фиксация задач необходима для команд, которые стремятся к большей организационной зрелости. Если вы чувствуете необходимость в количественном менеджменте, сопоставлении организационных процессов (сравнение производительности по канбан-системам, командам или проектам), то лучше с самого начала внедрить систему управления задачами.
Определение границ входа и выхода
Дизайн канбан-системы и стены карточек должен сочетаться с принятым ранее решением по ограничению пределов контроля незавершенных задач. Вполне вероятно, что выше– и нижестоящие партнеры впоследствии попросят поместить визуализацию их деятельности на вашу стену карточек. Однако лучше сначала обеспечить прозрачность собственной работы и подождать, пока партнеры сами не изъявят желание присоединиться к вашей Канбан-инициативе.
В примере на рис. 6.8 очередь на вход отмечена буквами E.R., то есть «готово к проектированию». Следовало задать точку входа на этом этапе жизненного цикла, потому что вышестоящий по потоку отдел бизнес-аналитики подчинялся другой части организационной структуры. Руководителям обеих групп недоставало доверия и стремления к сотрудничеству. Поэтому очередь задач пополнялась из журнала требований, составляемого отделом бизнес-аналитики. В этом примере нижестоящие по потоку отделы передают работу в отдел производства. Как только ПО создано и передано в отдел системных и сетевых операций для поддержки и повседневного обслуживания, работа с ним считается законченной.

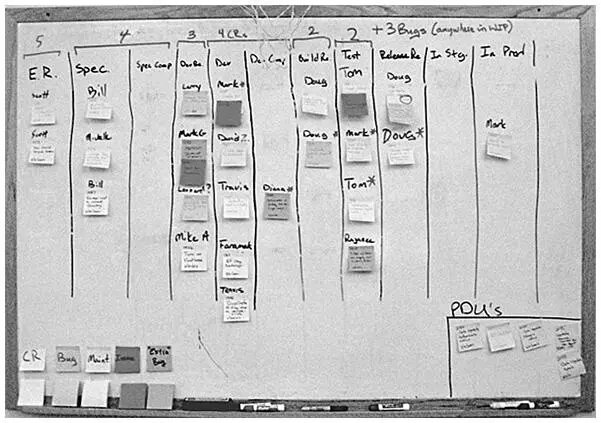

Рис. 6.8. Пример очереди на вход «Готово к проектированию» (E.R.)
Работа с параллельными процессами
При разработке стены карточек для канбан-системы часто встречаются процессы, в которых два и более видов деятельности могут происходить одновременно, например разработка ПО и тестов.
