Андрей Береговенко - Как сдать экзамен PMP (Project Management Professional)
- Название:Как сдать экзамен PMP (Project Management Professional)
- Автор:
- Жанр:
- Издательство:неизвестно
- Год:неизвестен
- ISBN:9785449356727
- Рейтинг:
- Избранное:Добавить в избранное
-
Отзывы:
-
Ваша оценка:
Андрей Береговенко - Как сдать экзамен PMP (Project Management Professional) краткое содержание
Как сдать экзамен PMP (Project Management Professional) - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
Значения ОСР и ОСТ могут быть преобразованы в показатели эффективности для отражения выполнения стоимости и сроков любого проекта по сравнению со всеми другими проектами или в рамках портфеля проектов. Отклонения полезны для определения статуса проекта.
– Индекс выполнения сроков.Индекс выполнения сроков (ИВСР) – показатель эффективности расписания, выражаемый как соотношение освоенного объема к плановому объему. С помощью него измеряется, насколько эффективно команда проекта использует свое время. Иногда он используется вместе с индексом выполнения стоимости (ИВСТ) для прогнозирования окончательных оценок завершения проекта. Значение ИВСР меньше 1,0 указывает на то, что выполнено меньше работ, чем было запланировано. Значение ИВСР больше 1,0 указывает на то, что выполнено больше работ, чем было запланировано. Так как ИВСР измеряет все работы проекта, также необходимо проанализировать исполнение на критическом пути, чтобы определить, будет проект завершен до или после своей плановой даты финиша. ИВСР равен отношению ОО к ПО. Формула : ИВСР = ОО/ПО
– Индекс выполнения стоимости.Индекс выполнения стоимости (ИВСТ) – показатель эффективности ресурсов, включенных в бюджет, по стоимости, выражаемый как соотношение освоенного объема к фактической стоимости. Он считается наиболее важной метрикой EVM и измеряет стоимостную эффективность выполненной работы. Значение ИВСТ меньше 1,0 указывает на перерасход средств для выполненной работы. Значение ИВСТ больше 1,0 указывает на недоосвоение средств при исполнении на конкретную дату. ИВСР равен отношению ОО к ФС. Индексы полезны для определения статуса проекта, а также предоставляют основу для оценки итоговых сроков и стоимости проекта. Формула : ИВСТ = ОО/ФС
Три показателя планового объема, освоенного объема и фактической стоимости могут быть объектами мониторинга, и о них могут составляться периодические (обычно еженедельные или ежемесячные) или кумулятивные отчеты.

Прогнозирование
По мере реализации проекта команда проекта может разработать прогноз по завершении (ППЗ), который может отличаться от бюджета по завершении (БПЗ), основываясь на исполнении проекта. Если становится очевидным, что БПЗ больше не является реалистичным, руководитель проекта должен рассмотреть ППЗ. Разработка ППЗ включает в себя прогнозирование условий и событий, которые возникнут в будущем проекта, на основании информации о текущем исполнении и других знаний, имеющихся на момент прогнозирования. Прогнозы формируются, обновляются и переиздаются заново на основе
данных об исполнении работ, получаемых по мере исполнения проекта. Информация об исполнении работ охватывает прошлое исполнение проекта и любую информацию, которая может оказать влияние на проект в будущем.
ППЗ обычно рассчитываются как фактическая стоимость, учтенная для завершенных работ, плюс прогноз до завершения (ПДЗ) оставшихся работ. На команду проекта возложена обязанность прогнозировать, с чем она может столкнуться во время выполнения ПДЗ, на основании имеющегося в данный момент опыта. Метод EVM хорошо работает вместе с прогнозами требуемого ППЗ, разработанными вручную. Наиболее широко используемым подходом прогнозирования ППЗ является ручное суммирование «снизу вверх», проводимое руководителем проекта и командой проекта.
Метод ППЗ «снизу вверх», используемый руководителем проекта, основан на учтенной фактической стоимости и опыте, полученном на выполненных работах, и требует построения нового прогноза до завершения в отношении оставшихся работ проекта. Формула: ППЗ = ФС + ПДЗ «снизу вверх».
ППЗ, разработанный вручную руководителем проекта, быстро сопоставляется с рядом рассчитанных ППЗ, представляющих разнообразные сценарии рисков. При расчете значений ППЗ, как правило, используются кумулятивные значения ИВСТ и ИВСР. Хотя данные EVM позволяют быстро получить множество статистических ППЗ, ниже описаны только три наиболее распространенных метода:
– ППЗ для работ ПДЗ, выполненных по заложенным в бюджет ставкам.Данный метод ППЗ использует фактическое исполнение проекта на конкретную дату (благоприятное или неблагоприятное), представленное фактической стоимостью, и предсказывает, что все будущие работы ПДЗ будут выполнены по заложенным в бюджет ставкам. В тех случаях, когда фактическое исполнение неблагоприятно, допущение, что будущее исполнение улучшится, должно быть принято только в том случае, если это подтверждается анализом рисков проекта. Формула: ППЗ = ФС + (БПЗ – ОО)
– ППЗ для работ ПДЗ, выполненных с текущим ИВСТ.Этот метод допускает, что проект продолжится в будущем так же, как он протекал до этого момента. Допускается, что работы ПДЗ будут выполняться на том же уровне кумулятивного индекса выполнения стоимости (ИВСТ), какой был достигнут в проекте к этому моменту. Формула: ППЗ = БПЗ/ИВСТ
– ППЗ для работ ПДЗ с учетом обоих факторов ИВСР и ИВСТ.В данном прогнозе работы ПДЗ будут выполняться с эффективностью, которая учитывает индексы выполнения как стоимости, так и сроков. Данный метод наиболее полезен в случае, когда одним из факторов, влияющих на ПДЗ, является расписание проекта. Вариации данного метода рассматривают ИВСТ и ИВСР в различных соотношениях (например, 80/20, 50/50 или в других пропорциях), в соответствии с мнением руководителя проекта. Формула: ППЗ = ФС + [(БПЗ – ОО) / (ИВСТ x ИВСР)]
Каждый из этих подходов может быть применен для любого конкретного проекта и подавать команде управления проектом сигнал «раннего предупреждения», если ППЗ выходят за рамки принятых допустимых вариаций.
Индекс производительности до завершения (ИПДЗ)

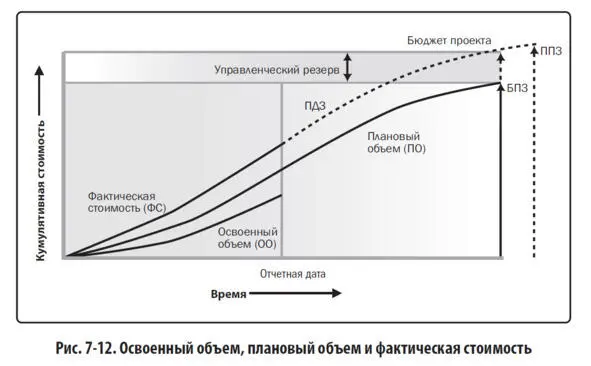

Индекс производительности до завершения (ИПДЗ) – расчетный показатель эффективности выполнения проекта по стоимости, который необходимо достичь с оставшимися ресурсами, чтобы добиться установленного управленческого показателя, выражаемого в виде отношения стоимости выполнения оставшейся части работ к оставшемуся бюджету. ИПДЗ представляет собой вычисляемый индекс выполнения стоимости, который необходимо обеспечить на оставшихся работах для достижения определенной управленческой цели, такой как БПЗ или ППЗ. Если становится очевидным, что БПЗ больше не является реалистичным, руководитель проекта должен рассмотреть ППЗ. После одобрения ППЗ может заменить БПЗ при расчете ИПДЗ. Формула для ИПДЗ, основанного на БПЗ: (БПЗ – ОО) / (БПЗ – ФС). ИПДЗ концептуально представлен на рисунке ниже. Формула для ИПДЗ показана в левом нижнем углу – оставшаяся работа (определена как БПЗ минус ОО), деленная на оставшиеся средства (которые могут рассчитываться либо как БПЗ минус ФС, либо как ППЗ минус ФС).
