Юрий Казаков - Универсальный справочник прораба. Современная стройка в России от А до Я
- Название:Универсальный справочник прораба. Современная стройка в России от А до Я
- Автор:
- Жанр:
- Издательство:Издательство «Питер»046ebc0b-b024-102a-94d5-07de47c81719
- Год:2009
- Город:СПб.
- ISBN:978-5-49807-129-9
- Рейтинг:
- Избранное:Добавить в избранное
-
Отзывы:
-
Ваша оценка:
Юрий Казаков - Универсальный справочник прораба. Современная стройка в России от А до Я краткое содержание
Книга ориентирована на профессиональных прорабов, мастеров, начальников участков, управляющих проектами, а также на граждан, нуждающихся в улучшении своих жилищных условий, но не имеющих достаточно средств и строительных умений для возведения своего коттеджа или для ремонта квартиры. Теоретический материал сопровождается иллюстрациями, поясняющими различные аспекты производства строительных работ. Отличие справочника от других изданий заключается в особом акценте, сделанном на безопасность и качество работ в сочетании с их минимальной стоимостью.
В книге детально (с опорой на СНиПы и опыт автора) описывается выполнение на территории Российской Федерации земляных, каменных, бетонных, отделочных и других основных видов строительных и ремонтных работ. Наглядность изложения обеспечивается использованием множества таблиц, схем и формул.
Универсальный справочник прораба. Современная стройка в России от А до Я - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
В процессе выполнения сборочных операций трубопроводов и оборудования совмещение отверстий и проверка их совпадения в монтируемых деталях должны производиться с использованием специального инструмента (конусных оправок, сборочных пробок и др.). Проверять совпадение отверстий в монтируемых деталях пальцами рук не допускается.
Обеспечение безопасности при испытании оборудования и трубопроводов
При проведении пневматических и гидравлических испытаний оборудования и трубопроводов необходимо предусматривать мероприятия, обеспечивающие защиту работников от опасных и вредных производственных факторов, таких как:
♦ разрушающиеся конструкции;
♦ повышенная загазованность воздуха;
♦ повышенное напряжение в электрической цепи, замыкание которой может произойти через тело человека, обвал горных пород.
При наличии перечисленных факторов безопасность работ надлежит обеспечивать на основе выполнения таких решений по охране труда, как:
♦ определение программы испытания оборудования;
♦ меры безопасности при выполнении работ в траншеях, колодцах и на высоте;
♦ особые меры безопасности при проведении пневматических испытаний оборудования и трубопроводов, а также при опробовании оборудования под нагрузкой.
Перед испытанием оборудования руководитель работ должен также провести с работниками инструктаж по технике безопасности, выполнить визуальную проверку крепления оборудования, состояния изоляции и заземления, наличия и исправности арматуры, пусковых и тормозных устройств, контрольно-измерительных приборов и заглушек.
Необходимо оградить зону испытаний и установить аварийную сигнализацию и аварийное выключение оборудования. Предупредительными знаками следует обозначить временные заглушки, люки и фланцевые соединения.
Необходимо определить места безопасного пребывания лиц, занятых испытанием, и обеспечить надлежащую освещенность рабочих мест. Также следует привести в готовность средства пожаротушения и обслуживающий персонал, способный к работе по ликвидации пожара.
Устранять обнаруженные в ходе испытания недоделки на оборудовании следует после его отключения и полной остановки.
Одновременное гидравлическое испытание нескольких трубопроводов, смонтированных на одной опорной эстакаде, допускается в случае если опорные эстакады рассчитаны на соответствующие нагрузки.
Осмотр оборудования при проведении испытания разрешается производить после снижения испытательного давления до рабочего. При продувке оборудования и трубопроводов после испытания перед открытыми люками и штуцерами должны быть установлены ограждения.
Испытание оборудования и трубопроводов под нагрузкой следует проводить после испытания их вхолостую.
В процессе испытания оборудования запрещается убирать ограждения, открывать люки, ограждения, чистить и смазывать оборудование, прикасаться к его движущимся частям, а также проверять и исправлять электрические цепи, электрооборудование и приборы автоматики.
При пневматическом испытании трубопроводов предохранительные клапаны должны быть отрегулированы на соответствующее давление.
Присоединение и разъединение линий, подводящих воздух от компрессора к испытываемому трубопроводу, разрешается только после прекращения подачи воздуха и снижения давления до атмосферного.
При проведении пневматических испытаний трубопроводов, находящихся в траншеях, необходимо устанавливать опасную зону, границы которой указаны в табл. 9.2.

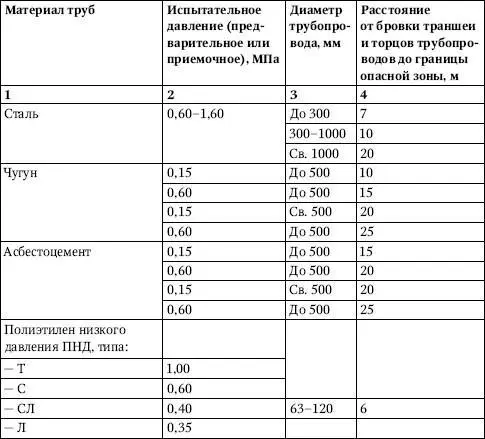

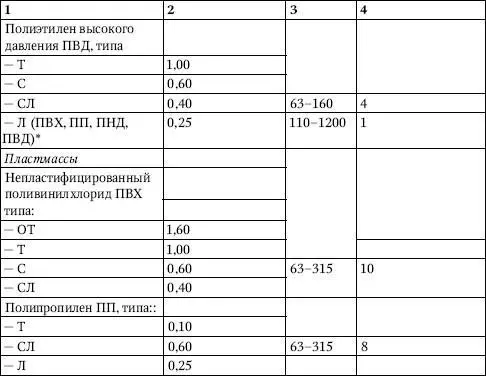

Таблица 9.2.Границы опасной зоны при пневматических испытаниях трубопроводов * В самотечных сетях канализации.


Осмотр трубопроводов разрешается производить только после снижения давления:
♦ в стальных и пластмассовых трубопроводах – до 0,3 МПа;
♦ в чугунных, железобетонных и асбестоцементных трубопроводах – до 0,1 МПа.
Обеспечение безопасности при электромонтажных и наладочных работах
Организация работ
При проведении электромонтажных и наладочных работ необходимо предусматривать мероприятия, обеспечивающие защиту работников от вредных и опасных производственных факторов, таких как:
♦ повышенное напряжение в электрической цепи, замыкание которой может произойти через тело человека;
♦ острые кромки и шероховатости на поверхности заготовок;
♦ подвижные части инструмента и оборудования;
♦ движущиеся машины и их подвижные части;
♦ вредные и пожароопасные вещества;
♦ расположение рабочего места вблизи перепада по высоте 1,3 м и более.
При наличии перечисленных факторов безопасность работ надлежит обеспечивать на основе выполнения таких решений по охране труда, как:
♦ дополнительные защитные мероприятия при выполнении работ в действующих электроустановках;
♦ меры безопасности при выполнении пусконаладочных работ, работ на высоте и работ с вредными веществами;
♦ меры пожарной безопасности.
Организация рабочих мест
В помещениях, где осуществляется монтаж аккумуляторных батарей, до начала работ по пайке пластин и заливке банок электролитом должны быть закончены отделочные работы, испытаны системы вентиляции, отопления и освещения, в доступных местах установлены емкости с растворами для нейтрализации кислот и щелочей. Кислотный электролит следует готовить в специальной таре.
Перед началом монтажа электрооборудования крана должны быть смонтированы настилы с ограждениями.
При монтаже электрооборудования в действующем цехе кран следует ставить в ремонтный тупик, а троллеи последнего должны быть отключены и заземлены.
Выпрямление проводов, катанки и металлических лент при помощи лебедок следует осуществлять на специально огороженных площадках при отсутствии открытых электрических установок и линий, находящихся под напряжением.
При монтаже тросовых проводок их окончательное натяжение следует осуществлять после установки промежуточных опор.
При протягивании кабеля через проемы в стенах рабочие должны находиться по обе стороны стены.
Разжигание горелок, паяльных ламп, разогрев кабельной массы и расплавленного припоя следует производить на расстоянии не менее 2 м от кабельного колодца. Расплавленный припой и разогретую кабельную массу нужно опускать в специальных ковшах или закрытых бачках с использованием защитных очков.
