Дмитрий Лютик - Неизвестная крепость Российской Империи краткое содержание
Данное издание представляет интерес как для специалистов в области военной истории и фортификационного строительства, так и для широкого круга читателей.
Неизвестная крепость Российской Империи - читать онлайн бесплатно полную версию (весь текст целиком)
Интервал:
Закладка:
Теперь первостепенное значение приобрели работы полевого характера. Остановка бетонных работ не означала остановки вообще всех работ в крепости. Именно сейчас началось сооружение многочисленных окопов, блиндажей и землянок и т. п. Кроме того, вырубались все деревья, находившиеся в непосредственной близости от фортов, в первую очередь перед их фронтом. Немцы, штурмовавшие крепость в сентябре 1915 г., отмечали, что в отличие от крепости Новогеоргиевск, лес вокруг гродненских фортов был уничтожен. В качестве ориентиров для крепостной артиллерии были оставлены только одиноко стоявшие деревья. Из срубленных деревьев устраивались засеки на путях подхода к укреплениям.
Все крепостные объекты начали спешно готовить к обороне. С построенных уже элементов бетонных брустверов спешно убирали все леса. Форты обносились заграждениями из колючей проволоки. Кроме того, их начали маскировать, обкладывая земляные насыпи дёрном.
Если до войны больших проблем с рабочей силой не возникало, то с началом боевых действий стала ощущаться нехватка рабочих рук. Это было обусловлено тем, что большое количество мужчин призвали в действующую армию. Чтобы совсем не остановить оборонительное строительство, военные власти были вынуждены задерживать уже отработавших свой срок рабочих. Это вызывало недовольство не только самих рабочих, но и гражданских властей, поскольку на крепостных работах в основном были задействованы крестьяне, которые не могли выполнять сельскохозяйственные работы, что ставило под угрозу срыва поставки продовольствия в действующую армию [136]. До 21 сентября 1914 г. около 700 крестьян-рабочих с подводами оставались на работах. Им не платили денег и не выдавали фураж для лошадей, что вызывало крайнее неудовольствие у крестьян [137]. Однако Управление строителя не отпускало людей домой, чтобы не уменьшать темпы строительства. Только в октябре эту группу сменили с работ после прибытия такой же новой партии рабочих с подводами. За работу крестьянин с лошадью и подводой получал от Управления строителя 2 руб. 50 коп. в сутки. С этого времени смены велись регулярно не позже чем через каждые 2 недели. Процесс контролировали военные и гражданские власти.

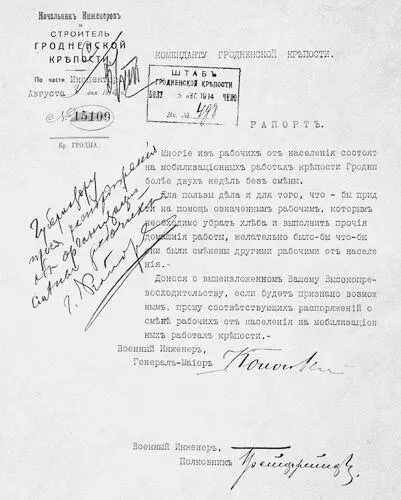

Рапорт строителя крепости Д.П. Колосовского о замене рабочих. НИАБ г. Гродно
Одновременно со строительства укреплений была удалена часть пеших рабочих. Так, их количество было сокращено к концу сентября 1914 г. на 2–3 тысячи человек [138]. Общее количество крестьян, привлекаемых на работы в крепости, с начала мобилизационного периода достигало 10–12 тысяч человек (включая крестьян с подводами) [139]. Крестьяне прибывали из Гродненского и Сокольского уездов (при этом для перевозки из Сокольского уезда им предоставлялись пустые вагоны и бесплатный проезд). В сентябре 1914 г. от Гродненского уезда на работы в крепости было привлечено около 3 тыс. человек и до 1,5 тыс. одноконных подвод; в октябре того же года — 4 тыс. человек и 1000 подвод. Позднее к работам стали привлекать крестьян более дальних Белостокского, Волковысского и Пружанского уездов.
Спешно оборудовалась передовая крепостная позиция. Создание её велось, скорее всего, войсками 10-й армии в сентябре 1914 г. Так, один из офицеров 13-го лейб-гренадерского Эриванского полка вспоминал, что в конце сентября там « кипела работа » [140]. Строительство передовой позиции велось по р. Волкушанка. Эта оборонительная позиция была готова уже осенью 1914 г. Начальник штаба 10-й армии генерал-майор барон А. П. Будберг, осмотревший позицию в октябре 1914 г., вспоминал: « Эти передовые позиции на линии Сопоцкин, Марковцы, Богатыри, Бартники тянулись по высотам правого берега р. Волькушек, были прикрыты с фронта широкой и болотистой долиной этой речки, имели прекрасные обстрелы всех подступов, были на редкость хорошо укреплены, отлично применены к местности и обеспечены от штурма широкими проволочными заграждениями, хорошими блиндажами и наблюдательными пунктами. При осмотре их в октябре 1914 года я был очень порадован их естественной силой и хорошим техническим устройством » [141].
В октябре 1914 г. начались спешные работы на северном крепостном обводе (район дер. Грандичи — Малыщино — Вертелишки). Именно здесь в первый период строительства был выполнен наименьший объём работ. К строительству бетонных брустверов фортов №№ XI, XII так и не приступили. В соответствии с распоряжением коменданта сюда направлялись 3000 рабочих и 400 подвод [142].
Приказ Верховного главнокомандующего о прекращении строительства во всех русских крепостях был вызван скорее растерянностью, нежели реальной опасностью (особенно для Гродно) со стороны противника в августе 1914 г. Результатом этого приказа были крайне нежелательная потеря драгоценного времени, срыв налаженных строительных работ в Гродно и порча большого количества строительных материалов. Так, в соответствии с приказом были разобраны все заводы по производству бетона, некоторые строительные машины. Всё остальное строительное оборудование было демонтировано и вывезено с места работ. Иногда дело доходило до полного абсурда. Так, исполняя приказ, И. Б. Ястржембский был вынужден засыпать котлован, предназначенный для убежища, запасами цемента в мешках и залить его водой.
В ноябре 1914 г. комендантом крепости было принято решение о сокращении количества рабочих на строительстве укреплений с 12–13 тыс. в октябре до 10 тыс. в ноябре — декабре.
Однако в начале ноября Верховный главнокомандующий отдал приказ о возобновлении бетонных строительных работ в крепостях, « но только в размерах, чтобы не нарушить их оборонительной готовности » [143].
В соответствии с приказом коменданта крепости генерала М. Н. Кайгородова Инженерное управление должно было возобновить бетонные строительные работы в прежнем объёме. Призыв в армию большого числа специалистов, занятых прежде на строительных работах, повлиял на невозможность организации строительства укреплений крепости в объёме, равном довоенному. Нормы поставки рабочих были вновь пересмотрены (от Гродненского и Сокольского уездов — 2380 человек и 565 подвод). Только через несколько месяцев удалось организовать строительство на фортовой линии и работу мастерских на прежнем уровне. Поздней осенью 1914 г. начальник Инженерного управления отдал приказ начать строительные работы в Гродненской крепости в полную силу.
По воспоминаниям участников строительства, строительные работы не прекращались теперь и ночью. Во время ночных работ место работы освещалось специальными лампами, работающими от генератора. Светомаскировки никто не придерживался, и кайзеровской авиации не боялись.
