Сергей Готин - Логико-структурный подход и его применение для анализа и планирования деятельности краткое содержание
Пособие «Логико-структурный подход и его применение для анализа и планирования деятельности» посвящено рассмотрению широко распространенной в странах Европейского Союза методологии ЛСП для ее использования при разработке, реализации и планировании программ и проектов различных организаций, работающих в некоммерческой сфере.
Издание адресовано, прежде всего, руководителям и сотрудникам общественных организаций и инициатив, органов местной власти, учреждений образования и социальной сферы Республики Беларусь, использующим в своей работе проектный подход и желающим развивать международное сотрудничество.
Данное пособие издано в рамках проекта: «Поддержка развития потенциала и сетевого сотрудничества беларусских общественных объединений и местных органов власти», целью которого является стимулирование развития взаимодействия беларусских общественных организаций и местных органов власти, а также расширение возможностей их сотрудничества с партнерскими организациями из других европейских стран в различных программах и инициативах под эгидой Европейского Союза.
Логико-структурный подход и его применение для анализа и планирования деятельности - читать онлайн бесплатно полную версию (весь текст целиком)
Интервал:
Закладка:

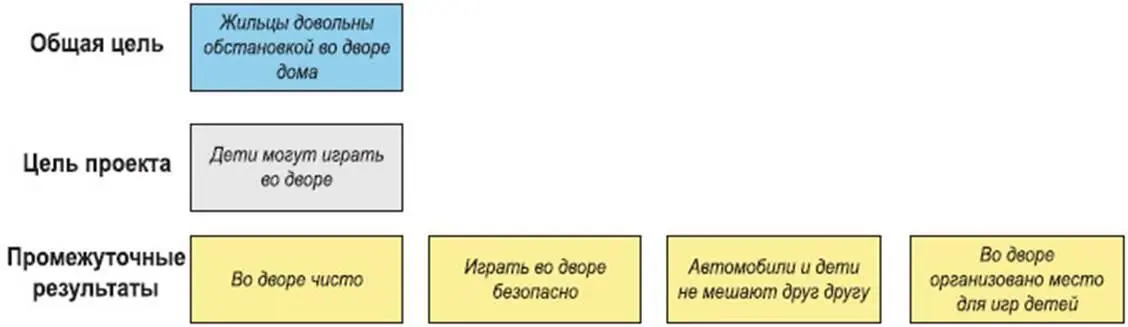

Рисунок 14. Пример логико-структурной схемы – шаг 1

ЭТАП 5: ОПРЕДЕЛЕНИЕ ДОПУЩЕНИЙ(ASSUMPTIONS)
Сразу заметим, что порядок, в котором определяются допущения и показатели, не является жестким. В зависимости от особенностей проекта первыми могут определяться какдопуще- ния, таки показатели, а в некоторый случаях процессы могут пересекаться. Повторимся еще раз: основным критерием, который определит результативность нашей работы, является создание эффективной стратегии достижения цели проекта.
КАК ОПРЕДЕЛИТЬ ДОПУЩЕНИЯ И ЧТО С НИМИ ДЕЛАТЬ?
Допущения – это те факторы, которые существенны для достижения цели проекта, но на которые мы, как исполнители, не можем по каким-то причинам повлиять. Обыино это те корни «дерева целей», которые расположены ниже цели проекта, но не входят в область наших действий.
Определяем допущения и факторы риска – отвечаем на вопросы:
• Какие факторы, конфликты интересов – внутренние и внешние – могут помешать, затруднить или прервать осуществление проекта?
• Опишите внешние риски (конфликты или другие разрушительные факторы) и то, каким образом они могут помешать осуществлению проекта. Как мы можем повлиять на них?
• Существуют ли определяющие для успеха проекта факторы? Каковы соображения ваших партнеров касательно этих факторов?
• Какие негативные эффекты может вызвать реализация проекта?
• Каковы альтернативные стратегии по достижению цели проекта, в которых можно избежать факторов риска?
На Рисунке 11 при выбранной в качестве цели проекта Цели 2, любая из целей 2.1, 2.2, 2.3 или нижележащих целей может стать допущением.
Как определить, является обозначенная в дереве цель допущением или нет? Сначала мы должны определить, в состоянии ли мы повлиять на реализацию этой цели. Если нет – то она становится кандидатом на место допущения. После мы должны определить, существенна ли она для нашего проекта: если нет, то мы просто не включаем ее в план действий. Если же без этого условия нам не обойтись, следует оценить вероятность его возникновения: если вероятность возникновения допущения, отрицательно влияющего на нашу деятельность, очень мала, то мы также не учитываем его в разработке плана действий. Если же имеется почти 100% уверенности в том, что предположение реализуется на практике, то его также не следует включать в список допущений. Оно опасно для нашего проекта, и надо либо искать такие пути достижения цели, в которых этот фактор будет играть минимальную роль, либо включить действия по его предотвращению в концепцию проекта, изменив состав заинтересованных сторон и т.п. Если же вероятность возникновения фактора лежит где-то посередине между «никогда не сбудется» и «сбудется почти наверняка», то он включается в нашу логико-структурную схему в качестве допущения.
Часто колонку «Допущения» в логико-структурной схеме формулируют как «Допущения и факторы риска», при этом допущения путают или смешивают с факторами риска. Методологически это не до конца правильно. Попробуем разобраться, в чем здесь проблема.
Риск [греч. risikon – утес] – это возможная опасность какого-либо неблагоприятного исхода. Риск в широком смысле слова – это характеристика ситуации, имеющей неопределенный исход, при обязательном наличии неблагоприятных последствий. Риск предполагает неуверенность либо невозможность получения достоверного знания о благоприятном исходе в заданных внешних обстоятельствах; риск в узком смысле – это измеряемая или рассчитываемая вероятность неблагоприятного исхода.
Действительно, описанные выше допущения и факторы риска, как следует из определения, близки по смыслу. Однако имеются некоторые принципиальные отличия. Если допущение – это фактор, оказывающий существенное влияние на проект, то риск – это вероятностная характеристика тех или иных изменений, которые могут повлечь за собой изменения в ходе проекта.
Поясним на примере. Деятельность в рамках проекта осуществляется в помещении, в котором находятся горючие вещества. Таким образом, существует риск возгорания. На этапе построения дерева проблем этот риск может быть обозначен как проблема «в подобные помещениях часто возникают пожары». В процессе построения логики деятельности мы должны обозначить два аспекта по работе над проблемой: внутренний – комплекс мероприятий по обеспечению соблюдений правил пожарной безопасности (инструктажи, наличие инвентаря, заключение договора страхования от пожара и установка пожарной сигнализации), и внешний – указываем допущение о том, что в случае срабатывания пожарной сигнализации пожарная служба прибудет в течение 4минут.
Таким образом, с одной стороны наличие рисков порождает допущения, с другой – наличие допущений в проекте указывает на наличие рисков.
В любом случае на этапе планирования мы должны:
• определить те риски, которые могут помешать реализации нашего проекта;
• определить стратегию работы по их предотвращению: она либо входит в проект в виде деятельности или промежуточного результата, либо появляется в виде одного или нескольких допущений (об этом мы поговорим чуть ниже);
• определить систему мониторинга факторов риска и допущений;
• определить алгоритм действий в случае, когда допущение срабатывает или риск становится реальностью.
Практически, формулировки рисков должны находиться за пределами логикоструктурной схемы, а в ней должны присутствовать действия и допущения по их предотвращению. В некоторых случаях стоит в описательной части документации отдельно обозначить имеющиеся риски и сослаться на соответствующие места ЛСС, построенные на их основе. В этом случае у вас также появится возможность пояснить контекст факторов риска (некоторые экономические, социальные, политические, географические риски могут быть неочевидны для вашего зарубежного партнера) и описать ваши действия в случае их наступления.
К сожалению, даже опытные организации путают риски и допущения. Поэтому внимательно изучите формат заявки, которую вам предстоит заполнить, и попробуйте разобраться, что именно ваши партнеры понимают под рисками, а что – под допущениями.
Таким образом, мы фиксируем важность фактора и обозначаем необходимость мониторинга его возникновения в процессе реализации проекта. Описанный алгоритм представлен на Рисунке 15.

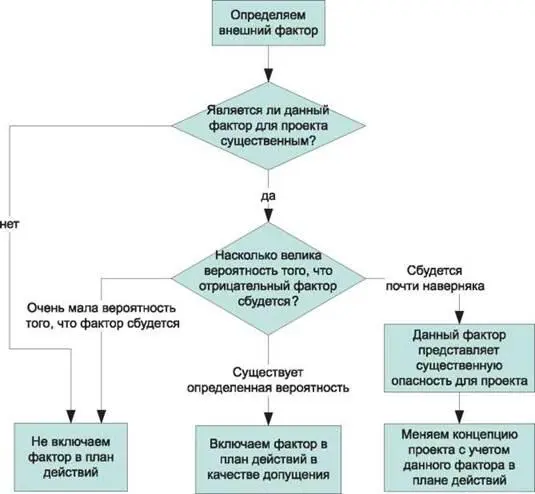

Рисунок 15. Алгоритм определения допущений

Если после анализа выяснилось, что фактор представляет существенную опасность для проекта, то мы можем либо пересмотреть всю стратегию и провести повторный анализ, либо представить его как предварительное условие, необходимое для осуществления деятельности в целом (в ЛСС оно помещается в правом нижнем углу). Когда мы убедимся, что отрицательный фактор не сбудется в интересующий нас промежуток времени, мы можем начинать осуществление деятельности.
