Альберт Еганян - Инвестиции в инфраструктуру: Деньги, проекты, интересы. ГЧП, концессии, проектное финансирование
- Название:Инвестиции в инфраструктуру: Деньги, проекты, интересы. ГЧП, концессии, проектное финансирование
- Автор:
- Жанр:
- Издательство:Литагент Альпина
- Год:2015
- Город:Москва
- ISBN:978-5-9614-3912-0
- Рейтинг:
- Избранное:Добавить в избранное
-
Отзывы:
-
Ваша оценка:
Альберт Еганян - Инвестиции в инфраструктуру: Деньги, проекты, интересы. ГЧП, концессии, проектное финансирование краткое содержание
Инвестиции в инфраструктуру: Деньги, проекты, интересы. ГЧП, концессии, проектное финансирование - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
Не существует ограничений на то, чтобы по одному проекту публичная сторона получила несколько предложений и вела параллельные переговоры. Нет также ограничений и на то, чтобы она сама (де-факто, но не де-юре) была инициатором обращения к самой себе с предложениями о заключении концессии.
В итоге у государства весьма значительно развязаны руки для того, чтобы выторговать максимально эффективные условия в концессиях. Одновременно существенно сокращены коридоры для собственного усмотрения, иначе кто-то иной, а не первоначальный инициатор предложения о заключении концессионного соглашения «нажмет на кнопку», предложив более выгодные условия.

Баланс интересов: власть, инициатор и его конкуренты

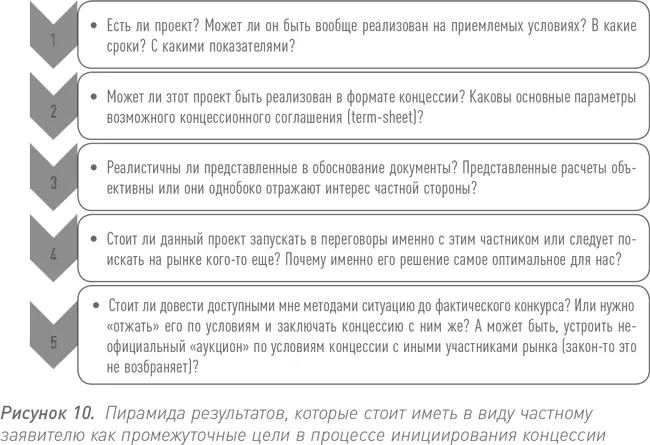

Полагаю, что если бы Маслоу был озабочен составлением пирамиды ценностей по отношению к рассматриваемой проблеме, то последовательность решаемых частной стороной задач при формировании своего предложения властям должна была быть сформулирована следующим образом. По опыту могу сказать, что традиционный процесс размышления представителей публичной стороны происходит примерно в такой последовательности вне зависимости от того, с федеральным или региональным проектом предстоит иметь дело.
В итоге частный партнер, подписывая в адрес властей предложение о заключении концессионного конкурса и необходимые приложения к нему, должен понимать, что не факт, что он получит соглашение с публичной стороной.
Вполне может быть, что он только что сам своими руками определил стартовые параметры конкурса, который состоится между ним и его ключевыми конкурентами. Поэтому необходимо быть особенно аккуратным при формировании условий своего предложения публичной стороне.

Необходимо пройти между Сциллой и Харибдой интересности и еще выгодности для государства, но уже невыгодности для конкурентов. Слишком дискриминационное по отношению к публичной стороне предложение породит конкурс. Именно поэтому стоит особое внимание уделять разумности условий предложения.
Игра уже началась на данной стадии, причем уже не за саму возможность сделать данный проект в формате концессии, а сразу и конкурентная борьба за итоговый приз.

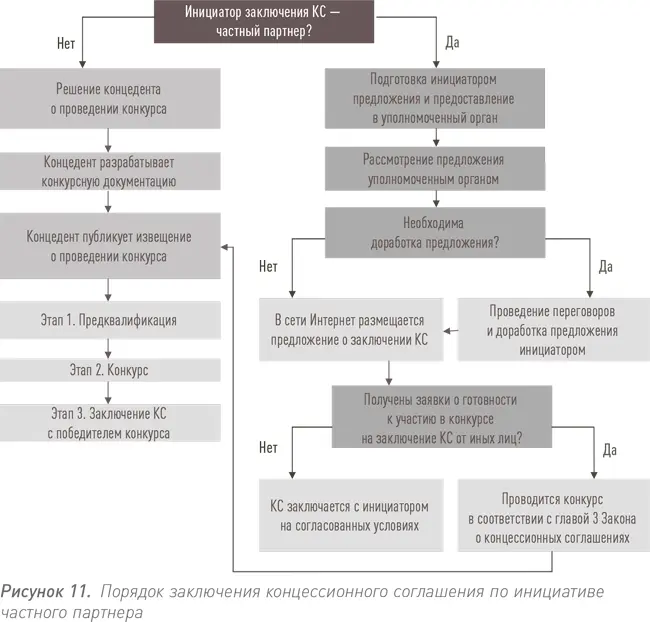

Согласование ЧКИ
Еще один весьма существенный риск состоит в многоликости нашего государства на любом уровне. На федеральном – большое количество министерств и ведомств, которые будут согласовывать предложение частного инициатора. На региональном их меньше, но не намного. И даже на муниципальном уровне ситуация не выглядит очень уж простой. Из этого следует несколько вполне традиционных, но от этого не менее неприятных выводов.
Во-первых, несмотря на все мантры про единое окно и облегчение коммуникаций с государством, у частника, конечно, примут документы в каком-то одном органе исполнительной власти, но проект будет согласовываться по широкому списку.
И это не может не быть проблемой инициатора предложения, поскольку велик риск неверного запуска цепной реакции незначительных уточнений проекта, каждый из которых, скорее всего, не критичен, но в совокупности они приводят к большой проблеме. Тогда проект, пройдя через несколько итераций обсуждения, вернется к нему же или будет вынесен на конкурс в настолько сильно отличающемся от первоначального замысла даже по предмету и логике, что инициатор сам не захочет в этом принимать участие.
Если не участвовать в продвижении и согласовании проекта, то риск такого варианта развития событий также весьма значителен. Ведь так происходит даже в модели с «троянским конем» и уж тем более будет происходить в случаях официального инициирования концессии.
Во-вторых, ведомство, которое является официальным уполномоченным в той сфере, к которой относится проект, способно своими действиями по корректировке первоначальной идеи свести на нет тот замысел и ту логику бизнеса, которая была заложена в изначально представленные материалы.
В большинстве случаев будет как в «Золотом теленке», когда вместе с автомобилем – легендарной «Антилопой-Гну» – продавалась кадка с пальмой. Так же происходит и с инициированными концессиями: «А давайте добавим в проект какие-то детали». И ничего, что они не соответствуют сути проекта, зато они снимают с нас какую-то иную проблему, с которой нам в общем-то не вполне понятно, что делать, а тут еще эта концессия подвернулась.
По опыту иных государств можно рассчитывать на то, что до четверти, а максимальный оптимум – до половины, концессионных проектов станут следствием проявления частной концессионной инициативы. Но уйдет не один год на то, чтобы выйти на сопоставимые показатели в России.
Вместе с тем, поскольку нормативно введено требование о том, что заявителю надлежит подтвердить наличие собственных средств всего лишь в размере 5 % от заявленных в проекте инвестиций, ну или убедительно продемонстрировать возможность мобилизовать подобный капитал, то такие требования не выглядят заградительными для широкого круга потенциальных интересантов.
Локальные строительные, операторские, эксплуатационные компании могут быть инициаторами региональных проектов или федеральных, которые будут реализовываться на соответствующей территории.
Представляется, что такие структуры могут инициировать проекты, находящиеся в интервале от 2 до 10 млрд рублей. С одной стороны, они недостаточно крупные для того, чтобы заинтересовать федеральных игроков (которые могут инициировать концессии «своего» размера), а с другой – даже в нынешних условиях они будут привлекательны для финансовых спонсоров.
ЧКИ – быстрая концессия?
Весьма часто возникает вопрос о том, действительно ли процедура ЧКИ столь существенно ускоряет концессионные процедуры или это попытка выдать желаемое за действительное? На этот вопрос существует несколько ответов.
Во-первых, если по итогам ЧКИ заключается концессионное соглашение без конкурса, то это очевидная и наглядная экономия времени в несколько раз по сравнению с традиционной процедурой. Если все же проводится конкурс, то и тогда имеется оптимизация сроков, хотя и не столь радикальная.
Во-вторых, более значимый ответ на данный вопрос лежит немного в иной плоскости. Сколько времени уходит у властей на то, чтобы сформировать идею того или иного концессионного проекта, самостоятельно разработать все материалы и объявить конкурс? По практике – от полугода до двух-трех лет. Ведь государственные органы не ограничены никакими сроками и могут проводить согласование между собой сколько угодно, а потом и вовсе отказаться от этой идеи, что уже не раз бывало.
