Борис Вольфсон - Гибкое управление проектами и продуктами

Тут можно читать онлайн Борис Вольфсон - Гибкое управление проектами и продуктами - бесплатно ознакомительный отрывок. Жанр: comp-programming, издательство Издательство «Питер»046ebc0b-b024-102a-94d5-07de47c81719, год 2014. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.
  • Название:
    Гибкое управление проектами и продуктами
  • Автор:
  • Жанр:
  • Издательство:
    Издательство «Питер»046ebc0b-b024-102a-94d5-07de47c81719
  • Год:
    2014
  • Город:
    Санкт-Петербург
  • ISBN:
    978-5-496-01323-9
  • Рейтинг:
    3.7/5. Голосов: 101
  • Избранное:
    Добавить в избранное
  • Отзывы:
  • Ваша оценка:
    • 80
    • 1
    • 2
    • 3
    • 4
    • 5

Борис Вольфсон - Гибкое управление проектами и продуктами краткое содержание

Гибкое управление проектами и продуктами - описание и краткое содержание, автор Борис Вольфсон, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Если вы интересуетесь гибкими методологиями по управлению проектами и разработке продуктов, значит, это практическое руководство идеально вам подходит. Борис Вольфсон уже много лет работает в этой сфере, а в данной книге делится своим опытом, который может изменить вашу работу, подход к работе в вашей IT-команде, а со временем и во всей вашей компании.

От других подобных книг эта отличается двумя факторами: сочетанием теории и практики и описанием самых различных аспектов создания продуктов – от управления до разработки и аналитики. В рамках теоретической части по управлению проектами и продуктом описывается современное состояние методологии Scrum и основы Kanban. Практическая часть посвящена бизнес-моделированию, управлению требованиями, аналитикой требований, управлению командами, оценкой сроков, управлению рисками, инженерным практикам разработки (по большей части из экстремального программирования), контролю и обеспечению качества, внедрению и масштабированию Scrum.

Начните применять на практике гибкие методологии, чтобы успешно управлять проектами и создавать продукты!

Гибкое управление проектами и продуктами - читать онлайн бесплатно ознакомительный отрывок

Гибкое управление проектами и продуктами - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Борис Вольфсон
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Далеко за примерами ходить не надо. Все знают понятие «индусский код»: как только разработчикам начинают платить за количество написанных строчек кода, они начинают писать больше кода, зачастую бессмысленного, забывают о рефакторинге, так как его делать становится невыгодно, и т. д. Таким образом, наше начинание по замеру производительности оборачивается против нас.

Можно попробовать сократить количество дефектов в продукте, для чего считать, сколько ошибок сделал каждый разработчик. Лучших работников будем награждать бонусами, а к худшим применять санкции. Все просто и прозрачно. На деле получится по-другому: разработчики будут спорить по каждой ошибке с тестировщиками, появится боязнь и желание избегать рисков. В результате мы получим отсутствие инициативы и нежелание выполнять поставленные задачи (меньше задач – меньше ошибок).

Подойдем с другой стороны и будем считать, сколько ошибок находят тестировщики. В этой ситуации также появятся косвенные эффекты, ведь каждый тестировщик будет расценивать малейшее отклонение как дефект.

Вывод из приведенных выше примеров простой: при введении метрик необходимо руководствоваться прежде всего принципом «Не навреди».

Что делать

Проанализируйте, как измерения могут повлиять на поведение команды и отдельных ее членов. Причем анализ надо проводить в первую очередь по поводу неочевидных аспектов, которые могут проявиться не сразу. Подумайте, какие метрики могут послужить основой для обсуждений, например, на ретроспективах, если вы используете Scrum. Может быть, ваши измерения в действительности никому не нужны и вы меряете просто потому, что можете мерить?

Посчитайте, сколько времени у вас уходит на сбор информации по метрикам. Весьма вероятно, что этот процесс можно автоматизировать, в особенности если мы говорим о метриках кода, метриках качества и т. п.

При внедрении метрик, как и любых других инноваций, хорошо использовать цикл Деминга Plan-Do-Check-Act («планирование-действие-проверка-корректировка»), чтобы у вас была возможность получить обратную связь от команды и внести изменения в случае необходимости.

Глава 5. Управление контрактами

Сроки и долгосрочное планирование в Agile

Существует мнение, что в гибких методологиях планирование либо отсутствует вообще, либо носит краткосрочный характер.

Задача классического управления проектами – сделать проект в срок, в рамках бюджета, полностью реализовав функционал и соблюдая установленные критерии качества. Давайте рассмотрим первую составляющую – сроки.

Главной причиной появления этого ограничения проекта является недоверие. Оно может быть между заказчиком и исполнителем, менеджментом и командой и т. д. Наличие сроков создает ощущение управляемости, но приводит к недопониманию и еще большему недоверию, образуя замкнутый круг, компоненты которого усиливают друг друга.

А между тем это, как ни парадоксально, очень точная метрика. Два программиста в команде правят примерно одинаковое количество строчек за один и тот же промежуток времени. Конечно, необходимо много условий (схожие задачи, наличие стандартов кодирования, например максимальная длина метода, отсутствие дублирования, рефакторинг и т. д.), но все же метрика достаточно точная… если не использовать ее как оценку производительности.

Ограничение по срокам возникает как институт, который призван снизить риски заказчика. Однако на практике получается наоборот, жесткие давящие сроки приводят к деструктивной позиции обеих сторон: исполнитель запрещает заказчику менять требования, даже если для этого имеется реальная бизнес-необходимость, а клиент жестко требует исполнения сроков, порой в ущерб качеству, ведь масштаб проекта также фиксируется.

Необходимо отметить, что недоверие преодолеть очень непросто.

Оценка сроков методом PERT

Рассмотрим стандартный подход к оценке сроков завершения проекта – метод PERT (Program (Project) Evaluation and Review Technique), или метод оценки по трем точкам. Его преимуществом является простота и определенный учет рисков. К недостаткам относят маленькую точность и необходимость иметь полную информацию о масштабе работ, что не очень подходит для Scrum.

Метод заключается в получении трех оценок:

• оптимистичной (Мин);

• вероятной (Сред);

• пессимистичной (Макс).

Вычислить наиболее вероятную дату завершения можно по формуле:

(Мин + 4 × Сред + Макс) / 6.

Отклонение высчитывается по формуле:

(Макс – Мин) / 6.

Оценка сроков релиза в Scrum-проекте

Для оценки сроков релиза в Scrum-проектах необходимы исторические данные либо из нескольких первых спринтов, либо из предыдущих проектов данной команды. После этого можно построить диаграмму сгорания для релиза целиком.

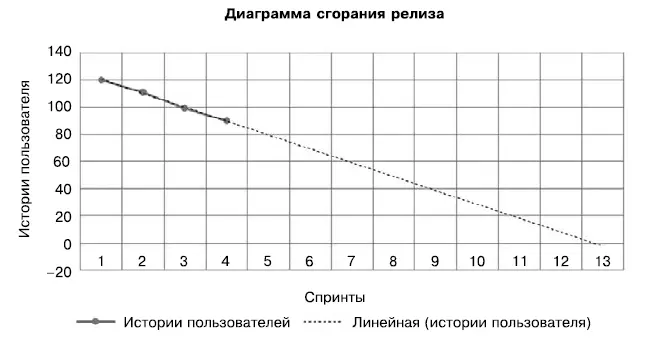

Диаграмма сгорания релиза показывает расчетную дату завершения проекта Обратите - фото 55

Диаграмма сгорания релиза показывает расчетную дату завершения проекта

Обратите внимание, что пунктиром построена линейная аппроксимация, с помощью которой можно вычислить, что проект завершится на 13-м спринте. Если необходима большая точность, истории пользователя можно оценить и вести подсчеты уже в «пунктах», потому что истории неодинакового размера.

Отмечу, что в число оставшихся историй пользователя нужно включать и истории, которые владелец продукта добавил в журнал пожеланий продукта после очередного спринта.

Можно использовать и более изощренный подход: строить график добавления историй пользователя отдельно вниз, в отрицательные квадранты, и просчитывать вероятность завершения релиза в данном спринте (подробнее – в статье «Подвижная мишень и дрожащие руки» по адресу http://www.slideshare.net/Cartmendum/hitting-moving-target).

Преимуществом такого подхода является возможность выбрать величину риска, с которой мы готовы работать, что очень важно в условиях высокой конкуренции:

• если штрафные санкции по проекту велики, а вознаграждение – не очень, мы можем ограничиться кумулятивной вероятностью 96,6 %и возьмем обязательства по завершению проекта за 12спринтов;

• при малых штрафных санкциях и большем вознаграждении можно использовать более мягкие кумулятивные вероятности завершения: 93,4 %за 11спринтов и 87,2 %– за 10спринтов;

• при отсутствии штрафных санкций (например, для внутренних проектов) можно поставить в качестве срока завершения 9спринтов с кумулятивной вероятностью 75,9 %.

Данная диаграмма сгорания дополнительно показывает дифференциальную и - фото 56

Данная диаграмма сгорания дополнительно показывает дифференциальную и кумулятивную вероятность даты релиза

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Борис Вольфсон читать все книги автора по порядку

Борис Вольфсон - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Гибкое управление проектами и продуктами отзывы


Отзывы читателей о книге Гибкое управление проектами и продуктами, автор: Борис Вольфсон. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
