Сергей Готин - Логико-структурный подход и его применение для анализа и планирования деятельности
- Название:Логико-структурный подход и его применение для анализа и планирования деятельности
- Автор:
- Жанр:
- Издательство:неизвестно
- Год:неизвестен
- ISBN:нет данных
- Рейтинг:
- Избранное:Добавить в избранное
-
Отзывы:
-
Ваша оценка:
Сергей Готин - Логико-структурный подход и его применение для анализа и планирования деятельности краткое содержание
Пособие «Логико-структурный подход и его применение для анализа и планирования деятельности» посвящено рассмотрению широко распространенной в странах Европейского Союза методологии ЛСП для ее использования при разработке, реализации и планировании программ и проектов различных организаций, работающих в некоммерческой сфере.
Издание адресовано, прежде всего, руководителям и сотрудникам общественных организаций и инициатив, органов местной власти, учреждений образования и социальной сферы Республики Беларусь, использующим в своей работе проектный подход и желающим развивать международное сотрудничество.
Данное пособие издано в рамках проекта: «Поддержка развития потенциала и сетевого сотрудничества беларусских общественных объединений и местных органов власти», целью которого является стимулирование развития взаимодействия беларусских общественных организаций и местных органов власти, а также расширение возможностей их сотрудничества с партнерскими организациями из других европейских стран в различных программах и инициативах под эгидой Европейского Союза.
Логико-структурный подход и его применение для анализа и планирования деятельности - читать онлайн бесплатно полную версию (весь текст целиком)
Интервал:
Закладка:

Вот как приблизительно будет выглядеть логико-структурная схема для нашего примера после предварительного составления «на карточках» (см. Рисунок 18.):
Рисунок 18. Пример логико-структурной схемы – шаг 4

Если документ, в котором будет присутствовать заполненная ЛСС, предназначается для подачи заявки на получение финансирования проекта, надо учитывать, что различные грантодатели и доноры руководствуются своими собственными правилами при оценке стоимости проекта. К примеру, объем работ может переводиться в человеко-часы, а затем стоимость проекта рассчитывается по стоимости единицы потраченного времени. Практически любая организация по первому запросу предоставит требуемые стандарты, руководства по заполнению заявки, условия конкурса и иную подобную информацию, используя которую в сочетании с имеющейся логико-структурной схемой, вы легко справитесь с оформлением документов.
ЗАПОЛНЯЕМ СХЕМУ – ПЛАН ДЕЙСТВИЙ
Итак, чтобы составить план действий, необходимо:
1. Определить действия, которые надо выполнить для достижения каждого из промежуточных результатов: «корни дерева целей» и действия, необходимые для достижения цели проекта.
2. Определить допущения для плана действий в целом.
3. Определить набор ресурсов, необходимый и достаточный для выполнения каждого из действий.
4. Проверить логику: совокупность выполненных действий при условии предоставления ресурсов и соблюдении допущений должна гарантировать достижение промежуточного результата.
5. Убедиться, что все участники обсуждения согласны с полученной картиной. Если это не так, продолжите работу по выбору и уточнению действий для каждого из промежуточных результатов.
6. Убедиться в том, что логика проекта сохранена.
ЗАПОЛНЯЕМ СХЕМУ – ГРАФИК МЕРОПРИЯТИЙ
Строго говоря, применение логико-структурного подхода завершается на предыдущем этапе, однако для эффективного планирования проекта важно составить календарный план работ (график мероприятий) на основе уже заполненной логико-структурной схемы.
После того, как определен план действий, мы должны установить временные рамки нашей деятельности в целом и ее отдельных этапов в частности. Также нужно установить приоритет выполнения действий: какая работа должна быть выполнена в качестве подготовительного этапа для последующих действий, а какая – для «отшлифовки» результата, каковы критические точки в выполнении нашего проекта. Необходимо определить ответственность каждого из участников на каждом из этапов выполнения проекта, чтобы четко знать, кто руководит работой на каждом из «фронтов», к кому обращаться за помощью и консультацией, кто будет нести ответственность в случае неожиданных сбоев и принимать ключевые решения. Также потребуется более подробная детализация программы действий до заданий.
Отвечаем на вопросы: Когда? Кто? Кто ответственный? Что должно быть сделано?
Наиболее часто план работ составляется в виде диаграммы Гантта (Gantt diagram).
Диаграмма Гантта названа в честь Генри Гантта (1861-1919), соратника «отца научного менеджмента» Фредерика Тейлора (1856-1915). Гантт изучал менеджмент на примере постройки кораблей во время Первой мировой войны и предложил свою диаграмму, состоящую из отрезков (задач) и точек (вех), как средство для представления длительности и последовательности задач в проекте. Диаграмма Гантта оказалась таким мощным аналитическим инструментом, что в течение почти ста лет не претерпевала изменений. И лишь в начале 1990-х для более подробного описания взаимосвязей в нее были добавлены линии связи между задачами.
Пример диаграммы Гантта представлен на Рисунке 19:

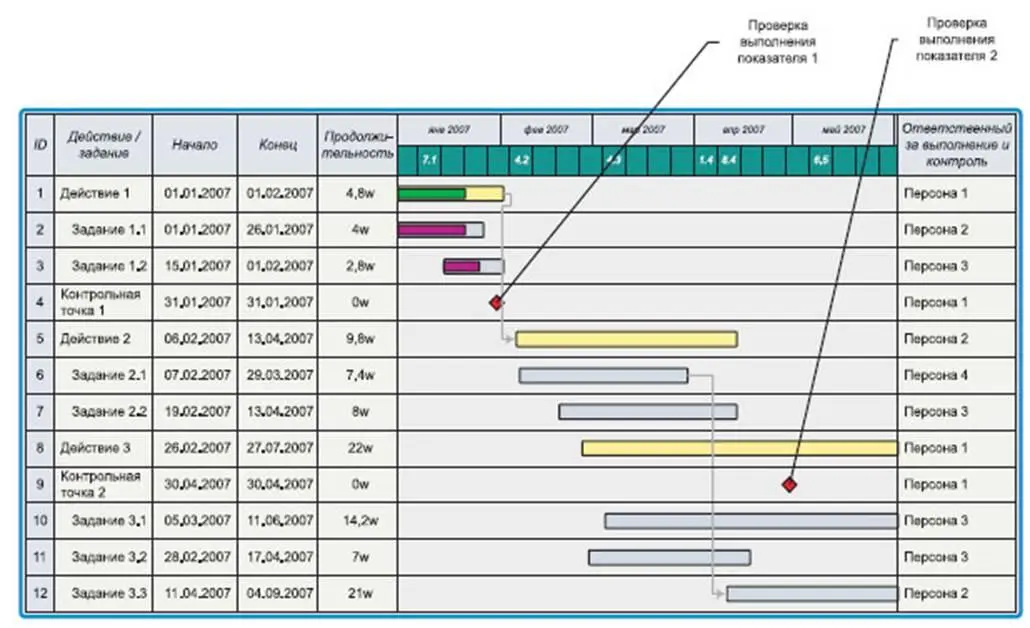

Рисунок 19. Пример диаграммы Гантта – составленного плана работ

Задачи (действия) представляются в виде отрезков на временной шкале (в данном случае это помещенный вверху таблицы календарь). Для каждой задачи (действия) может указываться состояние выполнения (на рисунке указано для действия 1 и задач 1.1 и 1.2). Для построения диаграммы, соответствующей ЛСС, мы укажем конкретные действия и отдельные задания, необходимые для их осуществления.
Диаграмма позволяет расположить задания в хронологическом порядке относительно времени начала (завершения) их выполнения либо их приоритетности.
Также указываются связи между действиями (заданиями), если выполнение какого-либо действия может начаться только после завершения другого (либо наличия определенных результатов, которые будут получены в ходе или после выполнения другого действия). На диаграмме начало выполнения действия 2 будет произведено только после выполнения действия 1, а задание 3.3 каким-то образом зависит от завершения задания 2.1.
Технические средства для создания диаграммы Гантта (или других разновидностей расписания работ) легко доступны и присутствуют во многих программных пакетах, в том числе Microsoft ® Office Visio, Microsoft ® Project. Также существует достаточное количество свободно распространяемых (freeware) программ, которые ориентированы именно на планирование и контроль процесса выполнения, в том числе на создание подобных диаграмм.
Еще один элемент – контрольные точки, или вехи. В этих точках должна быть произведена проверка – мониторинг достижения каких-то конкретных результатов, объема выполненной работы и т.д. (подробнее об оценке и мониторинге проекта мы поговорим в главе «Критерии экспертизы проекта (Project Appraisal Criteria)»). На приведенной выше диаграмме такие вехи назначены на даты 31.01.2007 и 30.04.2007, и для них также должны быть определены критерии, согласно которым будет осуществляться проверка (например, «заключены договоренности с партнерами X, Y, Z» или «подготовка к посадке деревьев завершена»). Как правило, это достижение принципиального для осуществления проекта результата либо проверка допущения.
ЭТАП 8: СОСТАВЛЕНИЕ БЮДЖЕТА ПРОЕКТА (BUDGET AND FINANCING)
КАК ПРАВИЛЬНО СОСТАВИТЬ БЮДЖЕТ?
Фактически, мы уже начали составлять бюджет нашего проекта в процессе заполнения логико-структурной схемы – на этапе разбиения действий на задачи (мероприятия) и указания напротив каждого из них списка необходимых ресурсов, в том числе и указания их стоимости. Однако, как правило, для принятия решения по проекту требуется разработка отдельного документа – бюджета проекта, в котором все планируемые действия оценены в денежном выражении.
Сначала давайте определим, что нам НЕ надо делать при составлении такого документа. При этом нельзя не упомянуть о существующих традиционных заблуждениях, касающихся бюджета проекта:
Читать дальшеИнтервал:
Закладка:
