Сергей Готин - Логико-структурный подход и его применение для анализа и планирования деятельности краткое содержание
Пособие «Логико-структурный подход и его применение для анализа и планирования деятельности» посвящено рассмотрению широко распространенной в странах Европейского Союза методологии ЛСП для ее использования при разработке, реализации и планировании программ и проектов различных организаций, работающих в некоммерческой сфере.
Издание адресовано, прежде всего, руководителям и сотрудникам общественных организаций и инициатив, органов местной власти, учреждений образования и социальной сферы Республики Беларусь, использующим в своей работе проектный подход и желающим развивать международное сотрудничество.
Данное пособие издано в рамках проекта: «Поддержка развития потенциала и сетевого сотрудничества беларусских общественных объединений и местных органов власти», целью которого является стимулирование развития взаимодействия беларусских общественных организаций и местных органов власти, а также расширение возможностей их сотрудничества с партнерскими организациями из других европейских стран в различных программах и инициативах под эгидой Европейского Союза.
Логико-структурный подход и его применение для анализа и планирования деятельности - читать онлайн бесплатно полную версию (весь текст целиком)
Интервал:
Закладка:
Мониторинг производится регулярно на протяжении всего времени осуществления проекта, по возможности получение показателей должно быть регулярным и не требовать серьезных затрат, результатом является получение динамики изменения системы показателей. Выполняется мониторинг чаще всего исполнителями проекта.
ДЛЯ ЧЕГО НУЖЕН МОНИТОРИНГ?
Если с оценкой проекта все более-менее ясно (должны же мы как-то оценить результат своей работы и отчитаться за использованные ресурсы!), то о целесообразности мониторинга и о том, как использовать полученные данные, хочется сказать несколько слов дополнительно.
Казалось бы, почему так много внимания уделяется планированию показателей мониторинга? Просто надо описать, чего и когда надо достигнуть – пиши отчет о достигнутых показателях! Однако в действительности не все так просто.
Главная функция мониторинга – обеспечить выполнение поставленной задачи независимо от событий, происходящих в ходе реализации проекта и изменяющихся факторов. А изменений может произойти множество: изменятся внутренние факторы (например, смена персонала проекта или организации), внешние факторы, в процессе планирования могло быть что-то упущено… Несмотря на возможные «подводные камни», поставленные цели должны быть достигнуты.

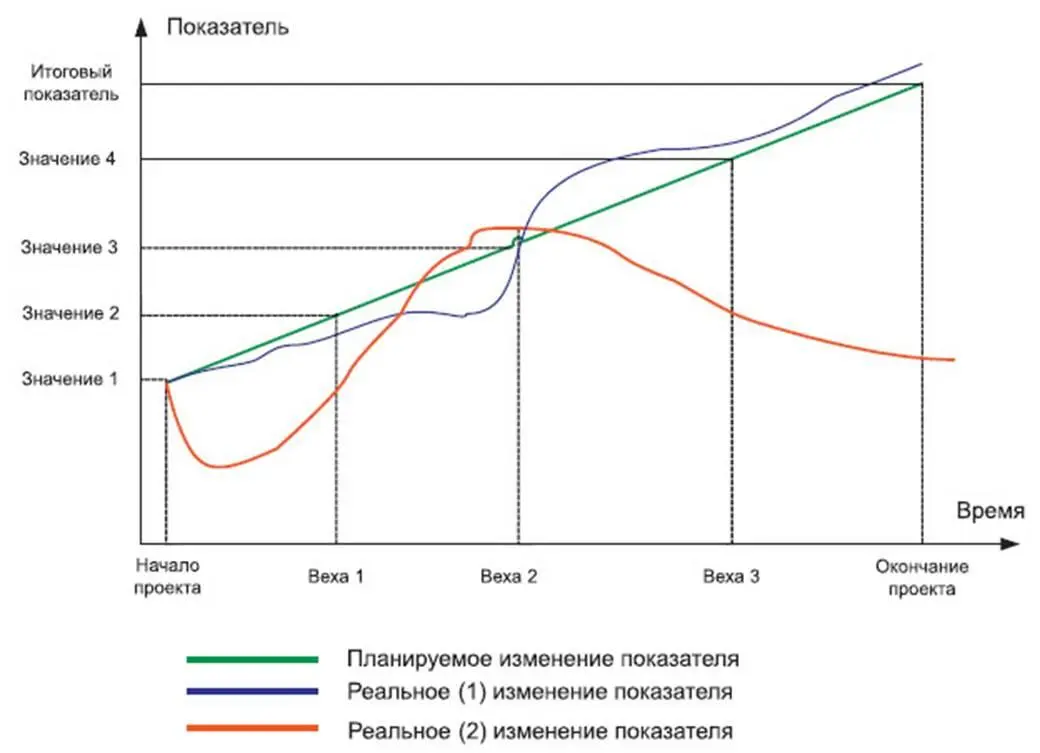

Предположим, в ходе реализации проекта последовательно происходят какие- то изменения, которые можно описать с помощью некоторого показателя. Планируемое изменение этого показателя за период работы над проектом показано на Рисунке 20. «Показатели осуществления проекта» в виде графика зеленого цвета.
Однако в ходе работы над проектом реальное изменение показателя может несколько отличаться от планируемого (на рисунке – графики синего и оранжевого цвета). При этом он может сохранять ожидаемую тенденцию (то есть мы ожидали, что показатель будет все время расти приблизительно с такой-то скоростью – в общем, он примерно так и растет, как на графике синего цвета «Реальное (1) изменение показателя»). Но, вопреки ожиданиям, показатель может сильно отклониться от ожидаемого поведения (то есть мы ожидали, что показатель будет расти, а он в какой-то момент начал падать, как на графике оранжевого цвета «Реальное (2) изменение показателя»).
При этом, проводя мониторинг величины показателя в моменты времени, обозначенные как Веха 1, Веха 2, Веха 3, Окончание проекта, мы можем контролировать изменение этой величины. Если поведение не очень сильно отличается от ожидаемого (а что значит сильно – это надо оговорить в момент разработки системы мониторинга на этапе планирования), то мы спокойно работаем дальше. Если же различие между реальным и планируемым показателями становится опасно большим, требуется более подробный анализ ситуации и внесение изменений в стратегию проекта.
Так, в случае повышения температуры пациента медсестра не ждет момента, когда, предположительно, пациента должны выписать из больницы, а незамедлительно докладывает об этом врачу, чтобы не «запустить» ситуацию.
Ведь в момент окончания работы мы можем только констатировать факт, что «проект не удался» – планируемый показатель не достигнут. А в промежуточный момент работы мы можем изменить программу своих действий, адаптировавшись к создавшейся ситуации, и «спасти» проект.
Рисунок 20. Показатели осуществления проекта

Глядя на приведенный рисунок, легко ответить на вопрос «Как часто проводить мониторинг?» Настолько часто, чтобы можно было отследить достаточно серьезные отклонения от плана и успеть на них отреагировать. В частности, по итогам анализа данных оранжевого графика на Вехе 1 было бы разумно предположить, что изменения происходят слишком быстро, и мониторинг нужно проводить чаще. Тогда в промежутке времени, прошедшем между Вехами 2 и 3, мы могли бы среагировать на негативную тенденцию раньше и, возможно, не допустить столь серьезного отклонения от плана по итогам проекта.
Также упомянем о такой важной функции мониторинга, как обеспечение обратной связи с целевой группой, на которую направлена работа по проекту. Ведь без контроля за реакцией целевой группы на производимое вмешательство можно попросту «провалить» проект.

В качестве примера приведем старый анекдот.
Подходит маленький сын к отцу и спрашивает:
– Папа, а почему когда я надкусываю яблоко, оно темнеет?
– Видишь ли, сынок, в яблоке содержится много железа. При соединени с кислородом происходит процесс окисления железа, и при этом оно темнеет…
– Папа, а с кем ты сейчас разговариваешь?
Образовательный проект папы, направленный на собственного сына, очевидно, закончился провалом. Реакция сына является первичной обратной связью от целевой группы. Фактически одним предложением он указывает папе на ошибки планирования – неверную оценку потенциала целевой группы и выбор некорректного и неэффективного способа вмешательства.
Итак, основные функции мониторинга – это внесение корректив, получение обратной связи, облегчение управления проектом и документирование деятельности, как следствие – обеспечение гарантии достижения запланированных результатов независимо от изменений внутренних и внешних факторов в процессе реализации проекта.
КАКИЕ БЫВАЮТ ВИДЫ МОНИТОРИНГА?
Как вы уже знаете, мониторинг бывает внешний и внутренний. Внутренний мониторинг производится силами команды исполнителей проекта, внешний предусматривает контроль сторонними наблюдателями либо организациями, в том числе финансирующими, государственными и вышестоящими органами.

Кроме этого, виды мониторинга могут быть определены в соответствии с логикой построения ЛСС: от общей цели через цель проекта к видам деятельности, при условии выполнения допущений, при которых возможно осуществление деятельности. В соответствии с этой классификацией можно выделить:
• Мониторинг ресурсов / деятельности
В основном его цель – отследить использование ресурсов, таких, как:
– Финансы (Какая сумма была потрачена на (канцтовары, стройматериалы, закупку продуктов и так далее) в отрезок времени с… по.). Информация представляет интерес в первую очередь для бухгалтерского учета.
– Оборудование (Сколько дней в месяц используется оборудование? Какова загрузка оборудования и т.д.). Касается вопросов аренды, приобретения и эксплуатации необходимого оборудования.
