Владимир Завертайлов - Настольная книга project-менеджера. Что нужно знать, чтобы управлять IT, digital и другими проектами с учетом российских реалий краткое содержание
Из книги вы узнаете:
[ul]чем kanban отличается от scrum и при чем тут agile;
как управлять неуправляемым – дизайнерами;
что лучше: собственная команда или аутсорс и как быть с техподдержкой;
откуда берутся оценки времени и как понять, что исполнитель их завышает;
что такое декомпозиция, зачем она нужна на проекте;
как планировать экономику проекта, рассчитывать операционные затраты и анализировать P&L продукта.[/ul]
Настольная книга project-менеджера. Что нужно знать, чтобы управлять IT, digital и другими проектами с учетом российских реалий - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
Подготовку лучше поручить самому опытному бойцу. Волей-неволей ему придется погрузиться в проект и продумать детали. У него могут возникнуть правильные вопросы, на которые лучше сразу найти ответы. Например, он найдет нестыковку интерфейсов и API. Если это обнаружится в ходе спринта – скорее всего, места для маневров будет мало.
В итоге один из ваших орлов проведет разведку боем, будет знать карту местности. И сможет отвечать на вопросы команды во время планирования. Это сильно помогает и ускоряет планирование.
Опытным путем мы пришли к тому, что нужно дать команде за час-два до планирования прочитать постановки и сформулировать вопросы. Ребята делать этого не любят и читают уклончиво. Логика такая: зачем напрягаться-читать, если на планинге все равно голосом проговорим. Мозг экономит энергию. Но если этого не проделать – планирование спринта может превратиться в многочасовой склочный базар. Приходится заставлять читать и думать. Как тренер в спортзале заставляет сделать пару дополнительных приседаний.
В итоге команда приходит на планирование с предварительной картиной спринта в голове. Осталось сверить картинки, декомпозировать хотелки на тикеты, оценить и понять, сколько задач мы реально успеем за спринт.
Нужно стремиться так декомпозировать задачи, чтобы их легко можно было посмотреть визуально. Это не всегда возможно, особенно в проектах с обилием математики или интеграций. Но для веба и мобильных приложений, в основном, получается.
Размер задач зависит от опыта команды. Мне нравится, когда каждый день можно глазами посмотреть, что поменялось в проекте. Постарайтесь делать декомпозицию, чтобы задачи было просто проверить, а трудоемкость была от 1 до 8 часов (если вы оцениваете в часах, а не в Story Points). Опять же, не всегда получается, да и опытная команда будет сопротивляться такой мелкой разбивке. Опытным нужны крупные куски. Но для молодых и дерзких управляемость сильно возрастает.
Сугубо технические задачи, типа «Удали поле id из таблицы Users» – дрянь. Формулировки лучше делать на уровне фич: «Форма обратной связи» или «Отправка письма о восстановлении пароля».
Долгий планинг, больше полутора часов, говорит о плохой предварительной подготовке, плохих формулировках или вовремя не проведенном рисерче. Или что вы откусили слишком жирный кусок. Пифии предсказали провальный спринт и геморрой.
Не старайтесь забить время спринта под завязку. Например, в двухнедельный спринт команды из трех человек засунуть задач на 240 часов. Лучше иметь небольшую подстраховку на код-ревью, рефакторинг , отладку и закон Мерфи . Про него известно, что он точно случится. Сколько взять подстраховки – зависит от опыта команды и задач. Нужно подбирать эмпирически. Начните с 20 %: не 240 часов, а 190. Через пару спринтов нащупаете свою реальную производительность.
Такая подстраховка не нужна, если вы работаете в Story Point . Она зашита внутри оценки.
Кроме разработчиков, на планирование я приглашаю тестировщика. Так он будет в контексте и меньше рисков, что под видом «багов» он насыплет команде отсебятины.
Фиксируем цели спринта. Две-три, не больше. Кратко описываем будущий прирост функциональности. «Реализовать личный кабинет дилера», например. Хорошо бы их вывесить на стене, чтобы спотыкаться о них глазами.
Сразу после планирования я прошу одного из разработчиков и тестировщика еще раз пройтись по задачам и составить краткие чек-листы с критериями приемки. Контекст еще очень свеж. По этим чек-листам разработчики смогут сделать самопроверку, да и тестировщику потом будет проще работать. В итоге карточки задач после планирования выглядят примерно так:

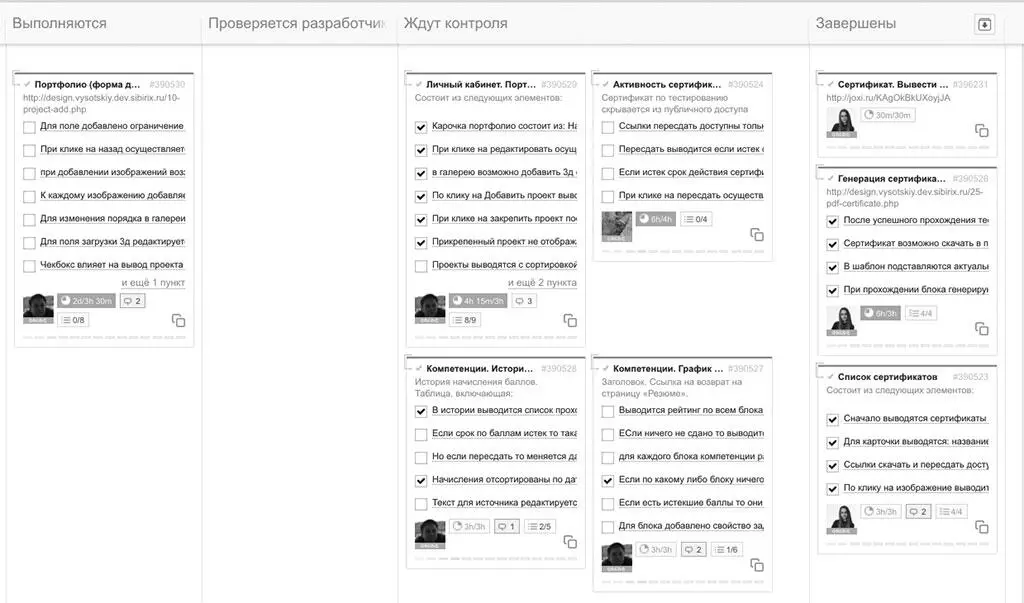

Карточки задач в канбан-доске спринта
Внутри каждой карточки уже развернутое описание.

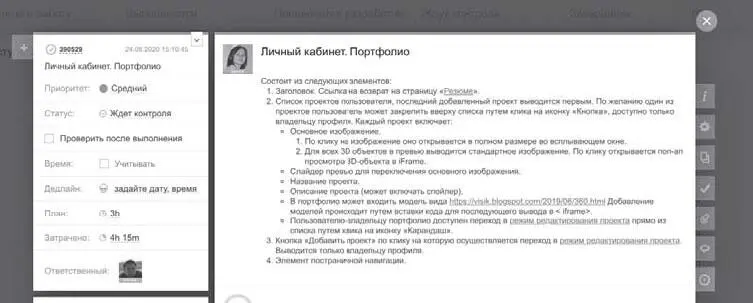

Карточка задачи с детальным описанием
Очевидно, что процедура планирования занимает кучу времени. Поэтому я не люблю короткие спринты. Две недели, на мой взгляд, – в самый раз.
3.4. Planning Poker
Planning Poker – инструмент для оценки задач. Карты удобны тем, что участники команд не могут ориентироваться на мнение своих коллег – так оценки получаются максимально очищенными от субъективизма и влияния «авторитетов».
В колоде 4 разноцветных набора для 4 участников. Если участников больше – добавляем колоду.
Достоинства карт: 0 (значит задача готова или слишком мелкая), 1/2, 1, 2, 3, 5, 8, 13, 20, 40, 100. Бывают карты с числами Фибоначчи или другой развесовкой, но мне нравятся эти.
Цифры – это либо часы, либо Story Point, в зависимости от того, как вы привыкли. Нам не нужно пытаться сделать сверхточную оценку. Это невозможно, скоро будут доказательства. Нам нужна адекватная оценка.
Итак, ведущий планинга зачитывает задачу. Участники выкидывают карты с оценкой. Рубашкой вверх! – это важно, иначе самый авторитетный товарищ продавит свои оценки, а робкие тихони отсидятся.

Карты Planning Poker (planningpoker.ru)
Далее карты вскрываются. Если оценки плюс-минус совпали – фиксируем их в задаче спринта. Если нет – надо обсудить дополнительно.
Например, кто-то выкидывает оценку гораздо большую, чем остальные. Он либо про эту задачу что-то знает-замышляет. Например, был хреновый опыт в прошлый раз или там в коде ТАКООООЕ! И надо его расспросить. Либо спит (разбудим). После обсуждений – уточняем нюансы и переигрываем кон.
Еще две специальные карты: Coffee/beer – если все затянулось, и надо сделать перерыв, и WTF – для джуниоров, которые вообще ни в чем не уверены.
При планировании спринта я предпочитаю физические карты. С удаленными – online-сервис или простой видеочат, куда на «раз-два-три» все скидывают свои оценки задач.
3.5. Стендапы. Burn Down Chart
Это простая диаграмма «сгорания» спринта. Ее удобно держать под рукой на стендапах.

Синяя линяя – фактически оставшееся время оцененных задач. Красная – плановое время. Мы видим, как по ходу спринта «сгорала» работа. Команда доделала все намного раньше плана, однако во второй трети спринта линии совпали. Тут нужно внимание.

Управлять только через диаграммы не получится, но такие простые, наглядные метрики держите под рукой. И задавайте каждый день три волшебных вопроса.
