Лоуренс Лич - Вовремя и в рамках бюджета

Тут можно читать онлайн Лоуренс Лич - Вовремя и в рамках бюджета - бесплатно ознакомительный отрывок. Жанр: Управление, подбор персонала, издательство Альпина Паблишер, год 2010. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Лоуренс Лич - Вовремя и в рамках бюджета краткое содержание

Вовремя и в рамках бюджета - описание и краткое содержание, автор Лоуренс Лич, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Завершить проект вовремя и в рамках бюджета — мечта любого руководителя проектов. Тем не менее большинство проектов затягиваются, а смета превышает запланированную. Виной всему вариабельность процессов: неожиданная нехватка людей, перегрузка цехов, отказы оборудования, проблемы с подрядчиками и качеством. Попытка ужесточить планирование ни к чему не приводит: жизнь все равно преподносит сюрпризы, которых нет в плане.

Ключ к результативному управлению проектами — в учете вариабельности при помощи метода критической цепи, который разработан на основе теории ограничений Голдратта и статистического подхода Деминга. По мнению автора, вариабельность вполне можно поставить под контроль и добиться выполнения проекта в срок даже в сложной и неопределенной ситуации.

Книга будет интересна всем руководителям проектов, а также топ-менеджерам, контролирующим выполнение сложных проектов.

Вовремя и в рамках бюджета - читать онлайн бесплатно ознакомительный отрывок

Вовремя и в рамках бюджета - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Лоуренс Лич
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

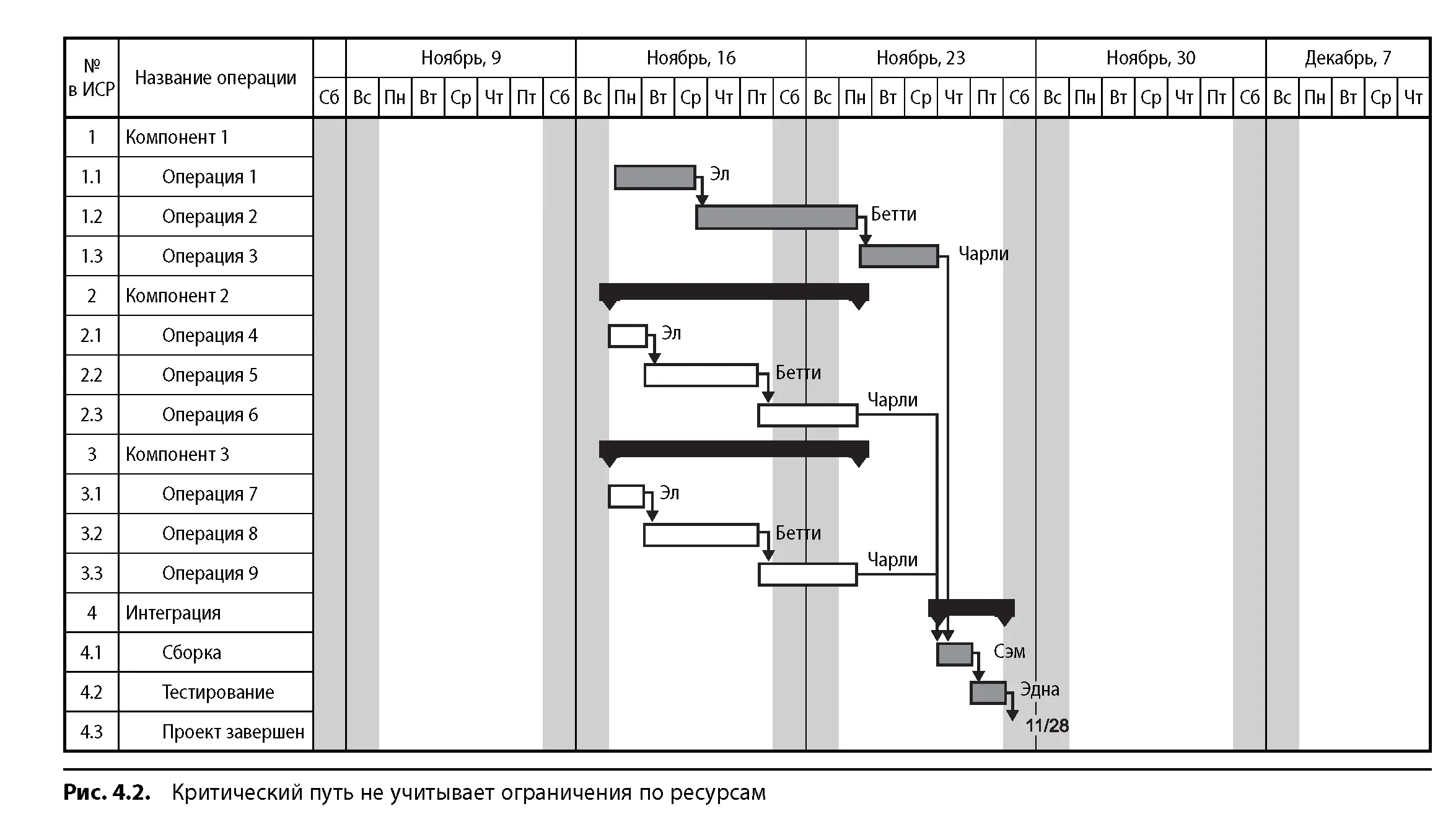

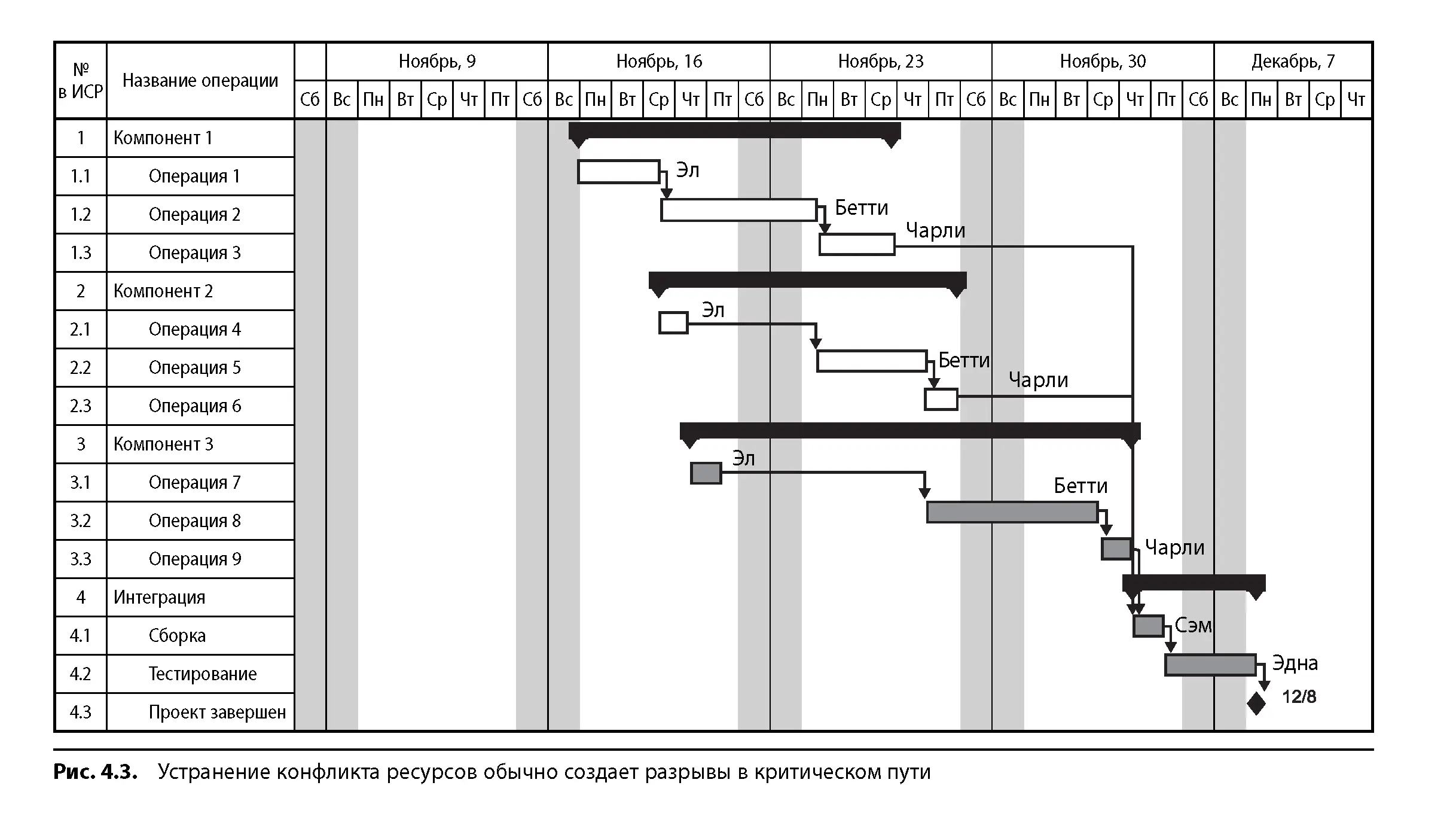

На рис. 4.3 расположение операций изменено, чтобы снять пересечение в ресурсах. Аналогично схемам, действующим во многих компьютерных программах для выравнивания ресурсов, сначала мы назначаем исполнителей на цепочку, по которой запас свободного времени минимальный, обычно это первоначальный критический путь. Обратите внимание: после этого по всем цепочкам возникает резерв, то есть критического пути — пути с нулевым запасом времени — больше нет. (Компьютерные программы по-разному поступают с данным результатом. Некоторые оставляют первоначально найденный критический путь, другие помечают как критическую только самую последнюю операцию. Как в подобных программах выглядит критический путь потом, когда по ходу проекта он, по идее, должен меняться, я не знаю.)

Что еще более важно первоначальный критический путь не является ограничением - фото 39 Что еще более важно первоначальный критический путь не является ограничением - фото 40

Что еще более важно, первоначальный критический путь не является ограничением для выполнения проекта. Поскольку ресурсное ограничение в проекте часто самое значительное, метод планирования проекта по ТОС всегда его учитывает. Таким образом, критическая цепь зависит от ресурсов, а эта зависимость и определяет самый длинный путь (ограничение) в проекте. Этот метод снимает все ресурсные ограничения в ходе нахождения критической цепи. В критической цепи проекта между операциями могут иметься разрывы. На рис. 4.4 приведена критическая цепь для рассматриваемого нами примера.

Если в вашей организации нет ограничения по ресурсам (или ресурсы неисчерпаемы), критическая цепь будет совпадать с первоначальным критическим путем. Это важный факт для проверки метода критической цепи. Концепция ССРМ (как минимум в части нахождения критической цепи) включает в себя СРМ как частный случай. По теории познания, это одно из свидетельств состоятельности нового научного метода.

Приведенное ранее из РМВОК определение критического пути говорит, что в процессе выполнения проекта он иногда меняется. Это может случиться в любой момент под действием вариабельности, вызванной общими причинами, в результате чего возникает новая самая длинная цепочка с нулевым или отрицательным резервом. Как подсказывает нам знание вариабельности, подобная смена критического пути может происходить довольно часто. Как говорил Деминг, одна из самых серьезных ошибок, какие только может сделать управленец — это реагирование на вариабельность по общим причинам так, словно она вызвана причинами особыми. В определении критического пути в РМВОК и при использовании метода во множестве иных систем управления проектами допускается именно эта ошибка. В результате команда проекта не сосредотачивает усилия на ограничении, а пытается угнаться за постоянно меняющимся критическим путем. Как показал Деминг в эксперименте с воронкой, это всегда будет только ухудшать показатели реализации проектов.

А вот критическая цепь не меняется на протяжении выполнения проекта. Отчасти это вопрос определения, однако в большей степени — результат процедуры построения общего плана с помощью критической цепи и принципа подчинения, описанного далее.

422 МАКСИМАЛЬНОЕ ИСПОЛЬЗОВАНИЕ ОГРАНИЧЕНИЯ Определив критическую цепь как - фото 41
4.2.2. МАКСИМАЛЬНОЕ
ИСПОЛЬЗОВАНИЕ ОГРАНИЧЕНИЯ

Определив критическую цепь как ограничение, мешающее выполнять проекты быстрее, мы должны теперь постараться максимально использовать возможности ограничения. Это означает сокращение как планового, так и фактического времени реализации проекта. ССРМ использует критическую цепь, опираясь на знание вариабельности. Вот в чем основное отличие метода критической цепи от существующих систем управления проектами: Голдратт учел как статистические колебания, так и явление взаимозависимости событий. Конечно, не только автор ТОС признает действие вариабельности. Новое в том, чтобы применить его метод в управлении проектами.

Деминг отмечал, что многие менеджеры, не понимая фундаментальной разницы между общими и особыми причинами вариабельности, наносят системам вред. Он говорит: «Исходя из собственного опыта, должен сказать, что для большинства проблем и возможностей для улучшения справедливо следующее распределение: 94% присущи системе (лежат в зоне ответственности руководства) и 6% — являются особыми случаями».

На проектах вариабельность по общим причинам проявляется в длительности операций. Хотя время выполнения одного отдельно взятого задания может не зависеть от времени выполнения другого, работы в сетевой диаграмме связаны друг с другом. Исходя из логики проекта, следующая задача не может начаться, пока не завершится задача-предшественник (для самого распространенного типа связи «финиш-старт»).

Методика ТОС для улучшения производства построена на извлечении пользы из явления статистических колебаний и зависимых событий. На рис. 4.5 показано типовое распределение длительностей выполнения проектной операции. Сплошная кривая (левая ордината) — это график распределения плотности вероятности. Пунктирная линия дает кумулятивную кривую вероятности завершения задания в срок меньший или равный указанному на оси абсцисс. Обратите внимание на смещение распределения в левую часть и на длинный «склон» справа — эта картина типична для действия общих причин на многих проектных работах.

Разброс в фактической длительности уникальных проектных операций, вероятнее всего, будет больше, чем величина отклонений в повторяющейся, стандартной деятельности людей или станков по обработке деталей в производстве. Сетевая диаграмма работ в явном виде показывает множество существующих в проекте взаимосвязей. Сравнение практически любого проекта с производственной линией показывает, что даже в проекте средней величины зависимостей намного больше. Поэтому логика совершенствования производства должна сработать и для управления проектом.

Подобная вариабельность в исполнении проектных работ, вызванная общими причинами, — не исключительное явление, в отличие от отдельных выявленных в проекте рисков. Методика PERT — попытка оценить воздействие общих причин вариаций, используя три варианта прогноза длительности операции, по ряду причин оказалась не очень удачной. Создатели РМВОК и других источников до сих пор ссылаются на этот прием, хотя сегодня он используется редко. Диаграммы PERT в том виде, в каком они упоминаются в большинстве источников по проектному управлению и применяются в программных продуктах, всего-навсего показывают логику сети проекта вне зависимости от временной шкалы; в них не задействованы три типа оценки длительности. В некоторых проектах для оценки степени влияния неопределенности длительностей и затрат используются симуляции или метод Монте-Карло. И хотя данные приемы позволяют оценить степень неопределенности, они не являются инструментом для систематического управления ею.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Лоуренс Лич читать все книги автора по порядку

Лоуренс Лич - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Вовремя и в рамках бюджета отзывы


Отзывы читателей о книге Вовремя и в рамках бюджета, автор: Лоуренс Лич. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
