Лоуренс Лич - Вовремя и в рамках бюджета

Тут можно читать онлайн Лоуренс Лич - Вовремя и в рамках бюджета - бесплатно ознакомительный отрывок. Жанр: Управление, подбор персонала, издательство Альпина Паблишер, год 2010. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Лоуренс Лич - Вовремя и в рамках бюджета краткое содержание

Вовремя и в рамках бюджета - описание и краткое содержание, автор Лоуренс Лич, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Завершить проект вовремя и в рамках бюджета — мечта любого руководителя проектов. Тем не менее большинство проектов затягиваются, а смета превышает запланированную. Виной всему вариабельность процессов: неожиданная нехватка людей, перегрузка цехов, отказы оборудования, проблемы с подрядчиками и качеством. Попытка ужесточить планирование ни к чему не приводит: жизнь все равно преподносит сюрпризы, которых нет в плане.

Ключ к результативному управлению проектами — в учете вариабельности при помощи метода критической цепи, который разработан на основе теории ограничений Голдратта и статистического подхода Деминга. По мнению автора, вариабельность вполне можно поставить под контроль и добиться выполнения проекта в срок даже в сложной и неопределенной ситуации.

Книга будет интересна всем руководителям проектов, а также топ-менеджерам, контролирующим выполнение сложных проектов.

Вовремя и в рамках бюджета - читать онлайн бесплатно ознакомительный отрывок

Вовремя и в рамках бюджета - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Лоуренс Лич
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать
ССРМ рассматривает вариабельность вызванную общими причинами как неотъемлемую - фото 42

ССРМ рассматривает вариабельность, вызванную общими причинами, как неотъемлемую составляющую системы управления проектом. В процессе применения метода устраняются выявленные отклонения, вызываемые общими причинами, включая недоступность ресурсов и общие модели поведения исполнителей, такие как «студенческий синдром» и «многозадачность» (описанные в главе 3). Менеджеры, работающие по ССРМ, используют списки операций по приоритетам, «флаги» для исполнителей и другие способы отметить и обеспечить наличие исполнителей проектных работ.

4.2.2.1. Извлекаем выгоду из оценок

ССРМ стремится использовать средние или сделанные примерно с 50% вероятности оценки отдельных операций. Руководитель, работающий с ССРМ, осознает, что реальная длительность выполнения отдельного задания включает отклонения, вызванные общими причинами. И он не критикует исполнителей, если фактические сроки исполнения работ расходятся с плановыми.

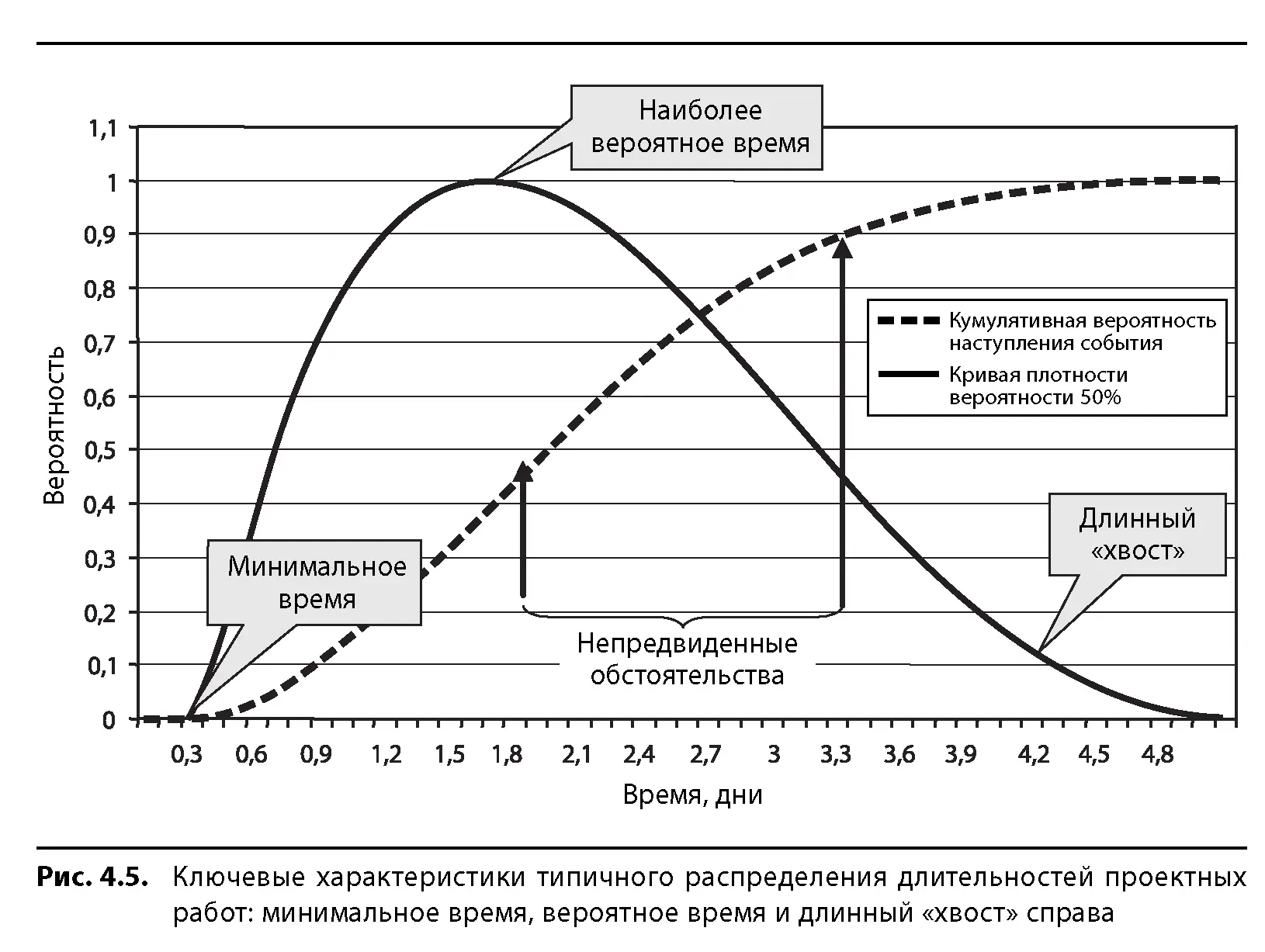

Большинство менеджеров проектов пытаются учесть действие общих причин вариабельности, добавляя резерв на непредвиденные обстоятельства к оценочным значениям длительности каждой операции. В явном виде наличие и размер этого резерва обычно никак не обозначаются. Специалисты, производящие оценку длительности работ, исходят из убеждения, что менеджер проекта хотел бы видеть максимально реальные цифры — такие, чтобы можно было с вероятностью 80%, а то и 95% утверждать, что работа завершится именно за это или меньшее время. Как видно на рис. 4.5, такая оценка в два и более раз превышает значение, выведенное с 50%-ной долей вероятности. Как правило, на проектах исполнителю будет хорошо, если он завершит свое задание в срок, и нехорошо — если нарушит плановую дату. Это также побуждает людей при оценке называть максимально вероятные сроки выполнения работ. Уолтер Шухарт, наставник Эдвардса Деминга, говорил [3]:

«Необходимо отметить, что специалист по статистике не станет пытаться делать какие-либо достоверные прогнозы для одного-единственного оценочного значения некоего показателя. Он сформулирует, как поведет себя все множество значений данного показателя, полученных путем оценки в тех же условиях, что и отдельное выбранное им значение».

Сказанное объясняет, почему попытки справиться с неопределенностью по каждой отдельной операции в проекте бесполезны.

Сейчас много говорят о «повышении точности оценок». Раньше я думал, что так и надо, что стоит организовать более строгий процесс — и можно будет лучше оценивать длительность и стоимость проектов. В общем-то, все правильно. Однако, поняв особенности явления вариабельности, я по-новому взглянул на смысл, стоящий за словами «повышение точности». Большинство людей под «повышением точности оценки» понимают увеличение точности оценки каждой отдельной составляющей, входящей в общую величину длительности и затрат. Шухарт объясняет, что это невозможно. Постепенно я понял, что вероятность оценки каждой отдельной составляющей равна нулю. Вы можете оценить конечную вероятность лишь тогда, когда речь идет об интервале значений, в котором может находиться некоторый показатель. Таким образом, точности в том виде, как ее трактует большинство людей, с научной точки зрения не существует.

Представим себе, что нужно определить точность боя ружья. Сделав один выстрел по мишени, вы не получите представления о том, какова эта точность. Под влиянием общих причин вариабельности пуля могла попасть точно в цель, а могла уйти и на несколько дюймов в сторону. Единственный способ определить точность боя — сделать серию выстрелов, оценить рисунок попаданий и соотнести его центр с центром мишени. Конечно, это тоже не настоящее измерение точности. Вы оцениваете работу данного ружья у данного стрелка с данным типом патронов и в данных обстоятельствах. Если изменить один из элементов, изменится и точность. Например, если стрелять буду не я, а мой сын, точность ружья окажется намного выше. Стрельба с расстояния 25 ярдов тоже будет более результативной, чем со 100 ярдов. И так далее.

Понимание настоящего смысла слова «точность» (степень отклонения результата от заданного среднего значения) ведет к осознанию двух способов повышения точности отдельной оценки. Можно более точно описать исходные установки, сузив тем самым границы стандартного отклонения, или улучшить процесс. Например, указав, что измеряется точность выстрелов, производимых из ружья данным стрелком на заданном расстоянии и определенным типом патронов, вы уменьшите область отклонений (снизите неопределенность при оценке точности). А если изменить процесс — стрелять с опоры или в закрытом помещении, где не мешает ветер, — то уменьшится степень вариабельности. В проекте аналогом первого подхода будет служить улучшение процесса оценки (например, использование базы оценок и стандартизированных, а не случайных процедур). Аналогия второму подходу — совершенствование самого рабочего процесса (письменные процедуры, новые инструменты и пр.).

Некоторые опытные менеджеры проектов утверждают, что люди склонны давать оптимистичные, заниженные оценки. Эти заявления вызваны воспоминаниями о неудачных проектах, где не выполнялись плановые даты. Однако это утверждение не является верным по ряду причин.

Во-первых, многочисленные данные психологических исследований показывают, что людям свойственно стремиться к удовольствию и избегать неприятностей. В большинстве проектов это возможно при выполнении работ в срок. Никому не хочется прослыть человеком, хронически срывающим даты. Нелогично было бы считать, что люди сами навлекают на себя проблемы, постоянно давая оптимистичные оценки длительности работ.

Во-вторых, память человека избирательна. Лучше всего запоминается неприятное, «наихудший вариант», а вот хорошее приходит в голову реже. Ведь очень многие считают, что всегда и везде встают в самую длинную очередь. Вы же не думаете, что это на самом деле так? Также мы склонны забывать, что именно привело к той или иной ситуации. Эта ментальная особенность имеет пару интересных последствий:

1) руководитель проекта помнит в основном только случаи, когда в реальности было превышено плановое (оценочное) значение, и поэтому добавляет к оценке еще и от себя резерв на непредвиденные обстоятельства;

2) исполнители склонны в следующий раз оценивать длительность с запасом.

В-третьих, если бы действительно на проектах преимущественно использовались заниженные оценки длительности, то практически все работы завершались бы с опозданием. Если допустить, что мы в своих проектах даем возможность проявиться положительным отклонениям (хотя факты говорят об обратном), слияние цепочек работ снижает вероятность успешного завершения, если оценки были сделаны с менее чем 50%-ной долей вероятности. (В реальности все еще, конечно, усложняется деятельностью по контролю за исполнением проекта. Контролирующие мероприятия могут как способствовать, так и препятствовать своевременному завершению работ.)

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Лоуренс Лич читать все книги автора по порядку

Лоуренс Лич - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Вовремя и в рамках бюджета отзывы


Отзывы читателей о книге Вовремя и в рамках бюджета, автор: Лоуренс Лич. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
