Таблица 3.2

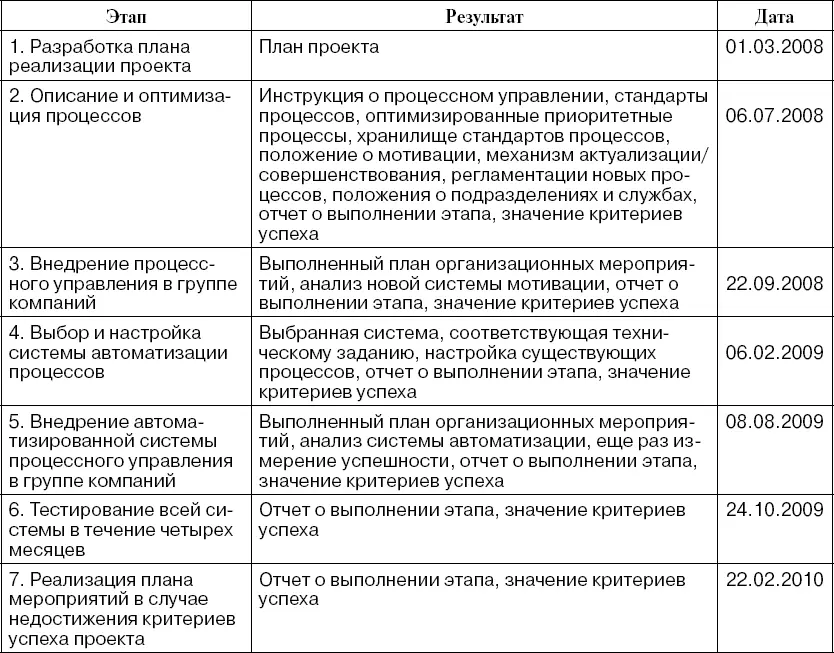

Пример плана по вехам

ПРИМЕР. План по вехам проекта обустройства нефтегазоконденсатного месторождения
В целях успешной реализации настоящего проекта, достижения критерия успеха – начала подачи товарного газа в систему магистральных трубопроводов не позднее 31 декабря 2010 г. – разработан план по вехам, определяющий сроки обязательных событий.
В данном случае такими вехами будут являться:
• работы по строительству и реконструкции подъездных автодорог обустройства необходимо начать 1 августа 2008 г.;
• работы по подготовке площадки к строительству – начать не позднее 1 декабря 2008 г.;
• работы по строительству (бурению) эксплуатационных скважин – не позднее 10 октября 2008 г. Строительство эксплуатационных скважин начать с разбуривания куста № 6;
• работа по расконсервации скважины Р-8 – завершить до 1 июля 2008 г. Газ этой скважины в режиме пробной эксплуатации будет использоваться как топливо для временной ПАЭС, предназначенной для энергоснабжения стройки;
• работы по обустройству скважин – окончание не позднее 1 марта 2010 г.;
• начало строительно-монтажных работ на площадке – не позднее 1 апреля 2009 г.;
• начало строительно-монтажных работ на площадке промбазы – по готовности строительной площадки, но не позднее 1 июля 2009 г.;
• завершение строительства и начало пусконаладочных работ на объектах промбазы – не позднее 1 июля 2010 г.;
• завершение строительства и начало пусконаладочных работ на объектах инфраструктуры – не позднее 1 июня 2010 г.;
• завершение строительства и начало пусконаладочных работ энергокомплекса – до 15 мая 2010 г.;
• завершение строительства и начало пусконаладочных работ на установке комплексной подготовки газа – не позднее 1 сентября 2010 г.;
• строительство газосборных сетей, строительство газопровода, конденсатопровода начать не позднее 1 ноября 2009 г. и с учетом гидравлических испытаний закончить не позднее 1 марта 2010 г.
План по вехам в дальнейшем используется для разработки расписания любого уровня детализации, вплоть до рабочих заданий исполнителям. Кроме того, грамотно выделенные вехи становятся контрольными точками проекта, с помощью которых менеджер может весьма эффективно контролировать выполнение основных, ключевых мероприятий на проекте.
Стратегический план является директивной основой для дальнейшего планирования проекта, подобно тому как для любой компании директивой является стратегия ее развития. Например, при выполнении какого-либо проекта выясняется, что слишком велики неопределенность и неточность имеющейся информации. В этом случае стратегический план может предусматривать проведение этапа предпроектных исследований, в рамках которых эти неопределенности и неточности будут сняты. Совершенно очевидно, что введение этапа предпроектных исследований меняет содержание, последовательность и стоимость выполняемых работ.
Стратегический план проекта, как и описание продукта проекта (будущего результата проекта, для достижения которого предназначен проект), удобно формировать в рамках этапа подготовки обоснования проекта. Это позволит более точно подготовить обоснование, учесть множество факторов, которые обычно пропускают на этапе подготовки обоснования.
Таким образом, стратегический план описывает концепцию реализации проекта, видение того, как проект должен реализовываться. В этот план не включаются элементы, которые в любом случае должны быть выполнены или порядок выполнения которых известен и задан заранее.
Стратегический план является инструментом планирования проекта или его этапа, обеспечивающим уменьшение исходного числа вариантов до единственного, в рамках которого будет осуществляться дальнейшая структуризация проекта.
При разработке стратегического плана в центре внимания находятся следующие элементы:
• способы решения задач проекта;
• последовательность действий при выполнении работ проекта (при наличии вариантов), например доставка оборудования заранее, до начала сезона дождей;
• выделяемые ресурсы и порядок их применения;
• количество и содержание этапов проекта в том случае, если их количество и последовательность не очевидны;
• подходы к определению стоимости в данном проекте (тем или иным способом);
• порядок оплаты (авансирование и т. п.);
• выполнение работ своими силами или с привлечением подрядчика;
• подходы к выбору подрядчика (если такие правила отсутствуют). Например, может быть задано, что подрядчика необходимо выбрать не любого, а только местного;
• требования к порядку отбора, форме работы персонала, в случае необходимости перечисляется основной персонал;
• ключевые события и даты, которые уже известны (дата начала проекта, известные контрактные даты по уже заключенным или разрабатываемым договорам, внутренние зафиксированные сроки отдельных этапов и т. д.);
• иные элементы, выбираемые до начала проекта.
Выбор того или иного элемента стратегического плана зависит от множества условий. Так, например, на выбор варианта действий могут оказать влияние уверенность в подрядчике или в квалификации своего персонала, наличие или отсутствие в данный момент необходимых ресурсов, временные рамки проекта, политика компании и многое другое. Например, при отсутствии достаточных ресурсов решение о продвижении на рынок технологии может приниматься не на основе тщательного изучения рынка, а на основе мнения эксперта.
Следует еще раз подчеркнуть, что действия, порядок которых задан техническими или технологическими ограничениями и которые являются определенными заранее, не относятся к стратегическому плану. Например, порядок работ – сначала строится фундамент дома, а затем стены – не относится к стратегическому плану, поскольку иной порядок выполнения работ невозможен. А вот решение о том, что сначала завозится и складируется оборудование, а затем в цехе для него готовится место, уже является элементом стратегического плана.
Понятие «стратегический план» очень часто путают со стратегией компании. Рассмотрим, что собой представляет стратегический план, на простом примере. Вспомним строчку из песни про журналистов: «Трое суток шагать, трое суток не спать ради нескольких строчек в газете…» Если считать, что подготовка материала (статья или всего «несколько строчек») является проектом (а все признаки проекта налицо), то к этой задаче можно применить элементы проектного подхода.
Совершенно ясно, что продуктом проекта будет статья (или строчки в газете), имеющая четкие характеристики: тема, объем и пр. В плане по вехам будет зафиксирована дата сдачи статьи. А вот с критериями поставки и успеха проекта уже не так просто. Большинство скажет: успех проекта заключается в публикации статьи в газете, и они будут правы с точки зрения общечеловеческой. А что касается критерия поставки, то с точки зрения управления проектами успех будет заключаться в ином. Команда проекта (в данном случае – журналисты) не принимает решения о публикации статьи, поскольку не имеет рычагов воздействия (власти). По этой причине критерий поставки (завершения проекта) заключается в следующем: статья сдана в срок и принята редактором. Будет она опубликована или нет – это уже вне компетенции команды.
