Владимир Первушин - Практика управления инновационными проектами
- Название:Практика управления инновационными проектами
- Автор:
- Жанр:
- Издательство:Издательский дом «Дело» РАНХиГС
- Год:2014
- Город:Москва
- ISBN:978-5-7749-0917-9
- Рейтинг:
- Избранное:Добавить в избранное
-
Отзывы:
-
Ваша оценка:
Владимир Первушин - Практика управления инновационными проектами краткое содержание
Учебное пособие посвящено актуальной теме – организации управления инновационными проектами.
Значительное внимание уделено интеграционной компоненте управления проектами, придающей процессу управления проектом целостность и системность. Изложены подходы к мотивации персонала, подготовке обоснования и плана проекта, управлению рисками, организации мониторинга и завершения проекта.
Рассмотрено использование проектного подхода – формирования программы в виде совокупности взаимосвязанных проектов различного типа – для реализации стратегических и оперативных целей компании. Анализируются проблемы, связанные с применением корпоративного стандарта управления проектами в качестве инструмента реализации целей проекта.
Пособие не претендует на полноту и академическую точность формулировок – в ряде случаев сделаны сознательные отступления в сторону лучшего понимания предмета.
Для специалистов, принимающих участие в управлении проектами, молодых ученых, сотрудников инновационных компаний, слушателей бизнес-школ, курсов повышения квалификации и переподготовки кадров, в том числе и студентов высших учебных заведений.
Практика управления инновационными проектами - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
– в ТЭО приводится информация о причинах выбора предлагаемых технологий и процессов и решений, принятых в проекте, результаты от их внедрения и экономические расчеты эффективности.
Структура ТКП проекта
1. Описание проблемы с учетом требований заказчика:
– предлагаемые методы и способы решения проблемы, их описание и преимущества;
– принятые технические решения с указанием этапности работ, примерной продолжительности и ожидаемых результатов;
– краткое техническое описание продукта проекта. Указываются требования по транспортировке и хранению продукта, срок службы и гарантийные обязательства. По желанию заказчика в состав предложения включается описание услуг по проектированию, монтажу, шефмонтажу, пусконаладке и сервисному обслуживанию результатов проекта.
2. Определение перечня работ и календарного плана проекта:
– перечень выполняемых работ;
– календарный план проекта;
– структурные схемы проекта;
– спецификация оборудования и материалов.
3. Обоснование финансовых затрат:
– оценка стоимости выполнения работ;
– структура цены – документ, описывающий количество и стоимость оборудования для реализации проекта, а также объем и стоимость предстоящих работ. В нем указывается общая стоимость предложения или отдельно стоимость каждой услуги;
– бюджет проекта.
4. Пояснительная записка:
– описание общих характеристик продукта проекта, которые демонстрируют, как будут выполнены требования, заявленные заказчиком;
– описание материалов, оборудования и комплектующих, выбранных для получения продукта проекта, и их основные эксплуатационные параметры;
– структурная схема – графический документ, который показывает структуру продукта проекта и взаимосвязь его отдельных элементов;
– планы, объясняющие применение или расположение продукта по отношению к другим объектам;
– порядок выполнения работы.
В компаниях, постоянно готовящих эти документы, следует выбрать вариант структуры обоснования, после чего на необходимом уровне описать технологию выполнения процессов, сформулировать нормативы для оценки стоимости работ, порядок выбора подрядчиков. В этом случае подготовленное обоснование будет иметь утвержденную структуру, а качество подготовки обоснования существенно меньше будет зависеть от квалификации сотрудника.
1. В чем смысл инициации проекта?
2. Какие подпроцессы можно выделить в процессе подготовки обоснования?
3. Какое значение для проекта имеют понятия продукта проекта и стратегического плана?
4. В чем отличие критериев успеха от критериев поставки проекта?
Глава 4
Разработка плана инновационного проекта
4.1
Бизнес-процесс разработки плана инновационного проекта
Одним из важнейших условий успешной реализации проекта является системная разработка плана проекта. Важно отметить, что после разбиения проекта на этапы разрабатывается план каждого этапа, а затем эти планы стыкуются. План управления проектом может состоять из нескольких вспомогательных планов, например плана управления расписанием, плана управления стоимостью, плана управления поставками, плана управления рисками и т. д. Состав и наполнение вспомогательных планов определяются спецификой проекта и потребностями команды проекта.
Как и при подготовке обоснования проекта, разработка плана проекта реализуется через процессы. При разработке плана проекта последовательно реализуются следующие процессы (рис. 4.1; приведена только часть процессов):
• планирование содержания;
• формирование ИСР;
• планирование ресурсов;
• определение взаимосвязей операций;
• определение длительности операций;
• оценка стоимости операций и разработка бюджета;
• разработка расписания;
• планирование взаимодействия (коммуникаций);
• назначение персонала;
• планирование рисков;
• планирование качества;
• планирование закупок проекта.

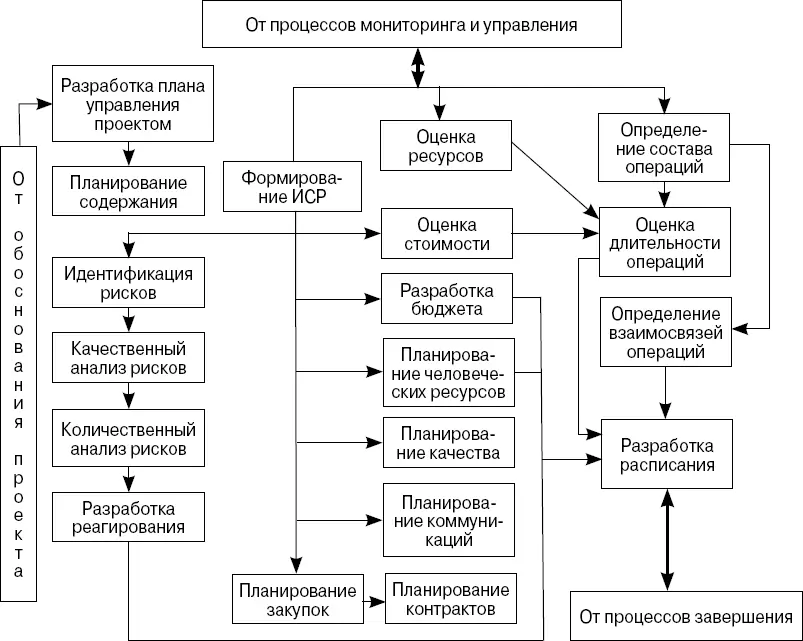

Рис. 4.1. Процессы планирования
Выполняя процессы планирования, получим в итоге план управления проектом. Этот план может состоять из вспомогательных планов [9] См. Project Management Body of Knowledge, Project Management Institute. USA; Ньюэлл Майкл В. Управление проектами для профессионалов. Руководство по подготовке к сдаче сертификационного экзамена.
и других элементов.
• План управления содержанием проекта. Под содержанием проекта понимаются работы, которые необходимо выполнить, чтобы получить продукт, услуги или результат с указанными характеристиками или функциями. План управления содержанием включает в себя указания о том, как команда проекта будет определять, проверять, контролировать содержание проекта. В его состав включены процесс подготовки подробного описания содержания проекта, процесс подготовки ИСР, процесс, определяющий процедуру приемки результатов поставки проекта, процесс, контролирующий обработку запросов на изменения содержания проекта.
• План управления расписанием. Определяет, как будут осуществляться контроль над расписанием проекта и управление им.
• План управления стоимостью. Управление стоимостью заключается в воздействии на факторы, вызывающие отклонения по стоимости, и управление изменениями бюджета проекта.
• План управления качеством. Описывает, каким образом команда управления проектом будет обеспечивать политику организации в области качества, и содержит описание процессов контроля качества (технические аспекты), обеспечения качества (организационные аспекты) и улучшения качества.
• План обеспечения проекта персоналом. Содержит описание того, как и когда будут выполняться требования по обеспечению человеческими ресурсами. В плане обеспечения персоналом должны быть описаны следующие моменты: порядок набора персонала, временные рамки задействования персонала, порядок высвобождения ресурсов, план обучения персонала, система премирования и поощрения.
• План управления коммуникациями. Содержит требования к коммуникациям со стороны участников проекта, сведения о передаваемой информации (формат, содержание, степень детализации, условные обозначения), описание способов передачи информации, частота коммуникации.
• План управления рисками. Содержит определение подходов к управлению рисками, порядок идентификации рисков, их оценки, разработки реагирования, выделения ресурсов и т. п.
• План управления поставками. Содержит описание используемых видов контрактов, критериев оценки, порядка выбора поставщиков и управление ими, порядок координации графика поставок с расписанием проекта, определение гарантий выполнения контракта и т. п.
Читать дальшеИнтервал:
