Владимир Первушин - Практика управления инновационными проектами

Тут можно читать онлайн Владимир Первушин - Практика управления инновационными проектами - бесплатно ознакомительный отрывок. Жанр: Детская образовательная литература, издательство Издательский дом «Дело» РАНХиГС, год 2014. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Владимир Первушин - Практика управления инновационными проектами краткое содержание

Практика управления инновационными проектами - описание и краткое содержание, автор Владимир Первушин, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Учебное пособие посвящено актуальной теме – организации управления инновационными проектами.

Значительное внимание уделено интеграционной компоненте управления проектами, придающей процессу управления проектом целостность и системность. Изложены подходы к мотивации персонала, подготовке обоснования и плана проекта, управлению рисками, организации мониторинга и завершения проекта.

Рассмотрено использование проектного подхода – формирования программы в виде совокупности взаимосвязанных проектов различного типа – для реализации стратегических и оперативных целей компании. Анализируются проблемы, связанные с применением корпоративного стандарта управления проектами в качестве инструмента реализации целей проекта.

Пособие не претендует на полноту и академическую точность формулировок – в ряде случаев сделаны сознательные отступления в сторону лучшего понимания предмета.

Для специалистов, принимающих участие в управлении проектами, молодых ученых, сотрудников инновационных компаний, слушателей бизнес-школ, курсов повышения квалификации и переподготовки кадров, в том числе и студентов высших учебных заведений.

Практика управления инновационными проектами - читать онлайн бесплатно ознакомительный отрывок

Практика управления инновационными проектами - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Владимир Первушин
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

1. Выполнение поддерживающих исследований, направленных на уточнение технологических, технических и других вопросов.

1.1. Поиск возможных участников проекта, включая поставщиков комплектующих, формирование таблицы предпочтений.

1.2. Проведение предварительных переговоров с потенциальными участниками проекта.

1.3. Предварительный отбор потенциальных участников проекта.

Результатом второго подэтапа является подготовленное ТЭО.

Подэтап 3 . Оценка осуществимости проекта

ИСР третьего подэтапа может иметь следующий вид.

1. Маркетинговый блок работ.

1.1. Проведение маркетинговых исследований.

1.2. Сравнение технико-экономических характеристик продукции с аналогами и заменителями.

1.3. Анализ материальных затрат (потребности, цены и условия поставки сырья, вспомогательных материалов и энергоносителей).

1.4. Анализ возможности сбыта, перспективной программы продаж и номенклатуры продукции.

1.5. Формирование ценовой политики.

1.6. Анализ конкурентной среды.

1.7. Анализ тенденций развития рынка продукции.

2. Финансовый блок работ.

2.1. Разработка финансовой схемы проекта.

2.2. Оценка рисков проекта.

2.3. Оценка эффективности проекта: подготовка исходных данных, выполнение предварительных расчетов, выявление «узких мест» проекта, анализ полученной информации, оценка эффективности инвестиций.

2.4. Разработка бизнес-плана.

3. Организационный блок работ.

3.1. Выбор технологий, разработка спецификации оборудования и условий его поставки.

3.2. Определение объемов строительства.

3.3. Разработка графика реализации проекта (сроки строительства, монтажа и наладки оборудования).

3.4. Анализ потребностей в кадрах (потребность, обеспеченность, условия оплаты, необходимость обучения).

3.5. Подготовка итогового отчета.

Результатом третьего подэтапа является бизнес-план проекта.

Подготовленное командой проекта обоснование получило на проектном комитете положительную оценку. Было принято решение приступить к реализации данного проекта.

Перед этой же командой была поставлена задача разработать план проекта создания нового производства пенобетонов. Команда проекта описала продукт проекта и подготовила ИСР.

ПРИМЕР.ИСР строительства завода по производству пенобетонов (см. рисунок).

1. Помещение.

1.1. Поиск.

1.2. Аренда.

1.3. Ремонт помещения.

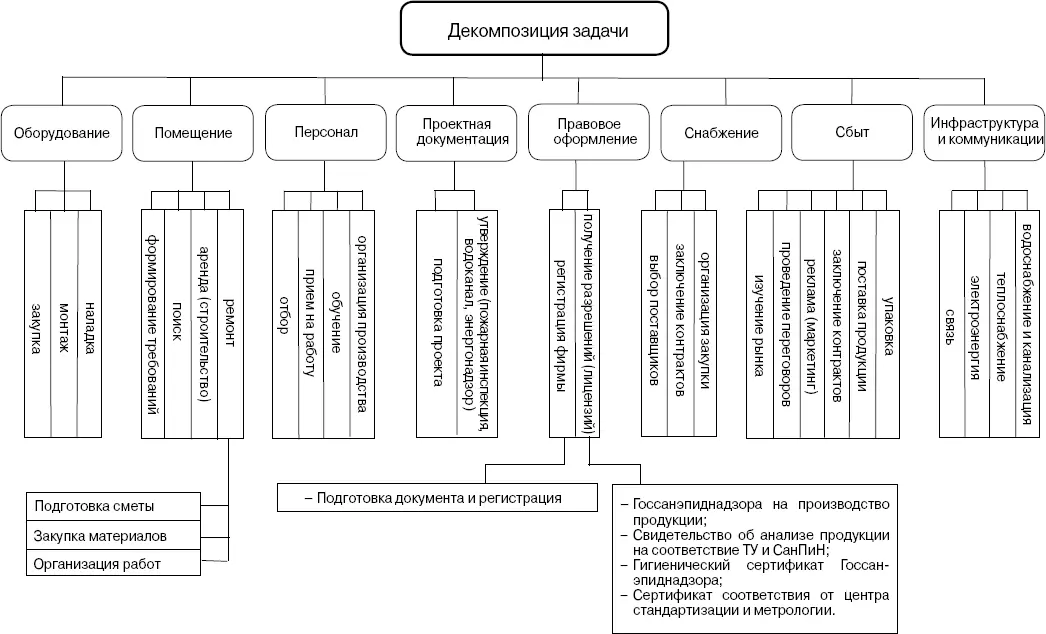

Рис Иерархическая структура работ проекта строительства завода 14 - фото 16

Рис. Иерархическая структура работ проекта строительства завода

1.4. Подготовка к монтажу.

2. Оборудование.

2.1. Закупка оборудования.

2.2. Доставка оборудования.

2.3. Монтаж.

2.4. Пусконаладка.

3. Персонал.

3.1. Поиск персонала.

3.2. Наем персонала.

3.3. Обучение.

3.4. Расстановка по рабочим местам.

4. Юридическое обеспечение.

4.1. Регистрация юридического лица.

4.2. Получение разрешений.

4.3. Сертификация.

5. Снабжение.

5.1. Определение поставщиков.

5.2. Организация логистики.

5.3. Обеспечение хранения.

6. Сбыт.

6.1. Упаковка.

6.2. Организация поставок покупателям.

6.3. Обеспечение перевозок.

7. Инфраструктура и коммуникации.

7.1. Ремонт дорог.

7.2. Обеспечение энергоресурсами.

7.3. Водопровод и канализация.

7.4. Утилизация отходов.

Полученная ИСР оказывается универсальной, типовой. В самом деле, если возникает необходимость в создании ИСР, например, завода по производству стройматериалов, то эта же структура может использоваться и для такой задачи. Таким образом, получилась типовая ИСР, которая может использоваться для разнообразных задач, возможно, с небольшой корректировкой.

Типовая ИСР позволяет существенно сократить время на разработку документов и понизить требования к квалификации персонала проекта.

4.3

Планирование ресурсов. Определение последовательности (взаимосвязей) операций

При планировании ресурсов определяется общее количество ресурсов всех видов, которые необходимы для выполнения операций проекта. Планирование ресурсов зависит от политики назначения персонала, закупки материалов и оборудования, проведения подрядных торгов, принятых в исполняющей организации. Результатом является перечень типов и количества ресурсов, необходимых для выполнения всех элементов ИСР, а также календари ресурсов – промежутки времени, когда ресурсы могут быть использованы (пример – праздники, отпуск).

Ресурсы должны быть назначены на все виды работ проекта. Соответствие ресурсов конкретным работам удобно представить в виде табл. 4.1.

Таблица 4.1

Назначение ресурсов

Код работы в таблице это номер работы в иерархическом списке работ Для - фото 17

Код работы в таблице – это номер работы в иерархическом списке работ.

Для назначения ресурсов необходимо иметь информацию о составе работ (операций) проекта, параметрах операций (объемы и характер работ и т. п.), наличии ресурсов. В результате процесса планирования ресурсов должно быть определено количество ресурсов каждого типа, задокументированы рабочие и нерабочие дни, в которые ресурс будет недоступен.

Определение последовательности (взаимосвязей) операций. Перечень работ и операций дает возможность определить и задокументировать технологические взаимосвязи между операциями проекта. Для этого необходимо описание продукта, поскольку его характеристики могут повлиять на последовательность операций (например, в зависимости от используемых технологий строительства здания в некоторых случаях крыша может сооружаться раньше стен). Командой проекта могут устанавливаться директивные взаимосвязи, отражающие организационные ограничения на порядок исполнения операций или опыт выполнения предыдущих проектов.

Для определения взаимосвязей операций используются различные диаграммы, например диаграммы «операции в узлах» (метод построения сетевых диаграмм, отображающий операции в вершинах-узлах, а взаимосвязи – в виде направленных дуг, соединяющих соответствующие вершины), диаграммы «операции на дугах» (метод построения сетевых диаграмм, отображающий операции на направленных дугах, а в узлах – события: начало, завершение операции). Результатом процесса является сетевая диаграмма проекта, т. е. схематическое отображение операций проекта и логических взаимосвязей между ними. Поскольку инструменты сетевого планирования хорошо описаны в многочисленных источниках, укажем в качестве примера лишь сетевую диаграмму проекта строительства завода по производству пенобетона (рис. 4.3).

При построении сетевых диаграмм необходимо соблюдать следующие правила. [10] См.: Грей Клиффорд Ф., Ларсон Эрик У. Управление проектами. Практическое руководство. М.: Дело и сервис, 2003.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Владимир Первушин читать все книги автора по порядку

Владимир Первушин - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Практика управления инновационными проектами отзывы


Отзывы читателей о книге Практика управления инновационными проектами, автор: Владимир Первушин. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
