Владимир Первушин - Практика управления инновационными проектами
- Название:Практика управления инновационными проектами
- Автор:
- Жанр:
- Издательство:Издательский дом «Дело» РАНХиГС
- Год:2014
- Город:Москва
- ISBN:978-5-7749-0917-9
- Рейтинг:
- Избранное:Добавить в избранное
-
Отзывы:
-
Ваша оценка:
Владимир Первушин - Практика управления инновационными проектами краткое содержание
Учебное пособие посвящено актуальной теме – организации управления инновационными проектами.
Значительное внимание уделено интеграционной компоненте управления проектами, придающей процессу управления проектом целостность и системность. Изложены подходы к мотивации персонала, подготовке обоснования и плана проекта, управлению рисками, организации мониторинга и завершения проекта.
Рассмотрено использование проектного подхода – формирования программы в виде совокупности взаимосвязанных проектов различного типа – для реализации стратегических и оперативных целей компании. Анализируются проблемы, связанные с применением корпоративного стандарта управления проектами в качестве инструмента реализации целей проекта.
Пособие не претендует на полноту и академическую точность формулировок – в ряде случаев сделаны сознательные отступления в сторону лучшего понимания предмета.
Для специалистов, принимающих участие в управлении проектами, молодых ученых, сотрудников инновационных компаний, слушателей бизнес-школ, курсов повышения квалификации и переподготовки кадров, в том числе и студентов высших учебных заведений.
Практика управления инновационными проектами - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
Правило 1. Сетевой график разворачивается слева направо.
Правило 2. Событие не может состояться, если не завершены все ведущие к нему работы.
Правило 3. Стрелки в сетевом графике обозначают отношения предшествования и следования. На рисунке стрелки могут пересекаться.
Правило 4. Каждая операция должна иметь собственный номер.
Правило 5. Номер последующей операции должен быть больше номера любой предшествующей операции.
Правило 6. Образование петель недопустимо (другими словами, не должно происходить зацикливания хода выполнения установленного набора операций).
Правило 7. Условные переходы от одной операции к другой не допускаются (имеется в виду определение последовательности хода выполнения операций условиями типа: «Если будет достигнут успех, сделайте то-то, если нет – ничего не предпринимайте»).
Правило 8. Один узел должен определять начало всего комплекса работ и один узел – завершение.

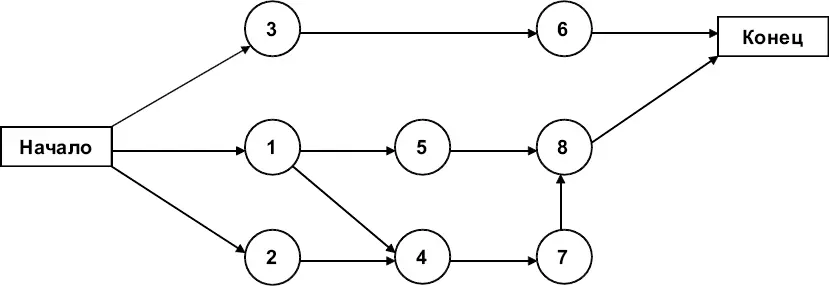

Рис. 4.3. Сетевая диаграмма завода по строительству пенобетона:1 – регистрация юридического лица; 2 – риск помещения; 3 – наем персонала; 4 – аренда помещения; 5 – закупка и поставка оборудования; 6 – обучение персонала; 7 – ремонт помещения; 8 – монтаж оборудования
4.4
Определение длительности операций
Оценка длительностей операций или продолжительности работ – это оценка количества рабочих временных интервалов или продолжительности работ, необходимых для завершения отдельных операций. Для оценки длительности операций необходимо знать объемы работ на операциях, потребности операций в ресурсах и производительность ресурсов. Например, чтобы определить время, необходимое для выемки грунта под фундамент, необходимо знать объем работ (количество кубометров грунта), тип экскаватора (используемый ресурс) и производительность экскаватора (сколько кубометров грунта в час вынимает экскаватор). Оценка длительности операций постепенно уточняется по мере появления более достоверной информации.
Существуют различные способы оценки длительности операций. Следует иметь в виду, что ошибка в оценке длительности операций может привести к тяжелым для проекта последствиям – затягиванию сроков завершения проекта, превышению бюджета проекта, поэтому имеет смысл тщательно оценивать продолжительность каждой операции, проверяя по возможности оценку несколькими способами.
Среди многочисленных способов оценки длительности операций выделяются следующие: экспертные оценки, оценки по аналогам (при недостатке информации о проекте), нормативы, моделирование. Рассмотрим подробнее некоторые из них.
Экспертная оценка. Используется в тех случаях, когда на операцию воздействует множество факторов, которые трудно формализовать и учесть. При отсутствии каких-либо иных данных эта оценка может быть достаточно грубой и неточной вследствие того, что эксперт способен ошибаться. Если от точности этой оценки зависит качество результата проекта, ее необходимо перепроверить и продублировать для уменьшения негативных последствий.
Оценка по аналогам. Позволяет оценить длительность данной операции на основе сравнения с предыдущей аналогичной или похожей операцией. Этот метод часто используется и для оценки длительности всего проекта на ранних стадиях подготовки обоснования, когда детальная информация еще отсутствует, а появляется необходимость оценить, хотя бы грубо, длительность всего проекта.
Параметрическая оценка. Дает возможность оценить длительность операции путем умножения объема работы на производительность ресурса. Например, оценить продолжительность работы по выемке грунта можно, умножив объем грунта на длительность работы по выемке одного кубометра грунта.
Оценка по нормативам. Используется, когда условия выполнения операции близки к нормативным. Каждая компания может формировать свои нормативы выполнения работ, причем они не обязательно должны быть утвержденными. Составляется база данных по предыдущим проектам, из которой можно определить внутренний норматив для формирования оценки.
Моделирование. Применяется в тех случаях, когда никаким иным способом, кроме как создание (моделирование) условий выполнения операции и измерения продолжительности ее выполнения, сформировать оценку невозможно.

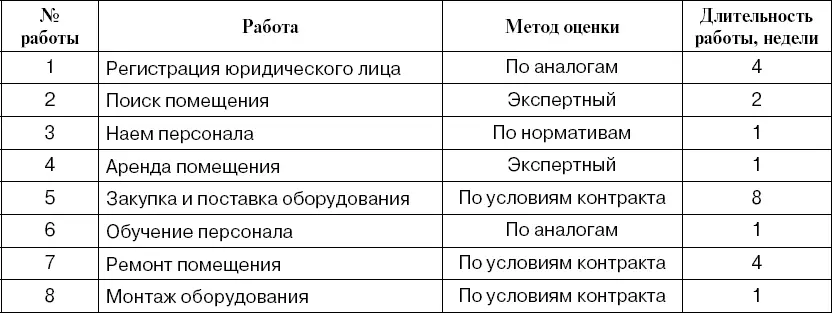

Оценки длительности операций сводятся в таблицу, пример которой приведен ниже. Так, в табл. 4.2 приведен перечень работ с номерами, с указанием метода оценки и плановой длительности работ в неделях (цифры условные).
Таблица 4.2
Перечень работ проекта

4.5
Оценка стоимости операций и разработка бюджета проекта
Оценка стоимости заключается в определении составляющих стоимостей операций проекта и оценке этих составляющих для каждой операции, ресурса и назначения. Используется информация о длительностях операций, объемах работ на операциях, стоимости ресурсов. Важную информацию дают условия контрактов, поскольку стоимость ресурсов может определяться контрактом. Стоимость проекта оценивается по аналогам (оценка сверху вниз) или путем оценки стоимостей операций и их суммированием (оценка снизу вверх). Необходимо оценить стоимость каждой работы и ресурса. Пример таблицы, устанавливающей связь между работой и стоимостью, приведен ниже (табл. 4.3).
Таблица 4.3
Оценка стоимости ресурсов

Разработка бюджета заключается в приложении оценок стоимости к отдельным компонентам проекта (этапам, фазам, срокам). Итогом является бюджет проекта – распределенная во времени стоимость проекта и его элементов.
ПРИМЕР. Разработка бюджета проекта разработки нефтегазоконденсатного месторождения (фрагмент, цифры условные)
Для разработки бюджета данного проекта была использована сметная документация, подготовленная ресурсно-базисным методом в ценах 1991 г., выполненная ОАО «НИИГазоценка», и экспертные оценки рыночной стоимости объектов-аналогов.
При пересчете сметной стоимости из базисных цен в текущие использован коэффициент пересчета 48 (рыночный коэффициент), рекомендованный к применению по региону во II квартале 2008 г.
Таблица

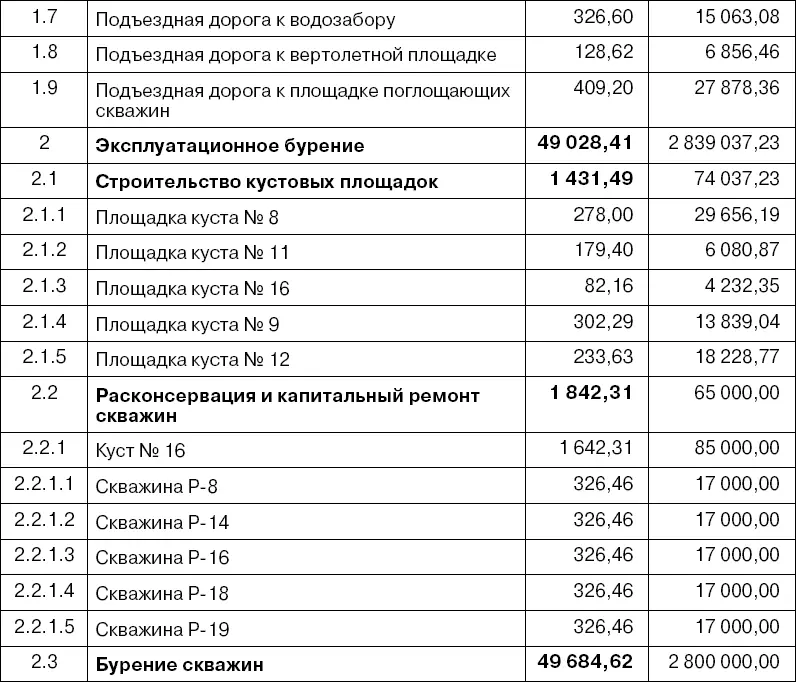

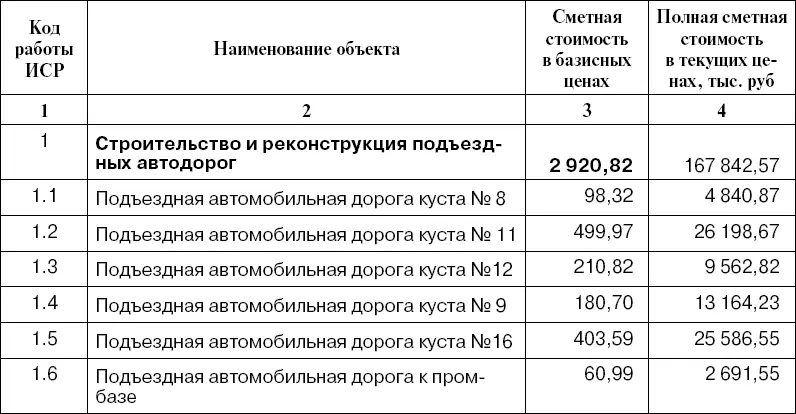

Бюджет проекта разработки нефтеконденсатного месторождения


4.6
Интервал:
Закладка:
