Владимир Аверченков - Инновационный менеджмент краткое содержание
В пособии рассматриваются основные подходы к управлению инновационными процессами, включающими создание, освоение и распространение нововведений как возможных факторов развития рыночной экономики. Описана сущность инновационного менеджмента и дана характеристика всех его этапов, начиная от процедур маркетинга, составления бизнес-плана до управления жизненным циклом инновационных проектов на примере их реализации в машиностроении. Даны характеристики современных приемов инновационного менеджмента и приведены сведения о наиболее эффективных организационных структурах инновационной деятельности.
Для студентов вузов машиностроительных специальностей, а также может быть полезно начинающим предпринимателям в области промышленного производства.
Инновационный менеджмент - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
В начале и конце каждой работы, представленной стрелкой, изображен кружок, представляющий событие.
События – это моменты, возникающие в начале или конце работы. Они не имеют протяженности и легко опознаются. Сети такого типа состоят только из работ и событий. Правила построения сетей данного типа довольно просты.

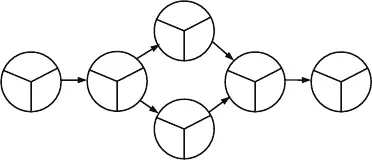

Рис. 9.6. Пример сетевого графика проекта
При этом выполняется ряд правил:
Правило 1. Событие не может состояться, если не завершены все ведущие к нему работы.
Правило 2. Работа не может начаться, если не состоялось событие, лежащее в ее начале.
Правило 3. Никакие две работы не могут иметь одних и тех же начальных и конечных событий.
На сетевом графике с параллельными работами, от начала до конца проекта идут несколько последовательных работ. Эти последовательности называются путями. Самый длинный путь называется критическим путем сети. Работы, лежащие на этом пути, также называются критическими. Именно длительность критического пути определяет наименьшую общую продолжительность работ по проекту в целом. Длительность выполнения всего проекта в целом может быть сокращена за счет сокращения длительности задач, лежащих на критическом пути. Соответственно, любая задержка выполнения задач критического пути повлечет увеличение длительности проекта. Концепция критического пути обеспечивает концентрацию внимания менеджера на критических работах. Однако основным достоинством этого метода является возможность манипулирования сроками выполнения задач, не лежащих на критическом пути.
Метод критического пути позволяет рассчитать возможные календарные графики выполнения комплекса работ на основе описанной логической структуры сети и оценок продолжительности выполнения каждой работы, определить критический путь проекта.
Кроме того, этот метод предусматривает возможность анализа времени с учетом раннего начала и позднего выполнения каждой работы, что позволяет определять временной резерв или запас времени.
Управленческий смысл временного резерва заключается в том, что при необходимости урегулировать технологические, ресурсные или финансовые ограничения проекта он позволяет менеджеру задержать работу на это время без влияния на общую продолжительность проекта и продолжительность непосредственно связанных с ней задач. Работы, лежащие на критическом пути, имеют временной резерв, равный нулю.
Метод PERT почти полностью совпадает с методом критического пути (СРМ), за исключением того, что в этом методе продолжительность каждой операции имеет пределы, которые исходят из статистического распределения. PERT использует 3 оценки расчета времени для каждой операции. Это означает, что продолжительность каждой операции имеет предел от оптимистического (наилучшего) до пессимистического (наихудшего), и средний показатель можно рассчитать для каждой операции. Для этого были использованы зависимости для расчета продолжительности проекта с учетом бета распределения вероятности. В этом случае продолжительность работ определяется по следующей зависимости

где t e – ожидаемое время работы; t o – оптимистическое время работы; t l – наиболее вероятное время работы; t p – пессимистическое время работы.
Для практического использования метода критического пути и метода PERT разработано множество программ, в том числе они входят во все современные автоматизированные системы управления проектами (Microsoft Project, Spider Project, Primavera и др.).
Глава 10
Информационная поддержка жизненного цикла изделий в инновационном процессе
10.1. Предпосылки появления новых подходов к использованию информационных технологий при подготовке производства и изготовлении изделий в машиностроении
10.2. Основные преимущества CALS (ИПИ) – технологий
10.3 Особенности построения единого информационного пространства предприятия
10.4. Методы реализации CALS
10.5. Этапы внедрения CALS-технологий на предприятии
10.1. Предпосылки появления новых подходов к использованию информационных технологий при подготовке производства и изготовлении изделий в машиностроении
Основной формой представления результатов интеллектуальной деятельности людей и инструментом их информационного взаимодействия до последнего времени оставалась бумажная документация. Ее созданием были заняты миллионы инженеров, техников, экономистов и других служащих на промышленных предприятиях, в государственных учреждениях, коммерческих структурах. С появлением компьютеров начали создаваться и широко внедрялись разнообразные средства и системы автоматизации выпуска бумажной документации: системы автоматизированного проектирования (САПР) – для разработки чертежей, спецификаций, технологической документации; системы автоматизированного управления производством (АСУП) – для создания планов производства и отчетов о его ходе; офисные системы и системы по автоматизации документооборота – для подготовки текстовых и табличных документов и организации технологии их использования.
Однако в последние годы стало ясно, что все эти достаточно дорогостоящие средства не оправдывают возлагающихся на них надежд: разумеется, некоторое повышение производительности труда происходит, однако не в тех масштабах, которые прогнозировались. Дело в том, что они не решают наиболее важных проблем информационного обмена между различными участниками жизненного цикла изделия (заказчиками, разработчиками, производителями, эксплуатационниками и т. д.). При переносе данных из одной автоматизированной системы в другую требуются большие затраты труда и времени для повторной кодировки, что приводит к многочисленным ошибкам. Оказалось, что разные системы «говорят на разных языках» и плохо понимают друг друга. Более того, выяснилось, что бумажная документация и способы представления информации на ней ограничивают возможности использования современного высокопроизводительного технологического оборудования с ЧПУ. Так, трехмерная модель изделия, создаваемая в современной САПР, вообще не может быть адекватно представлена на бумаге.
С другой стороны, по мере усложнения изделий происходит резкий рост объемов технической документации. Сегодня эти объемы измеряются тысячами и десятками тысяч листов, а по некоторым изделиям (например, самолетам, кораблям, атомным реакторам) – тоннами. При использовании бумажной документации возникают значительные трудности при поиске необходимых сведений, внесении изменений в конструкцию и технологию изготовления изделий. Возникает множество ошибок, на устранение которых затрачивается много времени. В результате резко снижается эффективность процессов разработки, производства, эксплуатации, обслуживания, ремонта сложных наукоемких изделий. Все более усложняется взаимодействие заказчиков и производителей как при подготовке, так и при реализации контрактов на поставки сложной техники, а также последующего обслуживания и ремонта.
