1. Основание проведения аудита (цель) и объем проверки (границы).

2. Мероприятия по улучшению.

3. Список замечаний, несоответствий (включая их источники) и претензий.

4. Способы разрешения спорных вопросов и конфликтов.

5. Выводы и рекомендации (анализ опыта и извлеченные уроки), включая сводную оценку качества результатов проекта.

– Контроль качества – контроль результатов проекта на предмет их соответствия выбранным стандартам качества, а также проработка возможных путей по увеличению эффективности проекта.

При проведении аудита найденные проблемы фиксируются на бумаге или в системе работы над задачами, далее тестировщики проверяют их, а затем принимают решение о постановке в работу на исправление или закрытие.

В любом случае каждую запись о проблеме нужно оформить правильно. Такую запись обычно называют «Баг-репорт» (Bug Report), в каждой компании свои стандарты оформления репортов, но в любом случае они должны позволить вам:

1. Зафиксировать и описать путь воспроизведения проблемы, описать саму ошибку/проблему, приложить изображения проблемы (если нужно и возможно).

2. Воспроизвести проблему (это не всегда возможно, но необходимо стремиться).

3. Установить ее важность (определить приоритет проблемы).

4. Понять в чем проблема и устранить.

Завершиться управление качеством может на любом уровне формулировкой выводов. Выводы должны быть представлены как список проблем, алгоритм действий команды и оценка прогнозных результатов.

1.5.3.7. Управление изменениями

Данная стратегия включает в себя все процессы и процедуры для интеграции и управления изменениями в проекте. Она помогает руководителю проектов отслеживать и контролировать изменения в рамках проекта, появляющиеся на протяжении его жизненного цикла. Все процессы и процедуры связаны между собой и могут быть представлены, как единый процесс, его называют «Управление изменениями».

Изменения – изменение утвержденного ранее содержания, сроков, ресурсов, а также установленных процедур из-за воздействия разных объективных или субъективных факторов при разработке и реализации проекта. Изменения могут вноситься в различные части и на любом этапе жизненного цикла проекта. Инициатором изменений может выступать любой участник проекта, чаще всего это:

– заказчик(может влиять на конечные характеристики проекта);

– аналитик/архитектор/руководитель проектав зависимости от структуры компании исполнителя (может влиять на первоначальную документацию);

– подрядчик(может вносить предложения на изменение технологий, календарных планов, методов работы).

Основные причины возможных изменений в проекте:

– случайности в проектных решениях;

– непродуманные решения;

– совершенствование средств, методов, материалов;

– отставание от графика;

– изменение цен (работы, материалы).

А виды изменений обычно разделяют на:

– Внутренние. Зависят от параметров самого проекта (сроков, поставок, графиков, финансирования и прочего).

– Внешние. Зависят от глобальных факторов, внешних для проекта (политика, право, экономика, технический прогресс и прочего) и независящих от проекта.

Замечу:

Внутренние и внешние изменения могут изменяться в очень большом диапазоне и все изменения в проекте в итоге влияют на «магический треугольник управления проектом». А значит в любом случае будут возникать дополнительные затраты, изменения сроков и качества работ.

Стратегия состоит из прогнозирования, планирования, осуществления, контроляи регулирования изменений.

Управление изменениями связано со всеми процессами и функциями в проекте, рассмотренными ранее. При реализации проект может подвергаться различным изменениям: область применения, время, стоимость, качество, риски, контракты и поставки, человеческие ресурсы, коммуникации, а также процессы управления проектом на всех фазах его жизненного цикла.

Давайте рассмотрим правильную процедуру управления изменениям в проекте.

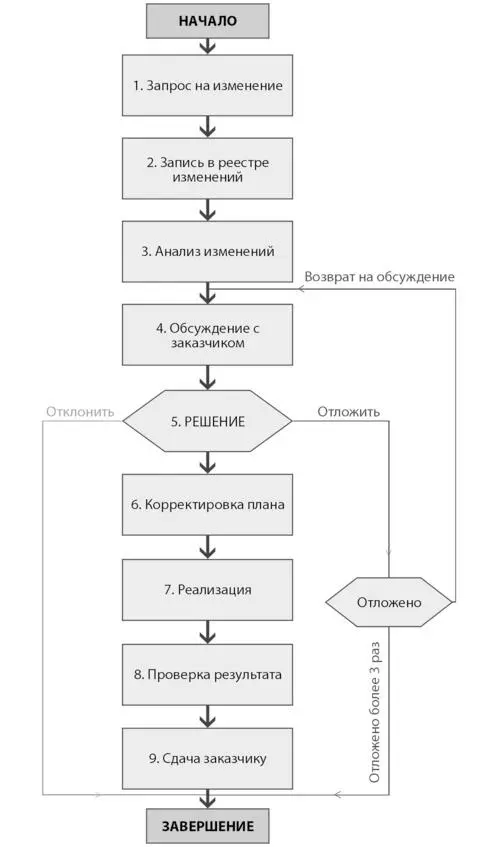

Рисунок 2 Правильная процедура управления изменениями Опишу шаги на схеме - фото 2

Рисунок 2 – Правильная процедура управления изменениями

Опишу шаги на схеме:

– Запрос на изменение. Инициатор (не обязательно только заказчик) высказывает требование, выходящее за рамки проекта, и является изменением текущего функционала или добавлением нового. Не забывайте, что это только запрос, а не призыв к действию, который нужно сразу исполнять.

– Запись в реестре изменений. Все запросы на изменение нужно занести в специальный документ «Реестр заявок на изменение» (или просто «Реестр изменений»). В нем нужно зафиксировать запрос, дату поступления, состояние заявки, статус, сроки реализации, комментарий и поле для подписи клиента (при наличии физического контакта с запросившим изменение).

– Анализ изменения. На этом этапе нужно понять, как предлагаемое изменение может повлиять на проект. Также на этом этапе проводится оценка последствий, что будет, если принять изменение или отказаться, как повлияет на стоимость и время разработки.

– Обсуждение с заказчиком. Часто одна из сторон настаивает на внесении изменения в проект, а другая противится этому по разным причинам. Поэтому нужно провести обсуждение, в результате которого прийти к обоюдному решению о реализации или отклонению изменения. Не забудьте получить подтверждение в устной форме и письменно с указанием того, что согласовываете. Напомню, это стоит делать как в самом начале (перед началом работ), так и в процессе работы, при получении изменений.

Приведу пример из жизни:

На проектах, которые я делал, заказчики часто присылали в процессе работы какие-то замечания, «хотелки», мелкие доработки и переделки. Это может быть как изменение цвета элемента или изменение положения, так и дополнительный макет страницы, которая из простой становится адаптивной. Я начинал считать и показывать заказчикам, что это требует дополнительного времени (да, по Agile я мог добавить это), а значит будут дополнительные расходы. Они, в свою очередь, начинали долгие разговоры/переписки и не всегда в спокойном тоне, что их не так поняли, что мы сделали не то, договаривались о другом, что были устные договоренности и так далее. Были случаи, когда выходили на моих руководителей (владельцев бизнеса) и жаловались им. Зная, что такое может быть, в начале работы в компании и перед запуском проектов я общаюсь с руководством и доношу свою позицию – все договоренности должны быть зафиксированы и согласованы заказчиком хотя бы в письме. Это давало возможность устранить конфликты внутри компании (часто верят больше заказчикам), иметь четкую позицию в переговорах с аргументами в виде согласованных материалов, а значит прийти к согласию с заказчиками на выгодных условиях. Если этого не учитывать и не делать, то для исполнителей, то есть для меня и команды, это станет большой проблемой и финансовыми потерями для компании.
