Джефф Сазерленд - Софт за 30 дней. Как Scrum делает невозможное возможным краткое содержание
Эта книга поможет руководителям и менеджерам компаний, которые хотят покончить с дорогим и медленным циклом разработки ПО.
На русском языке публикуется впервые.
Софт за 30 дней. Как Scrum делает невозможное возможным - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:

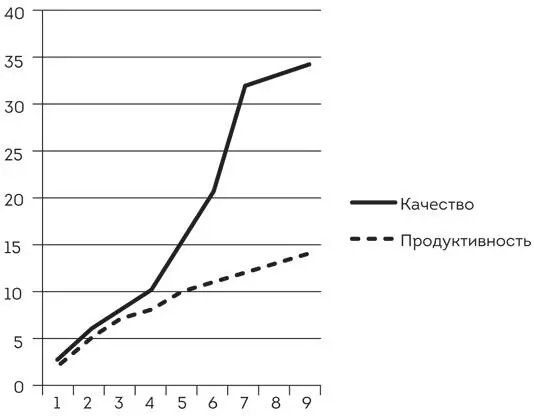

Инструментальная панель студии отражает тенденции по повышению продуктивности и качества, как показано на рис. 7.3.

Рис. 7.3. Инструментальная панель качества и продуктивности

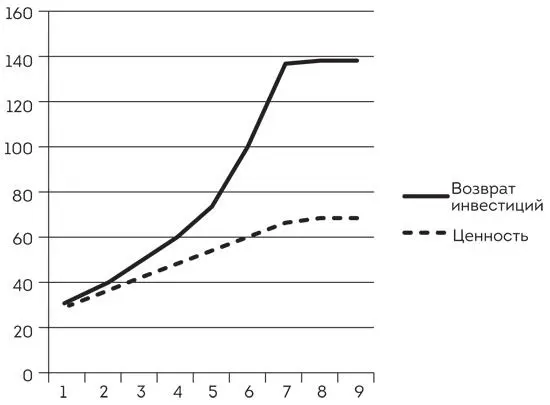

Следующая панель отражает тенденции в увеличении ценности и ROI, как показано на рис. 7.4.

Рис. 7.4. Инструментальная панель ценности и возврата инвестиций
Можно учитывать еще несколько показателей.
1. Стоимость владения . Программное обеспечение имеет три составляющие расходов для организации разработчика, которые определяют полную стоимость владения продуктом:
• разработка – средства, выделяемые на разработку продукта или системы;
• техническое обслуживание – затраты на поддержание, сохранение и развитие продукта;
• эксплуатационные затраты – средства, выделенные для запуска и управления продуктом, когда он доступен для использования по назначению.
2. Проекты. Количество проектов, чьи данные объединяются и отображаются.
3. ROI студии. Это показатель накопительного возвращения инвестиций, или общее значение прибыли, полученной от проектов, деленное на затраты на содержание студии. Это также показатель экономии, полученной в процессе улучшения производительности, в сравнении с затратами на поддержание и улучшении студии. Многие организации не знают показателей продуктивности своих подразделений, занятых разработкой программного обеспечения, особенно с точки зрения предоставляемого бизнес-функционала. Scrum-студии часто вынуждены создавать первые измерения производительности. Они используются в качестве исходных условий для всех последующих улучшений.

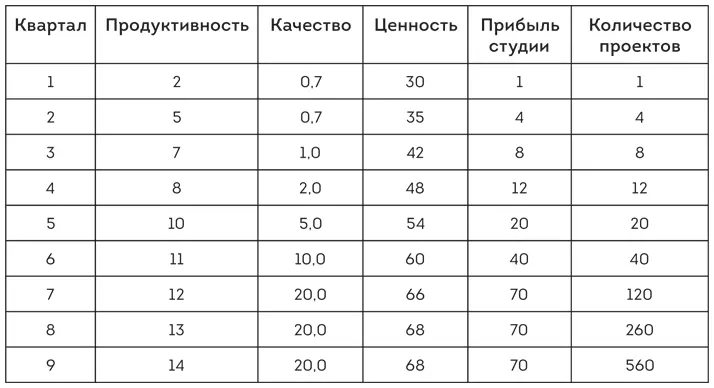

Таблица 7.2 показывает примеры показателей, которые могут быть сделаны в студии.
Таблица 7.2. Инструментальная панель тенденций

Решения, принятые в ходе разработки продукта, оказывают глубокое воздействие на стоимость владения системой.
Рассмотрим некоторые из этих воздействий.
• Функциональные возможности, которые редко используются, по-прежнему должны быть сохранены и увеличивают эксплуатационные расходы.
• Качество программного обеспечения, созданное в процессе разработки, определяет дальнейшие затраты на поддержку системы и затраты на дальнейшее улучшение. Программное обеспечение низкого качества труднее улучшить, чем высококачественное, оно оставляет наследство в виде увеличения затрат организации.
• Ремонтопригодность и устойчивость программного обеспечения могут быть сдерживающим фактором в жизненном цикле и полезности программного обеспечения. Многие организации не смогли стать конкурентоспособными, даже используя Scrum, поскольку изначальное программное обеспечение было в плохом состоянии, а разработчики, которые его делали, отсутствовали.
Вы, наверное, привыкли к гораздо большему количеству показателей, таких как «заработанная ценность». Эти показатели были для вас очень важными, потому что отсутствовал другой способ оценить прогресс и текущий риск разработки проекта. Scrum заменяет эти показатели на надежное материальное свидетельство в конце каждого спринта. У вас есть серьезный инкремент функционала, который может быть незамедлительно использован. Все показатели подчинены ценности и стоимости этого функционала.
Вы пришли к Scrum, потому что хотите знать, что происходит, и управлять работой для создания прибыли для вашей организации и ценности для ваших клиентов.
Scrum обеспечит вам следующие возможности.
1. Знание того, как много функционала программного обеспечения осталось создать. Даже после того, как вы внесли массу изменений, вы всегда сможете спрогнозировать, что осталось сделать.
2. Представление о том, какой функционал уже сделан. Функционал соответствует тому, сколько денег потрачено. Это прибыльно.
3. Понимание, сколько функционала было реализовано за несколько последних спринтов. Это позволит вам сделать прогноз относительно того, сколько времени займет создание оставшегося функционала. Помните, что это сложная работа и будущее может измениться, но что-то всегда лучше, чем ничего.
4. Возможность взять один или несколько инкрементов функционала, которые уже закончены, и начать ими пользоваться, изучая ценность на раннем этапе.
Все остальное, что предоставляет вам Scrum, – дополнение к этому. Вы можете создать продуктивность, качество, хорошее место для работы, привлечь пользователей и увеличить долю рынка. Но главное – вы должны знать, что делаете. Прозрачность инкремента и того, из чего он состоит, – основа.
В конце спринта у вас появится инкремент одного или нескольких требований, законченный и готовый к использованию. Испытайте его и убедитесь, что он не развалится, что он достаточно качественный для реального использования. Опробуйте этот инкремент в сочетании со всеми предыдущими. Выполненный, законченный инкремент – то, что вы можете использовать.
Если инкремент не функционирует, как надо, и не может быть сразу установлен и использован, не принимайте его. Просите команду пересмотреть порядок и включить в него все работы, необходимые, чтобы действительно закончить инкремент. Затем верните эти пункты в бэклог продукта.
У нас есть опыт работы с последствиями отсутствия прозрачности в крупной энергетической компании в 2002 году. Scrum был опробован в одном из отделов, менеджер которого, Дэвид, был в восторге от прозрачности, обеспечиваемой Scrum. К сожалению, он не убедился, что инкремент полностью доделан и годен к употреблению. Он даже не знал, что должен это делать. Вот его история.
Дэвиду нужно было автоматизировать получение его департаментом сведений об изменении собственности – они занимались обработкой и выплатой лицензионных платежей землевладельцам в начале каждого финансового года. Дэвид должен был быть уверен, что информация актуальная, поскольку отвечал за имущество на территории Соединенных Штатов и Канады.
Всю информацию его организация получала в форме распечатанных документов. Объем становился ошеломляющим, и Дэвид хотел автоматизировать этот процесс.
Он решил, что его разработчики для создания системы должны использовать Scrum. Не только потому, что законченный продукт мог позволить ему оставаться на вершине прогресса, но и потому, что таким образом он получал возможность использовать части функционала по мере их доступности.
