Джозеф Хигни - Основы проектного менеджмента. Классическое руководство

Тут можно читать онлайн Джозеф Хигни - Основы проектного менеджмента. Классическое руководство - бесплатно ознакомительный отрывок. Жанр: Деловая литература, издательство Литагент МИФ без БК, год 2018. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.
  • Название:
    Основы проектного менеджмента. Классическое руководство
  • Автор:
  • Жанр:
  • Издательство:
    Литагент МИФ без БК
  • Год:
    2018
  • Город:
    Москва
  • ISBN:
    978-5-00100-938-2
  • Рейтинг:
    5/5. Голосов: 11
  • Избранное:
    Добавить в избранное
  • Отзывы:
  • Ваша оценка:
    • 100
    • 1
    • 2
    • 3
    • 4
    • 5

Джозеф Хигни - Основы проектного менеджмента. Классическое руководство краткое содержание

Основы проектного менеджмента. Классическое руководство - описание и краткое содержание, автор Джозеф Хигни, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru
Этот известный на Западе бестселлер уже двадцать лет помогает начинающим менеджерам проектов. В нем кратко и понятно освещены все аспекты ведения проекта – от определения его содержания и построения графика до управления стоимостью, ресурсами и рисками, а также анализа прогресса и результатов. Множество примеров и авторских советов делают книгу особенно ценной.
Настоящее издание соответствует 5-му изданию свода PMBOK, используемого при сертификации менеджеров проектов на PMP®.

Основы проектного менеджмента. Классическое руководство - читать онлайн бесплатно ознакомительный отрывок

Основы проектного менеджмента. Классическое руководство - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Джозеф Хигни
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Пороги изменений

Сколько изменений нужно для того, чтобы запустить процесс? Существуют ли изменения, которые недостаточно значительны для того, чтобы заполнять на них форму, получать чьи-то подписи и вообще тратить на них время и усилия? Это важные вопросы для руководителя проекта, и они порождают необходимость подумать о порогах изменений. Большинство проектов требуют от управляющих хороших менеджерских и бизнес-навыков. Если какое-то изменение рассматривается как незначительное, а план проекта может «поглотить» его без заметных последствий, просто сделайте необходимые корректировки и двигайтесь дальше (см. пример 1). Однако если при имплементации изменения превышен «порог чувствительности», это должно вызвать соответствующие действия и ваши, и вашей команды, направленные на «включение» процесса контроля изменений (см. пример 2).

Пример 1

Если проект стоимостью $5 000 000 вполне может выдержать изменение в $10, то запускать по нему процесс контроля изменений – неправильное решение. Адекватным порогом здесь может быть сумма в $500 (разумеется, в зависимости от ограничений по бюджету и стандартам отрасли).

Пример 2

Если дата завершения проекта на четыре месяца отстоит от даты запроса на изменение, а реализация этого изменения может вызвать задержку окончания проекта на неделю, нужно запускать процесс контроля изменения. Пороги изменений, связанных с расписанием проекта, требуют тщательного анализа их влияния на критические пути (или отсутствия такого влияния) на сроки проекта вообще. Как всегда, руководитель проекта при принятии решения должен ориентироваться на состояние среды, окружающей проект.

Поскольку эта среда в большинстве проектов постоянно меняется, пороги изменений часто очень изменчивы, и руководителю проекта необходимо серьезно рассчитывать на информацию и подсказки членов своей команды и заинтересованных сторон в том, что касается возможного влияния изменения на проект. Если у руководителя уже есть опыт управления процессами жизненного цикла других проектов, он сможет гораздо лучше понимать ценность информации при принятии решений в отношении изменений.

Журнал контроля изменений

Итак, журнал контроля изменений вступает в действие уже на шаге 1 процесса контроля изменений. Как вы, наверное, уже догадались, этот журнал также предназначен для идентификации предлагаемых изменений и отслеживания тех из них, которые принимаются.

В таблице 11.1 представлен шаблон, который вы можете либо использовать в данном виде, либо заузить или расширить в зависимости от того, что считаете необходимым. Если в вашей организации нет стандарта такого журнала, можете выбрать подходящий вариант. Руководитель проекта волен добавлять или опускать какую-то информацию в той степени, которую сочтет уместной.

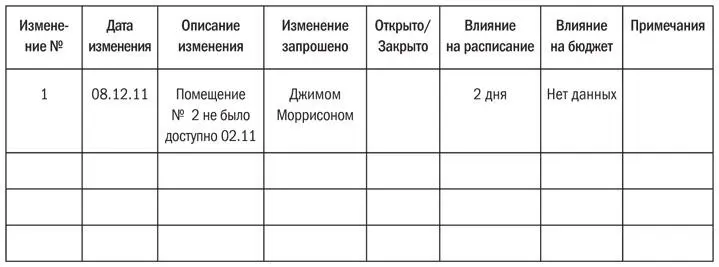

Таблица 11.1.Журнал контроля изменений проектов

Как и другие шаблоны проектного менеджмента этот журнал может показаться - фото 30

Как и другие шаблоны проектного менеджмента, этот журнал может показаться простым. Однако использовать его не всегда легко. Здесь ключевой элемент – дисциплина. В условиях, когда множатся изменения, риски и проблемы критического пути, необходима внутренняя дисциплина, чтобы отложить текущее дело и заняться журналом контроля изменений. Значительная часть заносимой в журнал информации может показаться самоочевидной и даже тривиальной. Однако какая-нибудь простейшая деталь или мелочь способны вырасти в большую проблему по мере развития проекта.

Номер, дата изменения и сокращенное описание изменения – это стандартная информация, заносимая в журнал. В шаблоне содержится колонка с данными лица, запрашивающего изменение и статус изменения. Бывают ситуации, когда изменение принимается, однако соображения по бюджету, расписанию, технологиям и чему-то еще затягивают завершение проекта или вообще делают невозможной реализацию изменений. Я предпочитаю понятия «Открыто/Закрыто» для обозначения статуса изменения. После принятия изменения данные о его влиянии на расписание и бюджет следует перенести в обновленный план. Некоторые руководители проектов добавляют в шаблон столбец «Возможное влияние изменения на содержание и задачи проекта» (перед столбцом «Примечания»). Что касается примечаний, они могут отражать несогласие с изменением заинтересованных сторон, технические проблемы и замечания по другим аспектам проекта.

Побочные результаты изменений проектов

Вспомните о радикальных изменениях, которые когда-либо затрагивали ваши проекты в прошлом. Порой изменения, независимо от породивших их причин, дают основу для создания нового проекта, параллельного оригинальному. Иногда бывает целесообразно изначальный проект заменить новым в силу новых требований к профессиональной подготовке работников, нового места размещения, финансовых соображений, смены приоритетов и массы других причин. А иногда изменения настолько существенны, что оправдывают полное закрытие первоначального проекта. Когда вы сталкиваетесь с такой ситуацией, это всегда нелегко и не приносит радости; порой имеет место аккумулированное действие ряда изменений, которые влияют на проект. В любом случае руководитель проекта должен в полной мере осознавать возможное влияние изменений на проект и иметь собственные суждения, как сохранить в этих условиях движение вперед. Часто такая работа превращается в работу продавца, когда вам нужно убеждать своих клиентов с помощью данных из проектного плана.

Часто в проектах возникают «ответвления», которые приобретают настолько серьезный характер и размеры, что и руководитель проекта, и его команда принимают решение создать полностью независимые проекты. Такое происходит вследствие «взрыва содержания», то есть резкого увеличения объема проекта, или по каким-то другим причинам, о которых я уже упоминал. Если новый проект продвигается параллельно с существующим, то они могут и управляться параллельно, требуя, однако, взаимодействия. Если бразды правления переходят к новому менеджеру, вас могут попросить помочь ему в организации нового жизненного цикла проекта. И здесь в ваших интересах проделать самую тщательную работу. Ведь какие-то человеческие и другие ресурсы вашего исходного проекта могут быть оттянуты к нему.

Когда новый проект становится проектом-спутником , или субпроектом, его влияние на изначальный проект, как правило, не слишком критично. Обычно в таких случаях команда нового проекта подчиняется изначальному руководителю. Если же новый проект заменяет старый, то руководитель может быть перемещен на новые проекты. Если вас оставляют во главе нового проекта, управляйте им так, как управляли с самого начала. Начните с плана. Потом продвигайтесь по соответствующим этапам и процессам жизненного цикла проекта. Здесь важно сохранить ту работу и информацию из исходного проекта, которые могут оказаться полезными для нового. Необходимо провести тщательный анализ, чтобы отделить зерна от плевел. В некоторых случаях профессиональные соображения потребуют заменить кого-то из команды; в зависимости от обстоятельств может возникнуть необходимость подобрать новую команду для нового проекта.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Джозеф Хигни читать все книги автора по порядку

Джозеф Хигни - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Основы проектного менеджмента. Классическое руководство отзывы


Отзывы читателей о книге Основы проектного менеджмента. Классическое руководство, автор: Джозеф Хигни. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
