2. Закончена установка станков Пляуэрт в Цехе 5. Установлено дополнительно 3 огнерезных автомата.
3. В новом механическом Цехе «М» установлено 3 строгальных станка и 3 кромкострогальных.
4. Отремонтирован полностью артиллерийский тир и ведется планировка площадки для стройки нового тира.
Некоторые работы, однако, значительно задерживаются:
1. Не ведутся работы по оборудованию площадей старотрубного цеха под огнерезный участок.
2. Очень слабо ведутся работы по термопечам на площадях железно-котельного цеха.
В настоящее время готовится второй план мероприятий, в котором будет предусмотрено, как проведение дополнительных мероприятий в обеспечение Сентября-Октября, так и форсирование мероприятий по первому плану.
Кооперация. Внутризаводская кооперация охватывает теперь дополнительные цеха: Цех 1, Цех 8, ФЗУ, Цех «М» – ново-механический, Цех «Т» – ново-термический. Однако до сих пор еще не организована четкая кооперация и координация работ. Заготовительные участки основного Цеха № 5 не обеспечили кооперированные цехи необходимыми заготовками. Таким образом, можно констатировать, что для выполнения Июльской – Августовской программы завод имеет достаточно мощностей. Необходимо срочно расширить заготовительные участки, и главное, организационно более четко оформить кооперацию между цехами – форма пока еще не установлена, будет ли это отдел, или Помощник Гпавного инженера или иная форма.
Помимо внутризаводской кооперации нами приняты меры по изысканию возможностей на стороне. Составлен договор с Судоремонтным заводом Мариупольского порта на механическую обработку деталей. Есть предварительная договоренность с заводом «Азовсталь».
Подготовка производства. Сдвигов нет. В прошлом докладе я писал об организации специальной «группы технологов и конструкторов» по разработке приспособлений. Пока запроектированы только 3 приспособления, группа еще не освоилась с работой и не набрала необходимых темпов.
О программе по А-7. В связи с работами по А-34 выполнение программы по А-7 фактически свернуто. В июне доукомплектовано 25 комплектов, а всего с начала года 710 комплектов. Недовыполнение годового заказа – 140 шт. Завод 183 дал письмо о прекращении изготовления А-7. От АБТУ я никаких указаний не имею. Прошу санкционировать прекращение производства по А-7. Также и по выполнению заказов на ремонтные детали, в Июле – Августе в связи с работами по А-34 темпы будут сильно снижены, и выполнение заказов на ремдетали отнесется на последние месяцы.
Ст. Военпред АБТУ военинженер 2-го ранга Зухер. [9]
Вскоре разрешение на прекращение выпуска бронедеталей для танка ЕГГ-7М со стороны АБТУ было получено, и начиная со второго полугодия 1940 г. Мариупольский завод им. Ильича сосредоточил все основные силы танкового производства на изготовление бронедеталей для Т-34.
На Сталинградском тракторном заводе в мае-июне 1940 г. работы по подготовке серийного выпуска Т-34 так же, как и на заводе N9183, отставали от графика. Основными причинами, тормозившими подготовительные работы, являлись, прежде всего – недостаточная обеспеченность завода средствами производства под программу по Т-34 (нехватка импортных и отечественных станков различных типов) и плохое снабжение металлом. Утвержденный план выпуска заготовок и деталей Т-34, предназначенных в том числе и для отправки на завод №183 в рамках кооперации, в июне месяце выполнен не был. Приведем выписки из доклада военного представителя на СТЗ Я.С. Левина, характеризующего состояние дел на заводе в середине июня:
22.06.1940 №92
НАЧАЛЬНИКУ 4 ОТДЕЛА АБТУ КА Москва Кр. Площадь, 2-й дом НКО.
По вопросу: состояние подготовки средств по Т-34.
Доношу о ходе подготовки производства Сталинградского тракторного завода по танку Т-34 на программу 1940-1941 г. по состоянию на 20 июня 1940 г.
1. Обработка чертежей машины
Основная подготовка производства ведется по чертежам завода №183 «установочная серия». Спец. КЭО СТЗ пересматривает чертежи и подготовляет к выпуску кальки детальных чертежей и спецификаций по всем группам в разрезе согласованных замечаний с заводом № 183.
Выпущен альбом чертежей нормалей по всей машине. Выпущено чертежей полуфабрикатов на поковки на 130 штук. Основная причина задержки выпуска чертежей в производство – отсутствие утвержденных замечаний технологов СТЗ заводом № 183, который из 37 групп окончательно утвердил и выслал 9.
Чертежи 41 и 42 групп (сервоуправление) аннулированы, завод №183 обещает к 25.VI.40 г. выслать чертежи механического сервоуправления.
Составлена и согласована с заводом № 183, а также мной ведомость замены марок материалов завода №183 на материалы СТЗ по всем деталям, которая послана Вам на утверждение.
2. Отработка технологии производства
Технология по всем группам отработана и на основании ее составлены комплектовочные карты и разработан проект цехов для выпуска машин Т-34.
3. Подготовка штампов, приспособлений и инструментов
Из 116 наименований деталей, намеченных по программе для кузнечного цеха на июнь месяц, не обеспечены металлом 60 наименований. Полностью в дефиците марки сталей 40СХ, 3312, 45НХ, 10ХВВА и ряд профилей по сталям 3, 6, 10, 20 и 1045, а также «кубики» для изготовления штампов, которые обязан поставить завод №221. Необходимо срочное вмешательство и содействие НКСМ СССР. Под угрозой невыполнения, по указанным выше причинам, находится программа СТЗ и з-да № 183.
4. Обеспеченность станочным оборудованием
К существующему на СТЗ оборудованию необходимо закупить станков различных типов 250-260 шт.
В виду того, что еще не решен вопрос какие детали 29 и 30 групп будет обрабатывать сам СТЗ и какие завод №264, заявка может быть дополнительно еще увеличена на 15-20 станков.
Прилагаемая ниже ведомость потребного оборудования составлена не из действительной потребности завода в импортном оборудовании, а на основании спецификации уже имеющегося в наличии НКСМ СССР импортного оборудования ранее закупленного и подлежащего реализации при производстве машин Т-34.
Из 253 станков, указанных в прилагаемой заявке завезено на завод 23 станка. Размещено заказов на 37 станков. В настоящее время в НКСМ СССР находится представитель СТЗ, которому поручено разместить заказ, и приобрести недостающее оборудование.
5. График выпуска по месяцам и его выполнение
Программа цехам по машине Т-34 на 1940 г. и июнь м-ц 1940 г. указана в следующей таблице:
Наименование цехов | Программа в наименованиях деталей | Выполнение за 20 дней июня | |
1940 г. | Июнь 1940 г. | ||
Прессовый цех | 1337 | 524 | В производстве — 60 |
Автоматносерийный цех | 391 | 71 | В производстве — 30 |
Метизный филиал | 264 | 72 | |
Обойно-кузовной цех | 150 | 55 | |
МСЦ №2 | 527 | 205 | Отсутствуют заготовки |
Узлы в МСЦ №2 | 22 | 2 | |
Кузнечный цех | 116 | 18 нет металла | |
Чугунолитейный цех | 45 | 17 нет металла |

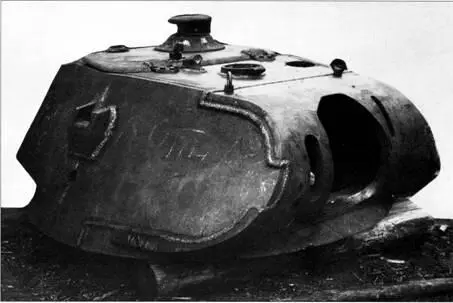

Первый вариант серийной башни (сборочный чертеж 34.30сб). Изготовлено 37 комплектов. Такие башни ставились, в том числе, и на машины установочной серии.
