Стэнли Портни - Управление проектами для чайников

Тут можно читать онлайн Стэнли Портни - Управление проектами для чайников - бесплатно полную версию книги (целиком) без сокращений. Жанр: Управление, подбор персонала, издательство Издательский дом Вильямс, год 2005. Здесь Вы можете читать полную версию (весь текст) онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Стэнли Портни - Управление проектами для чайников краткое содержание

Управление проектами для чайников - описание и краткое содержание, автор Стэнли Портни, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.

Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.

Управление проектами для чайников - читать онлайн бесплатно полную версию (весь текст целиком)

Управление проектами для чайников - читать книгу онлайн бесплатно, автор Стэнли Портни
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

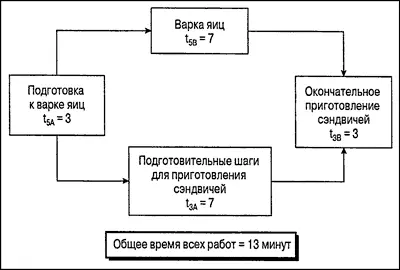

Рис 411 Уплотнение работы путем параллельного выполнения отдельных операций - фото 118

Рис 4.11. Уплотнение работы путем параллельного выполнения отдельных операций

Разбивка процесса варки яиц на две части

• Подготовка к варке яиц: достать кастрюлю из буфета, достать яйца из холодильника, положить их в кастрюлю, налить воды, поставить кастрюлю на плиту, включить плиту — 3 минуты.

• Сварить яйца вкрутую — 7 минут.

Разбивка процесса приготовления сэндвичей на две части.

• Подготовительные шаги: нарезать хлеб; достать из холодильника майонез, салат и кетчуп; приготовить коробку для сэндвичей; намазать хлеб майонезом и кетчупом; положить сверху листья салата — 7 минут.

• Завершающие операции: очистить сваренные яйца, нарезать, положить на хлеб, сложить сэндвичи в коробку — 3 минуты. Заметьте, что общее время на варку яиц все еще 10 минут, и на приготовление сэндвичей — также 10 минут.

Выполнение работ согласно схеме рис. 4.11.

• Подготовка к варке яиц.

• Пока яйца варятся, одновременно выполняются подготовительные шаги по приготовлению сэндвичей.

• После завершения этих двух работ заканчиваете готовить сэндвичи.

Разделив две работы на операции и перераспределив их, подруга затратила в общей сложности 13 минут вместо 20.

Оценка продолжительности работ

Оценка продолжительности работ — это основанное на вашем опыте, интуиции и здравом смысле предположение, сколько времени действительно займет выполнение данной работы, а не столько, как вам или кому-то хочется.

Заниженная оценка продолжительности работ может увеличить их реальную длительность, потому что:

• не разобравшись с содержанием работы для расчета ее продолжительности, вам будет трудно разработать стратегию сокращения времени выполнения;

• исполнители даже не будут пытаться придерживаться нереально установленных сроков.

Управление проектами для чайников - изображение 119Расчетная продолжительность работ не может быть предметом переговоров или торга.

Допустим, ваш шеф попросил завершить проект за шесть месяцев. Вы изучили все варианты и пришли к выводу, что проект можно закончить не раньше чем через 12 месяцев. После ряда препирательств с шефом вы пришли к соглашению, что проект будет завершен через девять месяцев.

Если бы вы взяли на себя смелость быть честными, то признались бы, что проект обречен на провал. Кроме того, приняв соглашение, которое не устраивает ни одну сторону, вы и шеф потеряли доверие друг к другу. Теперь он будет отнимать треть от ваших оценок продолжительности, а вы — для страховки добавлять половину.

Что влияет на продолжительность работ

При оценке продолжительности работ первым делом следует определить и описать такие их составляющие.

То, что выполняется людьми, — физическая или умственная работа. Например, написание отчета, сборка прибора, обдумывание рекламной кампании.

Часть работы, которая выполняется не людьми, — программа тестирования на компьютере или печать отчета на принтере.

Процессы— физические или химические (реакции). Например, застывание бетона, высыхание краски и т. д.

Вынужденные задержки— время ожидания чего-либо; как правило, ресурсов. Например, двухнедельное ожидание конференц-зала.

Виды ресурсов

Различают следующие виды ресурсов:

трудовые ресурсы;

оборудование;

оснащение;

сырье;

информация;

финансовые ресурсы.

Для каждого вида ресурсов необходимо определить:

мощность— производительность в единицу времени;

доступность— календарное время, когда ресурсы доступны.

Поиск источников информации

Для более полного выяснения всех аспектов предстоящей работы обратитесь к таким источникам информации:

• архивным документам, содержащим сведения, сколько времени занимала подобная работа раньше;

• людям, которые выполняли подобную работу раньше;

• людям, которым предстоит выполнять эту работу;

• специалистам, знакомым с этим видом работ, даже если они их еще не выполняли.

Способы улучшишь оценку продолжительности работ

• Четко формулируйте суть работы. Сведите к минимуму использование технических терминов и полностью описывайте процесс выполнения работы (подробно см. главу 3).

• Детализируйте задачи до тех пор, пока время выполнения работ самого низшего уровня не составит две недели и меньше.

• Четко определяйте даты начала и окончания работ.

• Сведите к минимуму использование "страховочного фактора".

Управление проектами для чайников - изображение 120 Страховочный фактор — это дополнительное время, которое вы прибавляете к продолжительности работы "на всякий случай". Эта методика только ухудшает ваше планирование по следующим причинам.

• Работа, как правило, имеет тенденцию занимать все предусмотренное для нее время. Если, например, работу можно сделать за две недели, а вы отвели для нее три недели, то могу поручиться, что вы не закончите ее раньше трех недель.

• Люди используют "страховочный фактор", чтобы уклониться от тщательного анализа работ, который позволяет выбрать эффективную стратегию их выполнения.

• Коллеги начинают сомневаться в точности и осуществимости вашего плана, так как знают, что вы определили сроки "с потолка", а не на основании тщательного продумывания деталей.

Несмотря на все ваши усилия, часто бывает трудно оценить продолжительность работ. Это относится к работам, которые не выполнялись раньше, которые предстоит выполнить в отдаленном будущем, а также тем, выполнение которых прежде неоднократно сопровождалось непредсказуемыми факторами. В таких случаях:

• более тщательно проводите оценку, пользуясь изложенными здесь методами и рекомендациями;

• тщательно контролируйте процесс выполнения проекта, чтобы отследить все изменения, которые могут повлиять на ваши первоначальные оценки;

• немедленно отражайте все изменения в графике, как только заметите их.

Формы представления графика работ проекта

Сетевой график не содержит календарного плана выполнения проекта, он отражает только информацию для его разработки. Определившись со сроками, вы сможете приступить к оформлению графика работ в любом из перечисленных форматов.

График ключевых событий.Перечень событий и плановые даты их наступления.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Стэнли Портни читать все книги автора по порядку

Стэнли Портни - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Управление проектами для чайников отзывы


Отзывы читателей о книге Управление проектами для чайников, автор: Стэнли Портни. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
