Тут можно читать онлайн Стэнли Портни - Управление проектами для чайников - бесплатно полную версию книги (целиком) без сокращений. Жанр: Управление, подбор персонала, издательство Издательский дом Вильямс, год 2005. Здесь Вы можете читать полную версию (весь текст) онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Стэнли Портни - Управление проектами для чайников краткое содержание

Управление проектами для чайников - описание и краткое содержание, автор Стэнли Портни, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.

Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.

Управление проектами для чайников - читать онлайн бесплатно полную версию (весь текст целиком)

Управление проектами для чайников - читать книгу онлайн бесплатно, автор Стэнли Портни
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

• Вам не разрешают фиксировать сверхурочные работы.

• Вы заполняете журнал регистрации за весь период на несколько дней раньше срока.

• Вы списываете рассчитанную трудоемкость из проектного плана в журнал учета.

Если в вашей организации существует такая практика, этими данными нельзя пользоваться для оценки трудоемкости проекта.

Управление проектами для чайников - изображение 134Если не учитывать эффективность при оценке трудоемкости, может сложиться неправильное представление о производительности труда работника. Допустим, шеф дал вам задание в понедельник утром. Он предполагает, что работа займет 40 человеко-часов, но в то же время ему крайне необходимо, чтобы задание было завершено в пятницу. Вы интенсивно работали всю неделю и закончили работу в пятницу. При этом затратили 55 человеко-часов, что и зафиксировали в своем журнале учета. Если ваш шеф не поймет, что предварительная оценка трудоемкости в 40 человеко-часов основана на эффективности 100 %, он будет считать, что вы израсходовали на 15 часов больше, чем положено. С другой стороны, если он осознает, что вы работали с полной эффективностью, он должен оценить дополнительные усилия, которые вы приложили, чтобы выполнить задание в довольно жесткие сроки.

Чем больше длительность работ, тем важнее учитывать такие факторы, как эффективность труда и доступность работника. Если на работу, например, требуется один час, то вы можете допустить, что при 100 %-й эффективности и 100 %-м вашем присутствии на рабочем месте вы выполните ее за час. Теперь предположим, что для выполнения задания необходимо шесть часов. Вы опять допускаете, что ваша доступность на рабочем месте будет равна 100 %, но эффективность предполагается 75 % (учитывая реальные возможности человека). Тогда на выполнение задания вам потребуется полный рабочий день (восемь часов).

Если на работу отводится месяц, то нужно учесть возможное время отсутствия работника (например, по болезни). Даже если в бюджете проекта нет статей расхода на содержание заболевших работников, все равно следует рассчитывать на 97 часов эффективного труда исполнителя. (2080 рабочих часов в год следует разделить на 12 месяцев, а затем умножить на коэффициент эффективности 0,75 и коэффициент доступности 0,75.)

При оценке трудовых ресурсов пользуйтесь следующими показателями.

Таблица 5.1. Показатели трудоемкости работ проекта

Количество человеко-часов 100 % эффективности, 100 % доступности 75 % эффективности, 100 % доступности 75 % эффективности, 75 % доступности
1 человеко-день 8 6 4,5
1 человеко-неделя 40 30 22,5
1 человеко-месяц 173 130 98
1 человеко-год 2080 1560 1170

Если в вашей организации существуют другие оценки эффективности и доступности, разработайте собственный план.

Управление проектами для чайников - изображение 135Избегайте оценок трудоемкости, передающихся "по служебной лестнице". Например, вы дали задание руководителю группы Гарри. Однако Гарри переадресовал его Мэри, та поручила это Бет, которая передала задание Джо. Он и стал непосредственным исполнителем. Вы также поручили Гарри провести оценку трудоемкости задания. Когда поручение дошло до Джо, он получил цифру 2,7 человеко-недель и сообщил ее Бет. Бет учла коэффициент эффективности (75 %) и передала Мэри значение 3,6. Так же поступила и Мэри, у нее получилось уже 4,8 человеко-недель. В результате окончательная оценка, которую передал вам Гарри, составила уже 6,4 человеко-недель!

Несколько советов по повышению точности оценки трудоемкости

• Четко определяйте задачи, используя минимум технических терминов и подробно описывая рабочий процесс (см главу 3).

• Детализируйте задачи, пока трудоемкость работ низшего уровня не будет составлять две человеко-недели или меньше.

• Старайтесь поменьше использовать "страховочный фактор" (см. главу 4).

• Пересматривайте предварительные оценки трудоемкости, если задание изменилось или произошла замена исполнителей.

Распределение нескольких работ

Непросто распределить рабочее время на несколько работ, часть из которых выполняется одновременно. Ваша задача обеспечить равномерную загрузку работников, без простоев и перегрузок.

Первоначальный анализ

Начните с разработки:

• таблицы трудовых ресурсов;

• персонального графика загрузки каждого работника, включенного в таблицу трудовых ресурсов.

Управление проектами для чайников - изображение 136Предположим, вы планируете выполнить задачи 1, 2 и 3 по проекту. В табл. 5.2 приведена планируемая трудоемкость каждого задания в человеко-часах(будем считать, что эффективность уже учтена при оценке).

Таблица 5.2. Планируемая трудоемкость трех видов работ

Работа Трудоемкость (в человеко-часах)
Задача 1 60
Задача 2 40
Задача 3 30

На рис. 5.3 представлены диаграмма Гантта и график персональной загрузки. Согласно диаграмме задача 1 будет выполняться в течение первых трех недель, задача 2 — в течение второй и третьей недель, а задача 3 — в течение третьей, четвертой и пятой недель.

Следовательно, на выполнение задач 1 и 3 потребуется по три недели, а задачи 3 — две недели. Трудоемкость задач 1, 2 и 3 согласно табл. 5.2 составляет соответственно 60 (50 % доступного времени), 40 (50 % доступного времени) и 30 человеко-часов (25 % доступного времени). Таким образом, у вас не было бы проблем с завершением всех задач, если бы они не перекрывали друг друга и над ними не нужно было работать одновременно. Но ваш первоначальный план предусматривает, что вы должны работать одновременно над задачами 1 и 2 в течение второй недели и выполнять все три задачи в течение третьей. Вам нужно распределить свое время так, чтобы выполнить все три задачи в соответствии с графиком.

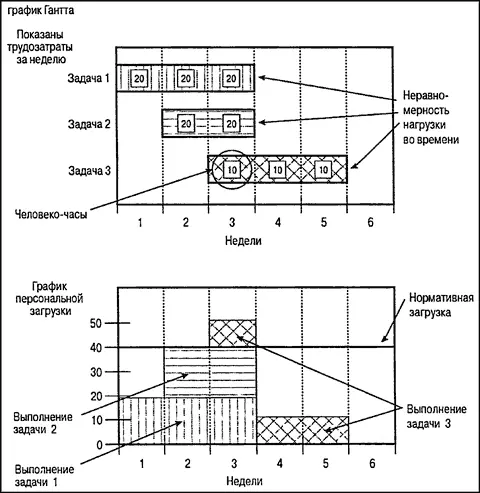

Рис 53 График одновременного выполнения нескольких задач Допустим вы - фото 137

Рис. 5.3. График одновременного выполнения нескольких задач

Допустим, вы распределили рабочее время по всем задачам равномерно. Это означает, что вам предстоит работать 20 часов в неделю над задачей 1 в течение первой, второй и третьей недель, 20 часов в неделю над задачей 2 в течение второй и третьей, и 10 часов в неделю над задачей 3 в течение третьей, четвертой и пятой недель. Такое первоначальное распределение рабочего времени иллюстрирует диаграмма Гантта на рис. 5.3.

Недельная загрузка определяется суммой рабочих часов, затраченных на выполнение каждой задачи.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Стэнли Портни читать все книги автора по порядку

Стэнли Портни - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Управление проектами для чайников отзывы


Отзывы читателей о книге Управление проектами для чайников, автор: Стэнли Портни. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
