Стэнли Портни - Управление проектами для чайников

Тут можно читать онлайн Стэнли Портни - Управление проектами для чайников - бесплатно полную версию книги (целиком) без сокращений. Жанр: Управление, подбор персонала, издательство Издательский дом Вильямс, год 2005. Здесь Вы можете читать полную версию (весь текст) онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Стэнли Портни - Управление проектами для чайников краткое содержание

Управление проектами для чайников - описание и краткое содержание, автор Стэнли Портни, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.

Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.

Управление проектами для чайников - читать онлайн бесплатно полную версию (весь текст целиком)

Управление проектами для чайников - читать книгу онлайн бесплатно, автор Стэнли Портни
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

• В течение первой недели вы работаете 20 часов над задачей 1, при этом недельная загрузка составляет 20 человеко-часов.

• Вторую неделю вы работаете 20 часов над задачей 1 и 20 часов над задачей 2, недельная загрузка — 40 человеко-часов.

• Третью неделю вы работаете по 20 часов над задачами 1, 2 и 10 часов — над задачей 3, при этом недельная загрузка — 50 человеко-часов.

• В течение четвертой и пятой недель вы работаете по 10 часов над задачей 3, и время работы над проектом составляет 10 человеко-часов в неделю.

Это распределение человеко-часов отражает график персональной загрузки в нижней части рис. 5.3. Как видно, переработка составляет 10 часов в течение третьей недели. Если это вас не смущает, можно оставить план без изменений. В противном случае надо придумать альтернативную стратегию, чтобы ликвидировать сверхурочные работы третьей недели.

Как можно разрешить проблему перегрузки

Это можно сделать несколькими способами.

• Распределить время неравномерно на протяжении одной или нескольких задач.

• Использовать резерв времени, который может возникнуть при выполнении какой-либо задачи.

• Передать часть работы третьей недели кому-либо из коллег.

• Попросить назначить дополнительных работников.

• Передать часть работы внешним исполнителям по контракту.

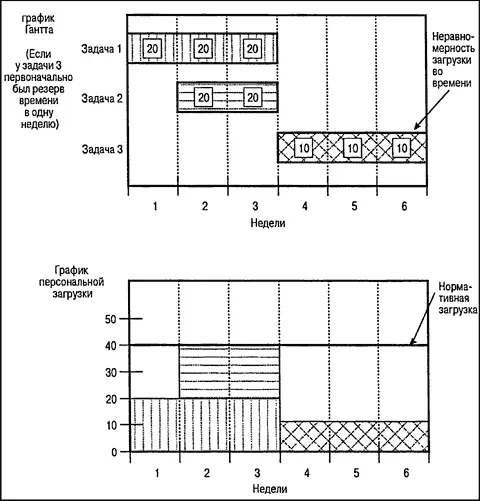

Управление проектами для чайников - изображение 138Предположим, вы выбрали неравномерное распределение рабочих часов на протяжении задачи 1, как показано в табл. 5.3. Далее на рис. 5.4 показано, как перераспределить рабочие часы, чтобы избежать сверхурочных работ.

Таблица 5.3. Предлагаемый вариант распределения трудоемкости по неделям для задачи 1

Период времени Трудоемкость (в человеко-часах)
Неделя 1 30
Неделя 2 20
Неделя 3 10
Рис 54 График работы с распределением рабочих часов исключающим переработку - фото 139

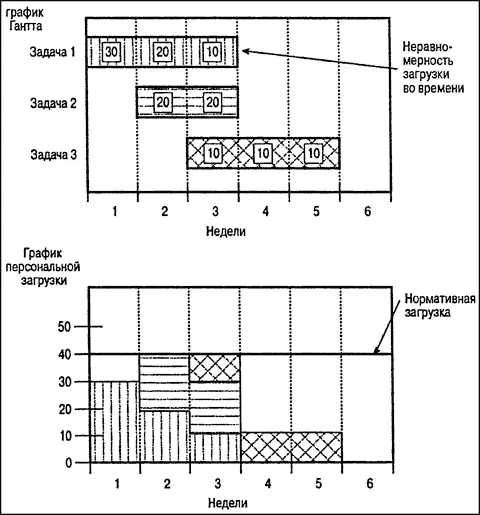

Рис. 5.4. График работы с распределением рабочих часов, исключающим переработку

Ликвидировать потребность в сверхурочных работах можно, как показано на рис. 5.5, используя резервное время, которое имеется у задачи 3. Сдвинув ее начало на одну неделю, уменьшим загрузку третьей недели до 40 часов.

Рис 55 График работы со сдвигом начала работ за счет резервного времени - фото 140

Рис. 5.5. График работы со сдвигом начала работ за счет резервного времени, исключающий переработку

Вместо графика для отображения распределения человеко-часов можно использовать таблицу. Представленная на рис. 5.6 таблица содержит ту же информацию, что и график рис. 5.3. Такую таблицу следует составить на каждого участника проекта.

Общее количество рабочих часов, отработанных в проекте каждым исполнителем, сведите в таблицу, подобную изображенной на рис. 5.7.

Рабочая загрузка исполнителя (человеко-часы) Неделя 1 Неделя 2 Неделя 3 Неделя 4 Неделя 5 Итого
Задач 1 20 20 20 . . 60
Задач 2 . 20 20 . . 40
Задач 3 . . 10 10 10 30
Итого 20 40 50 10 10 130

Рис. 5.6. Таблица персональной загрузки

Рабочая загрузка исполнителя (человеко-часы) Неделя 1 Неделя 2 Неделя 3 Неделя 4 Неделя 5 Итого
Вы 20 40 50 10 10 130
Билл 10 20 10 30 10 80
Мэри 15 10 20 10 30 85
Итого 45 70 80 50 50 295

Рис. 5.7. Сводная таблица персональной загрузки для нескольких исполнителей

Такая таблица поможет:

• выявить неравномерность нагрузки на работников и при необходимости перераспределить ее;

• рассчитать бюджет для оплаты персонала путем умножения количества отработанных часов на персональные ставки исполнителей. (См. раздел "Два способа определения косвенных расходов" в конце этой главы.)

Координация работ по нескольким проектам

Такую же схему планирования трудовых ресурсов можно применить при одновременной работе над несколькими проектами, если для каждого имеется свой график персональной загрузки.

На рис. 5.8 показана сводная таблица персональной загрузки, суммирующая количество человеко-часов, отработанных исполнителями по нескольким проектам в течение нескольких месяцев.

Рис 58 Сводная таблица персональной загрузки для нескольких проектов - фото 141

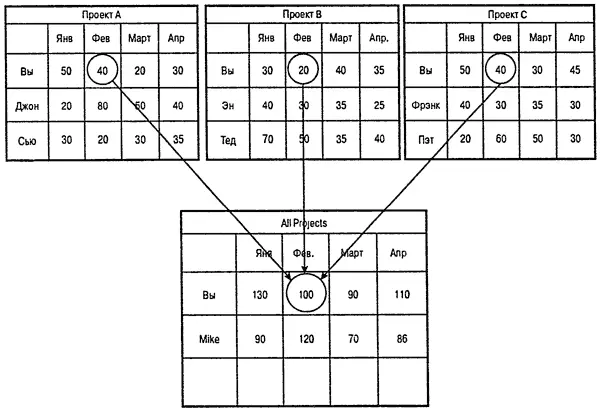

Рис 5.8. Сводная таблица персональной загрузки для нескольких проектов

Представьте, что вы будете работать над тремя проектами в течение января, февраля и марта. В феврале вы планируете уделить проектам А, В и С 40, 20 и 40 рабочих часов соответственно. Если от вас потребуют выделить еще 80 часов на проект D, есть несколько вариантов. Допустим, что общее количество рабочих часов в месяце 160, значит, вы можете посвятить проекту D 60 человеко-часов. Чтобы изыскать еще 20, можно:

• найти человека, который отработает 20 часов в проектах А, В и С в феврале;

• передвинуть работы некоторых проектов с февраля на январь или март;

• работать в сверхурочное время.

Планирование других ресурсов

Управление другими ресурсами, такими как оборудование и оснащение, проводится теми же методами.

Вы должны разработать:

• таблицу всех этих ресурсов;

• таблицы расхода по каждому ресурсу;

• сводную таблицу расхода ресурсов.

На рис. 5.9 приведен пример таблицы материальных ресурсов. Для каждого вида работ в ней содержится следующая информация:

• описание ресурсов, необходимых для выполнения работы. Это могут быть компьютеры, копировальные устройства, использование лаборатории для тестирования и т. д.;

• общее количество часов использования ресурсов.

Работа . Количество требуемых ресурсов (часов) . .
Идентификатор работы в структурной схеме работ Description Компьютер Копировальная машина Тестовая лаборатория
1.2.1 Разработка макета 32 0 0
2.1.4 Подготовка отчета 0 40 0
3.3.1 Разработка устройства 40 0 32

Рис. 5.9. Таблица использования материальных ресурсов

Из приведенной на рис. 5.9 таблицы следует, что для разработки прибора вам понадобятся компьютер на 40 часов и тестовая лаборатория на 32 часа.

Чтобы оценить использование материальных ресурсов в количественном отношении, необходимо проанализировать суть работы и производительность ресурса. Рассмотрим это на примере использования копировального устройства.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Стэнли Портни читать все книги автора по порядку

Стэнли Портни - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Управление проектами для чайников отзывы


Отзывы читателей о книге Управление проектами для чайников, автор: Стэнли Портни. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
