Лоуренс Лич - Вовремя и в рамках бюджета

Тут можно читать онлайн Лоуренс Лич - Вовремя и в рамках бюджета - бесплатно ознакомительный отрывок. Жанр: Управление, подбор персонала, издательство Альпина Паблишер, год 2010. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Лоуренс Лич - Вовремя и в рамках бюджета краткое содержание

Вовремя и в рамках бюджета - описание и краткое содержание, автор Лоуренс Лич, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Завершить проект вовремя и в рамках бюджета — мечта любого руководителя проектов. Тем не менее большинство проектов затягиваются, а смета превышает запланированную. Виной всему вариабельность процессов: неожиданная нехватка людей, перегрузка цехов, отказы оборудования, проблемы с подрядчиками и качеством. Попытка ужесточить планирование ни к чему не приводит: жизнь все равно преподносит сюрпризы, которых нет в плане.

Ключ к результативному управлению проектами — в учете вариабельности при помощи метода критической цепи, который разработан на основе теории ограничений Голдратта и статистического подхода Деминга. По мнению автора, вариабельность вполне можно поставить под контроль и добиться выполнения проекта в срок даже в сложной и неопределенной ситуации.

Книга будет интересна всем руководителям проектов, а также топ-менеджерам, контролирующим выполнение сложных проектов.

Вовремя и в рамках бюджета - читать онлайн бесплатно ознакомительный отрывок

Вовремя и в рамках бюджета - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Лоуренс Лич
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Матрица соответствий также определяет потребность в процессе непрерывного совершенствования и обеспечения качества итогового продукта проекта. В задачи данной книги не входит подробное рассмотрение процесса обеспечения качества продукта. Описание такого процесса дает Льюис Айланд [8].

4.4.4. УПРАВЛЕНИЕ ИЗМЕНЕНИЯМИ В ПРОЕКТЕ

В ходе оценки и контроля выполнения проекта время от времени будет выявляться необходимость в особых действиях для обеспечения успешного завершения проекта. Кроме того, изменения могут потребоваться, когда обнаружится неправомерность предположений, сделанных при запуске проекта, и проявятся реальные условия, отличающиеся от первоначальных допущений, или же изменятся требования клиентов. Управление изменениями — это процесс проведения изменений и оповещения о них всей команды проекта.

4.4.5. УПРАВЛЕНИЕ РИСКАМИ В ПРОЕКТЕ

Управление рисками направлено на особые причины потенциальной вариабельности. Поскольку в РМВОК не проводится разграничения между общими и особыми причинами отклонений, вы увидите, что работа с вариабельностью обоих типов идет в рамках управления рисками. ССРМ строит управление проектом с учетом общих причин вариабельности, а особые причины остаются на долю управления рисками (смотрите главу 10).

4.5. Итоги

В этой главе мы рассмотрели требования к системе управления проектом и увидели, какие элементы ССРМ и РМВОК обеспечивают соответствие этим требованиям. Основные свойства получившейся системы следующие:

• критическая цепь показывает ограничение проекта;

• при максимальном использовании критической цепи применяется управление неопределенностью, выражающееся в сокращении плановых длительностей работ и добавлении проектного буфера;

• для максимального использования возможностей критической цепи исполнитель должен знать, над каким следующим заданием он будет работать. Этого можно достичь, создавая списки приоритетов работ, графики работ для определенного исполнителя или «оповестительные флаги» 13 13 Речь идет о системе предупредительных сигналов, которые оповещают исполнителя об изменении приоритетов либо статуса работ. ;

• потребностям критической цепи должны быть подчинены все вливающиеся в нее цепочки работ и темпы работы исполнителей, для этого вводится буфер на слияние путей;

• в ССРМ для контроля выполнения в первую очередь используют управление с помощью буферов;

• чтобы система управления проектом соответствовала всем необходимым требованиям, нужно использовать ряд параметров, описанных в РМВОК.

Этот перечень является необходимым и достаточным для того, чтобы система полностью удовлетворяла заявленным требованиям.

ЛИТЕРАТУРА

1. Juran, Joseph J., Juran on Planning for Quality, New York: The Free Press, 1988.

2. Popper, Karl R., Objective Knowledge, An Evolutionary Approach, Oxford: Clarendon Press, 1979 (в русском переводе: Поппер К.Р. Объективное знание. Эволюционный подход. — М.: Эдиториал УРСС, 2002).

3. Shewhart, Walter A., Statistical Method from the Viewpoint of Quality Control, New York: Dover Publications, 1986 (впервые опубликовано в 1939 году).

4. Kiley, Martin D., 1997 National Construction Estimator, Carlsbad, CA, Craftsman Book Company, 1996.

5. Moore, David S., George P. McCabe, Introduction to the Practice of Statistics, New York: W.H.Freeman & Co., 1993, р. 398.

6. Meredith, Jack R., Samuel J. Mantel, Project Management, A Managerial Approach, New York: John Wiley and Sons, Inc., 1995.

7. Goldratt, Eliyahu M., The Haystack Syndrome, Croton-on-Hudson, NY: North River Press, 1990.

8. Ireland, Lewis R. Quality Management for Projects and Programs, Upper Darby, PA: PMI, 1991.

Глава 5. Запуск нового проекта

5.1. Процесс инициации проекта

С самого начала, еще при запуске, важно заложить фундамент для успеха проекта. Все участники должны прийти к общему пониманию, каковы ожидаемые результаты проекта, договориться, кто, что и когда должен сделать для достижения этих результатов.

Рис. 5.1 дает общее представление о процессе успешного запуска проекта. Начинается все с устава — это необходимая составляющая любого проекта, хотя часто ею пренебрегают. Завершением процесса является план управления проектом, по которому уже можно начинать работы.

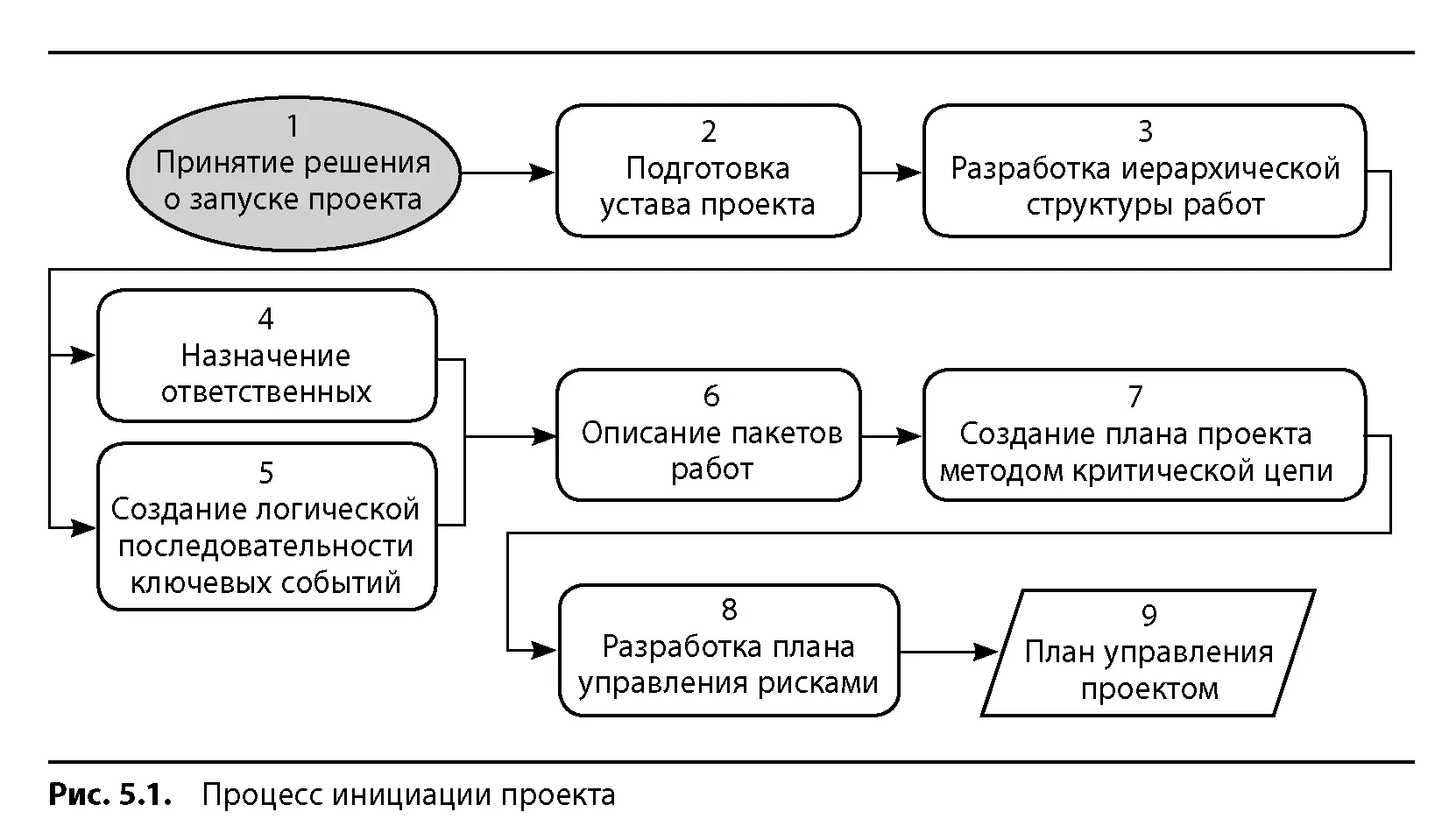

РМВОК 1 разделяет процессы инициации и процессы планирования В данной главе - фото 50

РМВОК [1] разделяет процессы инициации и процессы планирования. В данной главе мы оба типа процессов рассматриваем как части процесса запуска-инициации проекта. При таком подходе результатами на выходе процесса будут устав проекта, назначение менеджера проекта, описание ограничений, исходных установок и допущений, а также другие компоненты полного плана управления проектом, включая график работ и бюджет.

5.2. Устав проекта

Устав проекта — краткое письменное заявление о запуске проекта, дающее основание для создания соответствующей проектной команды и начала планирования. Это определение намного шире приведенного в РМВОК и предполагает также, что в устав включаются ответы на шесть вопросов, необходимых для создания плана проекта, — кто делает, что делает, когда, где, как и зачем. Как правило, в уставе должны быть освещены все перечисленные ниже пункты, обозначенные авторами из CH2MHILL [2] как обязательные:

Главное различие между уставом и планом проекта в том что устав уполномочивает - фото 51

Главное различие между уставом и планом проекта в том, что устав уполномочивает команду приступать к планированию.

5.3. Определение участников проекта

В РМВОК дается следующее определение участников проекта:

«...Лица или организации, активно вовлеченные в проект, или те, чьи интересы могут быть затронуты — в положительном или отрицательном смысле — в ходе или по результатам выполнения проекта; они также могут оказывать влияние на проект и его результаты» (с. 16) 14 14 Сноска дана на страницу РМВОК 2000 в оригинале. .

Всем нам хорошо известен пример активного и пассивного участия. Представьте себе яичницу с беконом. Курица — опосредованный, пассивный участник процесса, свинья — непосредственный, активный. Суть определения лиц, заинтересованных в проекте, заключается в том, чтобы все, кто может так или иначе повлиять на проект, с самого начала были активно вовлечены и выразили согласие с планом. Уж слишком часто такие участники проекта, как заказчик или руководство, имеющие непосредственное отношение к успеху всего начинания, ставят себя на позицию судей, а не сподвижников, считая, что не должны играть активной роли в самом процессе достижения результата. Такой путь, вероятнее всего, приведет к провалу. Задача команды — заручиться поддержкой всех, кто потенциально может повлиять на успех проекта, в той степени, что обеспечит достижение результата. Для этого есть много способов. И в первую очередь — удостовериться, что вы определили все заинтересованные стороны и выявили их потребности. Как правило, нужно получить формальное согласие участников как с уставом, так и с планом проекта. В некоторых случаях в роли устава или плана может выступать контракт на выполнение проекта.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Лоуренс Лич читать все книги автора по порядку

Лоуренс Лич - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.

Вовремя и в рамках бюджета отзывы

Отзывы читателей о книге Вовремя и в рамках бюджета, автор: Лоуренс Лич. Читайте комментарии и мнения людей о произведении.

Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
