Лоуренс Лич - Вовремя и в рамках бюджета краткое содержание
Завершить проект вовремя и в рамках бюджета — мечта любого руководителя проектов. Тем не менее большинство проектов затягиваются, а смета превышает запланированную. Виной всему вариабельность процессов: неожиданная нехватка людей, перегрузка цехов, отказы оборудования, проблемы с подрядчиками и качеством. Попытка ужесточить планирование ни к чему не приводит: жизнь все равно преподносит сюрпризы, которых нет в плане.
Ключ к результативному управлению проектами — в учете вариабельности при помощи метода критической цепи, который разработан на основе теории ограничений Голдратта и статистического подхода Деминга. По мнению автора, вариабельность вполне можно поставить под контроль и добиться выполнения проекта в срок даже в сложной и неопределенной ситуации.
Книга будет интересна всем руководителям проектов, а также топ-менеджерам, контролирующим выполнение сложных проектов.
Вовремя и в рамках бюджета - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
Очень полезно построить несколько графиков вручную, ведь тогда вы лучше поймете, какую проблему призван решать компьютер. Кроме того, получив неожиданные результаты машинных вычислений, вы сможете разобраться, откуда они взялись.
1. Найдите критическую цепь.
1.1. Постройте логическую последовательность операций со связями типа «поздний финиш». Используйте среднюю длительность операций (вероятность 50/50) и укажите исходные данные о необходимых ресурсах. (Если для выполнения задачи требуется несколько исполнителей, укажите, кто, по вашему мнению, будет основным ограничением работ. Если таковых несколько, разбейте задачу в соответствии с количеством исполнителей-ограничений.)
1.2. Если в вашем проекте нет проблем с ресурсами (конфликта ресурсов), переходите к шагу 1.6.
1.3. Определите, какой конфликт ресурсов нужно разрешить в первую очередь. Это может быть проблема, появляющаяся ближе к завершению проекта или вызывающая наибольшие трудности. Если у вас несколько равноценных конфликтов, беритесь за первый с конца расписания.
1.4. Устраните конфликт ресурсов, запланировав выполнение некоторых операций на более ранний срок. (На данном этапе не задумывайтесь о появлении новых конфликтов; вы снимете их позже.)
1.5. Вернитесь в конец графика и выполните пункт 1.4 для следующего ресурса. Устраняя текущий конфликт, не допускайте повторного возникновения конфликтов, которые вы уже разрешили ранее. Повторяйте процедуру, пока не закроете все выявленные проблемы с ресурсами.
1.6. Найдите критическую цепь — самую длинную последовательность зависимых событий.
2. Найдите способ снизить влияние критической цепи.
2.1. Просмотрите ваш план, проверьте, можно ли, поменяв последовательность выполнения работ, сократить общую длительность. Если можно, внесите соответствующие коррективы. Не позволяйте испытывать различные варианты методом проб и ошибок.
2.2. Добавьте проектный буфер в конец критической цепи.
3. Подчините все операции, цепочки и ресурсы нуждам критической цепи.
3.1. Используйте механизм защиты критической цепи: добавьте буферы ко всем цепочкам работ, которые сливаются с критической цепью (буферы на слияние путей). Определяя размер буферов, ориентируйтесь на самую длинную из вливающихся цепочек. (Обратите внимание: чтобы проект завершился, все пути в конце концов сольются с критической цепью. Если последовательность операций «впадает» непосредственно в проектный буфер, к ней тоже необходимо добавить буфер на слияние путей.)
3.2. Снимите все конфликты ресурсов, появившиеся после добавления буферов, путем перепланирования операций на более ранние сроки.
3.3. Соответственно сдвиньте на более ранние сроки операции, предшествующие тем, которые вы только что перепланировали.
4. Сократите общую длительность проекта, используя дополнительные ресурсы на определенных участках, чтобы снять конфликты.
5. Возвращайтесь на этап 1, не позволяя инерционности мышления стать ограничением.
В плане критической цепи указываются только даты начала цепочек работ и окончания всего проекта. Старайтесь не говорить о конкретных датах начал и окончаний отдельных операций. Это бессмысленно. Поэтому правильнее называть то, что вы получите, «план», а не «расписание» или «график».
Приемлемость — важное понятие для разработки плана критической цепи. Законы математики не позволяют создать точный алгоритм оптимального распределения ресурсов. Процедура создания плана методом критической цепи помогает построить план, который будет «достаточно хорош». То есть общая длительность графика проектных работ будет наикратчайшей из возможных или оптимальной с учетом заложенного размера буфера проекта. Поскольку жизнь корректирует многие установки, а точные результаты статистических колебаний предсказать невозможно, такой план будет «достаточно хорошим».

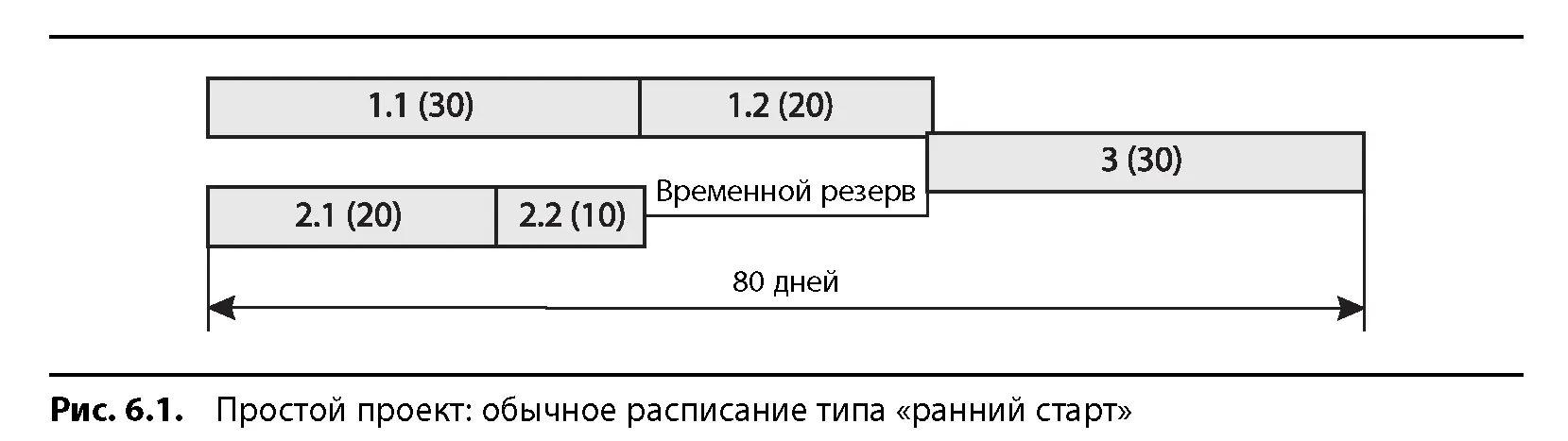

На рис. 6.1 дан небольшой пример работы с критической цепью. Вы видите классический график СРМ типа «ранний старт». Первая цифра в каждом прямоугольнике — идентификатор операции из иерархической структуры работ. Вторая цифра — в скобках — показывает длительность операции в днях. Обратите внимание, что операция 3 зависит от завершения операций 1.2 и 2.2.

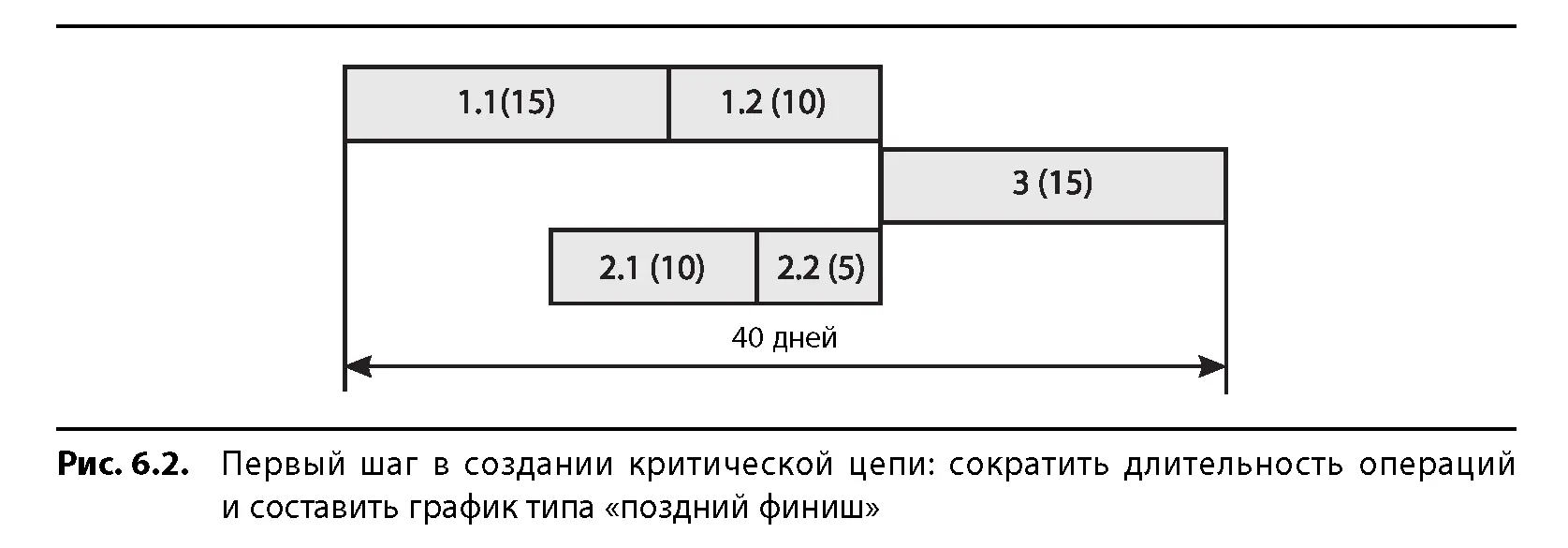

Как описано в процедуре, в первую очередь мы должны сократить длительность операций до значения с вероятностью 50% и перенести все работы на максимально поздний срок, учитывая зависимость операций в диаграмме (рис. 6.2).
Далее мы добавляем проектный буфер и буферы на слияние путей. Поскольку исполнитель (ресурс) у всех операций один, в данном проекте нет необходимости добавлять ресурсный буфер (рис. 6.3).

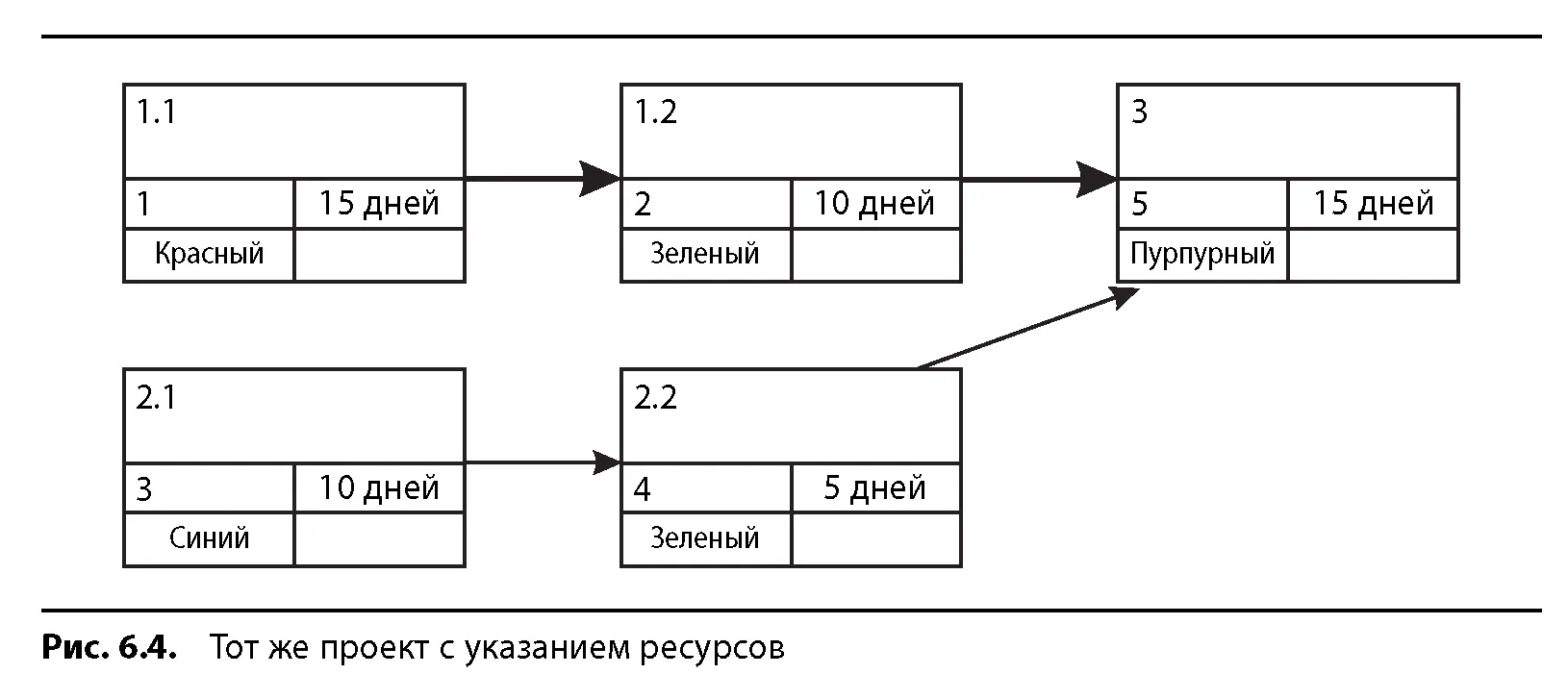

Теперь рассмотрим тот же небольшой проект, но уже с конфликтом ресурсов. Рис. 6.4 показывает последовательность операций в виде диаграммы PERT и без временной шкалы. Необходимые ресурсы в диаграмме обозначены разными цветами. Под этими цветами можно понимать, например, различные профессии (инженер, музыкант, оператор станков и т. п.).
Чертим диаграмму, сдвигая все операции на максимально поздние сроки. В данном случае необходимо лишь добавить ограничение «начало как можно позднее» к операции 2.1.

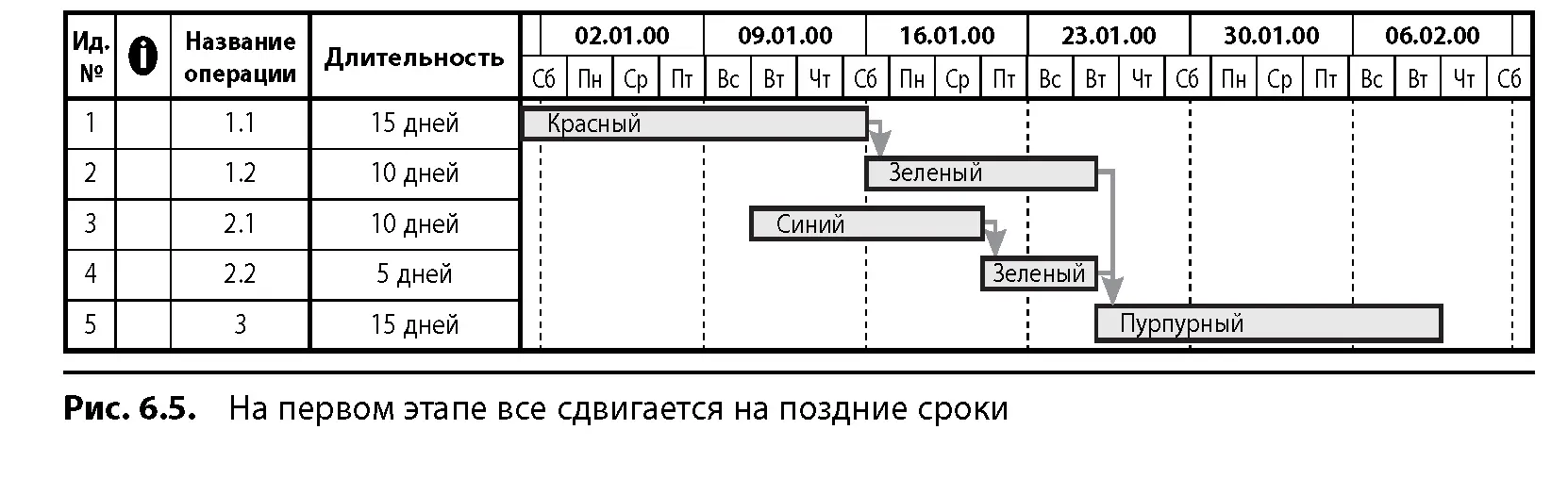

Затем устраняем конфликт ресурсов, двигаясь с конца проекта к началу (рис. 6.5).

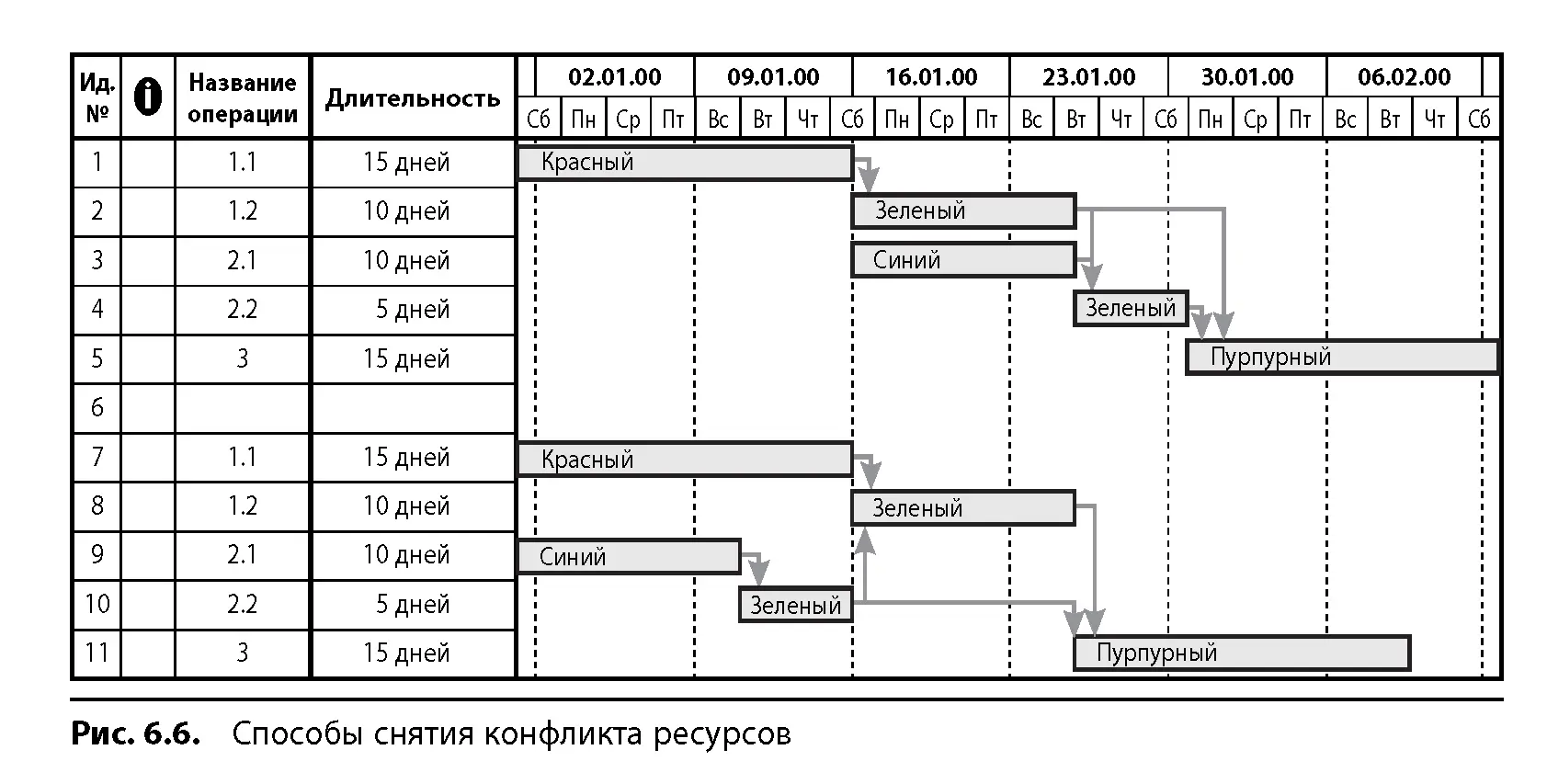

На рис. 6.6 дается два способа снятия конфликта за ресурс «зеленый». Посмотрите, в каждом графике отображается новый тип зависимости от ресурса-ограничения. Какой из способов предпочтительней? На первый взгляд может показаться, что второй — нижний, поскольку последовательность операций получается короче. Во втором случае длина обеих цепочек одинакова, так что любую можно выбрать в качестве критической. А теперь добавьте в оба расписания проектный буфер и буферы на слияние путей и посмотрите, что получится.



На рис. 6.7 показан план, полученный после применения первого способа снятия борьбы за «зеленый» ресурс. В критическую цепь вошли все операции, кроме операции 2.1. Размер буферов на слияние путей определяем как 50% от общей длительности работ пути, впадающего в критическую цепь.
