Лоуренс Лич - Вовремя и в рамках бюджета

Тут можно читать онлайн Лоуренс Лич - Вовремя и в рамках бюджета - бесплатно ознакомительный отрывок. Жанр: Управление, подбор персонала, издательство Альпина Паблишер, год 2010. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Лоуренс Лич - Вовремя и в рамках бюджета краткое содержание

Вовремя и в рамках бюджета - описание и краткое содержание, автор Лоуренс Лич, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Завершить проект вовремя и в рамках бюджета — мечта любого руководителя проектов. Тем не менее большинство проектов затягиваются, а смета превышает запланированную. Виной всему вариабельность процессов: неожиданная нехватка людей, перегрузка цехов, отказы оборудования, проблемы с подрядчиками и качеством. Попытка ужесточить планирование ни к чему не приводит: жизнь все равно преподносит сюрпризы, которых нет в плане.

Ключ к результативному управлению проектами — в учете вариабельности при помощи метода критической цепи, который разработан на основе теории ограничений Голдратта и статистического подхода Деминга. По мнению автора, вариабельность вполне можно поставить под контроль и добиться выполнения проекта в срок даже в сложной и неопределенной ситуации.

Книга будет интересна всем руководителям проектов, а также топ-менеджерам, контролирующим выполнение сложных проектов.

Вовремя и в рамках бюджета - читать онлайн бесплатно ознакомительный отрывок

Вовремя и в рамках бюджета - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Лоуренс Лич
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать
7.4. Еще один взгляд
на ограничение одновременных проектов

Когда в организации выполняется несколько проектов сразу, могут возникать совершенно особые ситуации. Если у вас происходит нечто неординарное, вспоминайте основные постулаты теории ограничений и пять направляющих шагов. Этот подход заставил руководителей ряда крупных проектов, в которых я участвовал, по-новому взглянуть на ограничение системы. В двух случаях речь шла о масштабных программах, а это тоже своего рода системы одновременных проектов. Такая система характеризуется своим набором выделенных ресурсов, и проблема заключается в том, как завершить все ее проекты (программу) максимально быстро. В одном из случаев нужно было устранить многочисленные неполадки в существующей структуре, а в другом — произвести несколько видов сложного оборудования для некой огромной и еще более сложной системы.

Марк Веппель, консультант ТОС из Плано, штат Техас, приводит следующую аналогию. Представим, что продукт программы — это гоночная машина. Программа завершена, когда машина добралась до финиша. Дистанция длинная, водители несколько раз меняются. Водители гоночной машины — исполнители проектных работ в программе. Это те, кто непосредственно работает с оборудованием. Ряд технических ограничений не позволяет производить действия над оборудованием одновременно нескольким группам исполнителей. Например, когда идут покрасочные работы, нельзя работать сваркой. Или если рабочее пространство ограничено, находиться там может лишь определенное число людей.

Водителям помогает множество специалистов. Когда машина заезжает в бокс, у них должно быть все необходимое, чтобы быстро провести наладку механизмов, тем самым оптимизировав работу водителя и доведя скорость машины до максимальной.

При наличии уникального ограничения, такого как гоночная машина, планирование начинается с определения критической цепи каждого проекта. Затем вы выстраиваете «конвейер», то есть последовательность запуска проектов с учетом возможностей ресурса-ограничения («барабана»). Но и это еще не все. Следует снизить влияние ограничения. Для этого нужно действовать подобно команде техников на гонках и подготовить подробные планы того, как максимально настроить все мощности, пока машина находится в боксе.

7.5. Запуск новых проектов

В системе одновременно идущих проектов в любой момент могут появиться новые проекты. У вас уже есть на руках список приоритетов и график «барабана», а также информация о статусе работ. Нужно вписать в систему новый проект.

Единственный способ сделать это — воспользоваться графиком ресурса-«барабана». Но прежде всего руководство должно определить степень важности нового проекта. Если менеджмент считает, что выполнять проекты необходимо в порядке поступления, приоритет вновь прибывшего окажется самым низким. А может случиться и так, что проект-новичок важнее некоторых из уже идущих. Например, если заказчиком выступает очень важный клиент, руководство может поставить такой проект выше каких-либо внутренних начинаний компании.

Далее следует составить график критической цепи этого нового проекта, чтобы приблизительно прикинуть, когда в нем потребуется участие ресурса-ограничения. Теперь найдите для соответствующих операций нового проекта место в графике «барабана». Пользуясь графиком «барабана», вы установите дату начала нового проекта. Она будет определяться, исходя из даты доступности ресурса-«барабана» для участия в этом проекте.

Если приоритет нового проекта выше, чем некоторых из уже идущих проектов, в их расписании произойдут изменения. А это может привести к перебоям в работах. Прерывая находящиеся в процессе выполнения операции, руководствуйтесь здравым смыслом. Не следует останавливать уже практически завершенные работы, а также те, для выполнения которых в данный момент не нужны ресурсы из другого проекта. Ставя приоритет нового проекта выше остальных, руководство должно представлять себе возможные последствия прерывания уже идущих работ.

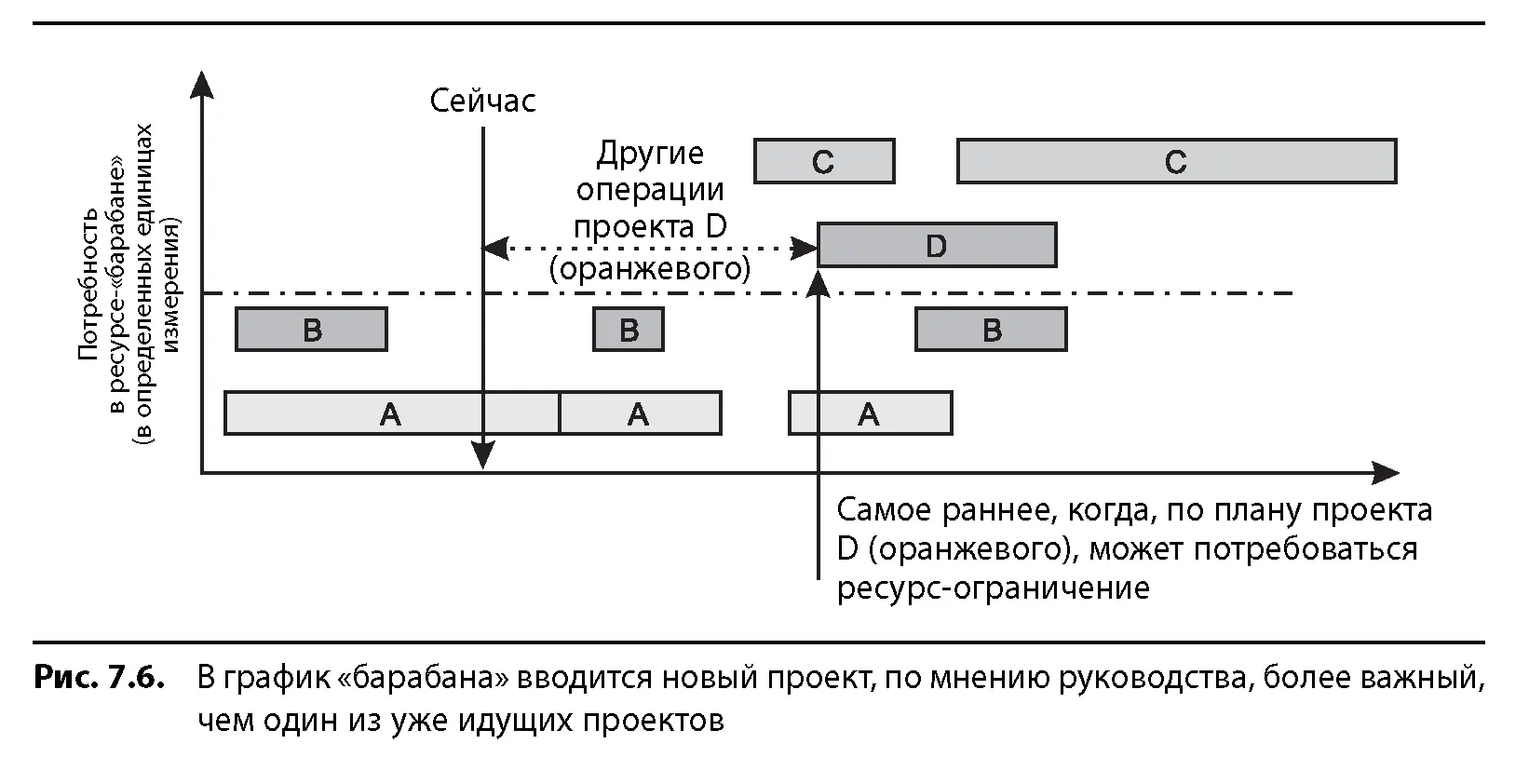

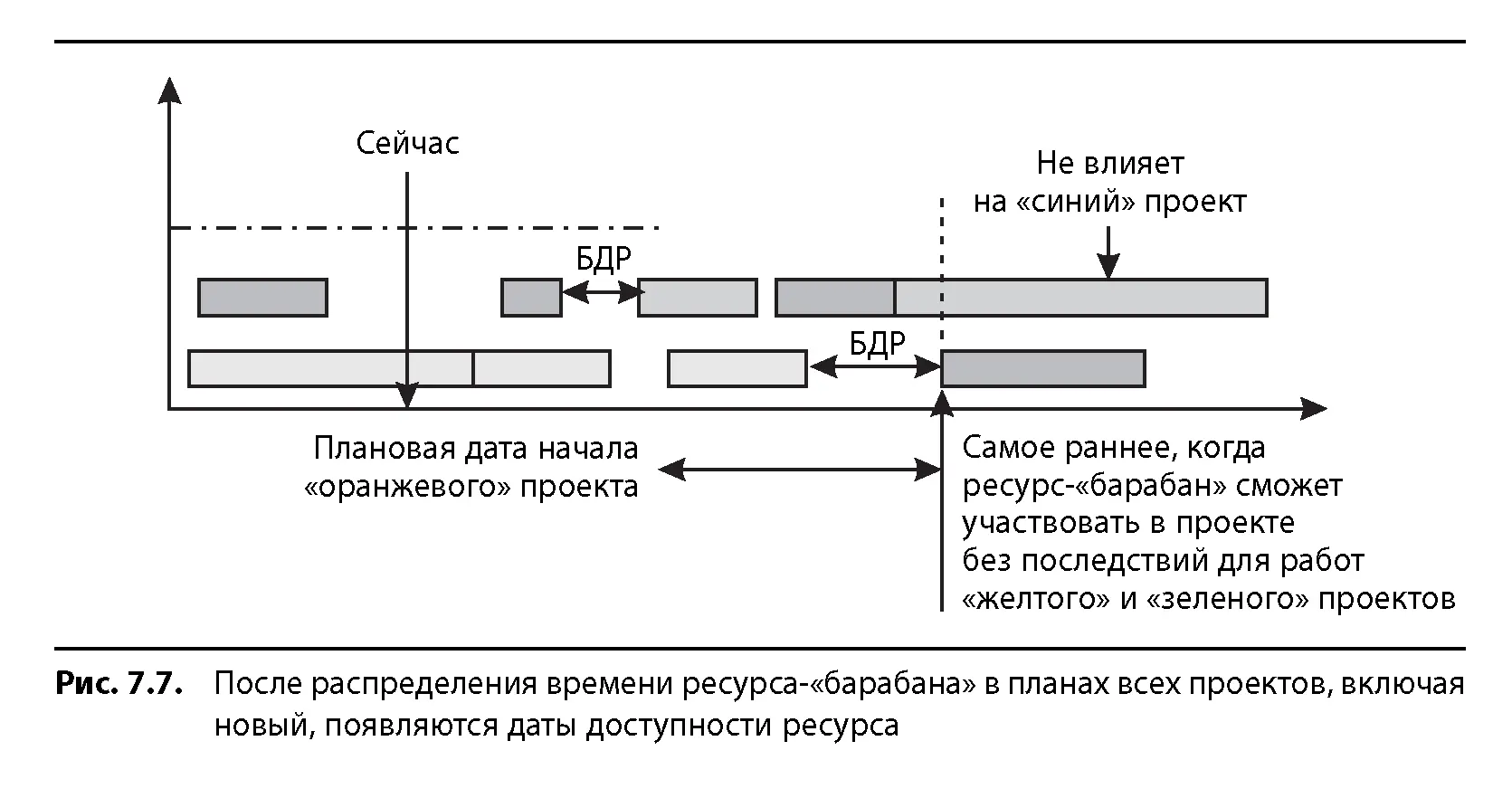

На рис. 7.6 показан процесс ввода нового проекта в график «барабана». Сначала предполагаем, что работы должны начаться немедленно. Помещаем новый проект пока над следующим за ним по приоритету, как сделано на рис. 7.6. Проекты, которые обладают меньшим приоритетом, размещаем над новым проектом. Затем располагаем операции в соответствии с доступностью ресурса, как показано на рис. 7.7. Это может вызвать приостановку ряда уже идущих проектов. Рассуждайте здраво. Не прерывайте почти завершенные работы, пока не получите их результатов.

Помните самое плохое решение не расставлять приоритетов вовсе а просто - фото 79

Помните: самое плохое решение — не расставлять приоритетов вовсе, а просто призывать всех работать изо всех сил. При этом у исполнителей появляется масса одновременных дел — «многозадачность», и в результате по всем проектам работы будут идти хуже некуда.

76 Вопросы часто задаваемые по системному планированию нескольких - фото 80
7.6. Вопросы, часто задаваемые по системному планированию нескольких одновременных проектов

1. В нашей организации со временем произошли изменения. Как найти, что сейчас является «барабаном» системы?

Очень полезно время от времени проверять, не сменился ли ресурс-«барабан». Если сменился, пора пересмотреть проекты. Зачастую даже при смене «барабана» величина отсрочек, необходимых для оптимального выполнения проектов, сильно не меняется.

2. Все наши проекты чаще всего одновременно проходят одни и те же фазы. Так что в течение года ограничение меняется. Как его найти?

Эта широко распространенная ситуация является следствием слепой убежденности в том, что все проекты нужно запускать одновременно, например, с началом финансового или календарного года. Мой хороший приятель Скотт Баттон, консультант по ССРМ, проводит аналогию со змеей, заглатывающей свинью: огромный кусок мяса медленно протискивается по пищеварительной системе. Для начала системе управления проектами необходимо устранить это организационное ограничение.

3. Может ли одновременно существовать несколько ресурсов-«бара-банов»?

В организации может быть несколько ресурсов-«барабанов», если в группах проектов задействованы ресурсы из разных, исходно не пересекающихся подразделений. В этом случае следует распределить проекты по приоритетам внутри каждого подразделения и для каждого составить отдельный график «барабана».

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Лоуренс Лич читать все книги автора по порядку

Лоуренс Лич - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Вовремя и в рамках бюджета отзывы


Отзывы читателей о книге Вовремя и в рамках бюджета, автор: Лоуренс Лич. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
