Лоуренс Лич - Вовремя и в рамках бюджета
- Название:Вовремя и в рамках бюджета
- Автор:
- Жанр:
- Издательство:Альпина Паблишер
- Год:2010
- Город:Москва
- ISBN:978-5-9614-0995-6, 978-1-5805-3903-3
- Рейтинг:
- Избранное:Добавить в избранное
-
Отзывы:
-
Ваша оценка:
Лоуренс Лич - Вовремя и в рамках бюджета краткое содержание
Завершить проект вовремя и в рамках бюджета — мечта любого руководителя проектов. Тем не менее большинство проектов затягиваются, а смета превышает запланированную. Виной всему вариабельность процессов: неожиданная нехватка людей, перегрузка цехов, отказы оборудования, проблемы с подрядчиками и качеством. Попытка ужесточить планирование ни к чему не приводит: жизнь все равно преподносит сюрпризы, которых нет в плане.
Ключ к результативному управлению проектами — в учете вариабельности при помощи метода критической цепи, который разработан на основе теории ограничений Голдратта и статистического подхода Деминга. По мнению автора, вариабельность вполне можно поставить под контроль и добиться выполнения проекта в срок даже в сложной и неопределенной ситуации.
Книга будет интересна всем руководителям проектов, а также топ-менеджерам, контролирующим выполнение сложных проектов.
Вовремя и в рамках бюджета - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
Для правильного распределения ресурсов очень пригодится список операций, показывающий порядок, в котором они должны начинаться, и приоритет каждой. Можно автоматизировать создание таких списков даже с помощью программ, не предназначенных для ССРМ. Так, один мой клиент написал скрипт, позволяющий составлять списки задач по приоритетам в программе Primavera. Самыми первыми в перечень помещаются операции, которые уже идут. Затем из текущего расписания (размер буферов на слияние путей в нем сведен к нулю) рассчитывается временной запас по всем остальным операциям. Более приоритетными будут задачи с минимальным или даже отрицательным запасом. Операции с наибольшим запасом попадут в самый конец списка. Кроме того, еще есть колонка, показывающая, завершена ли предшествующая операция.

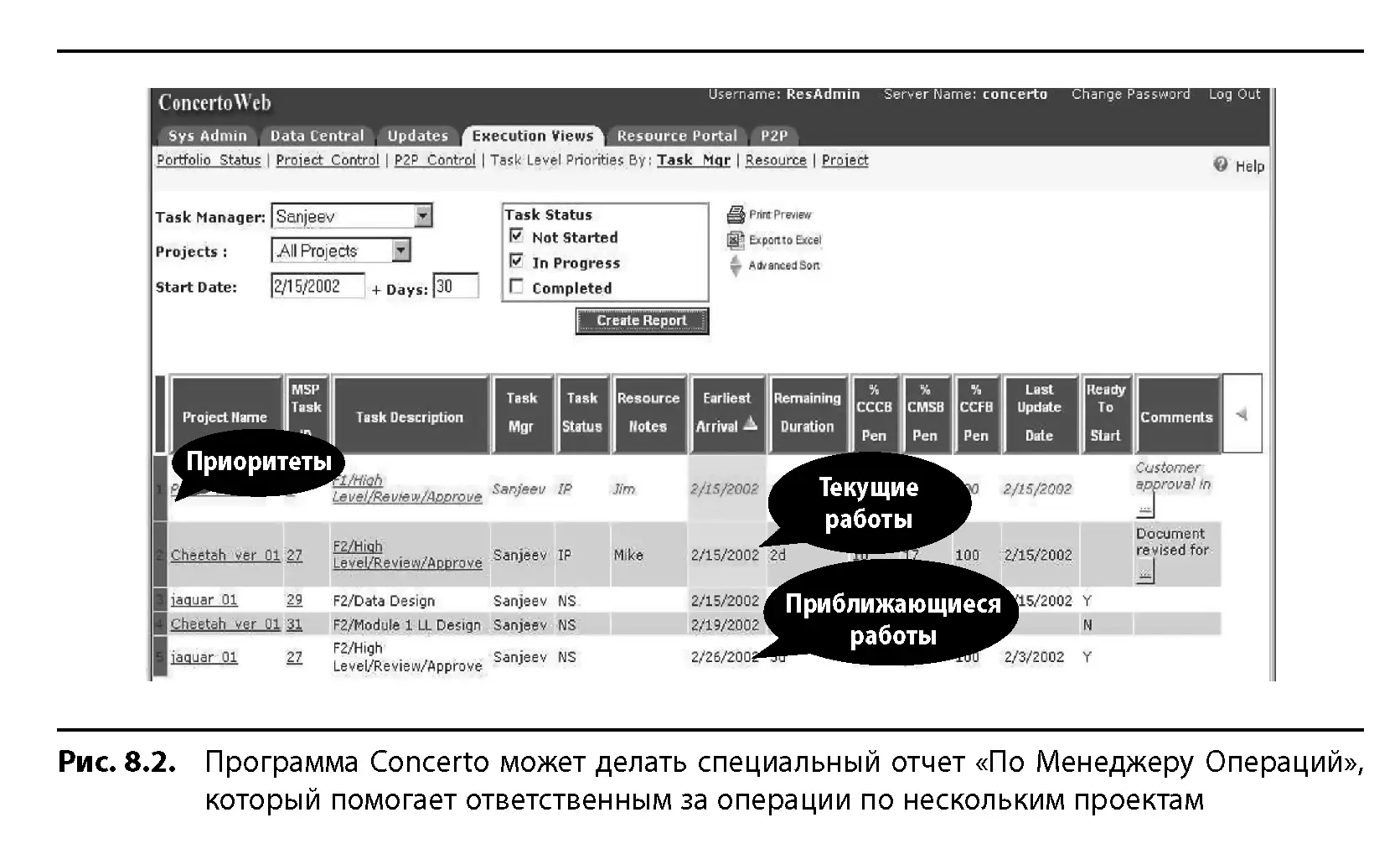

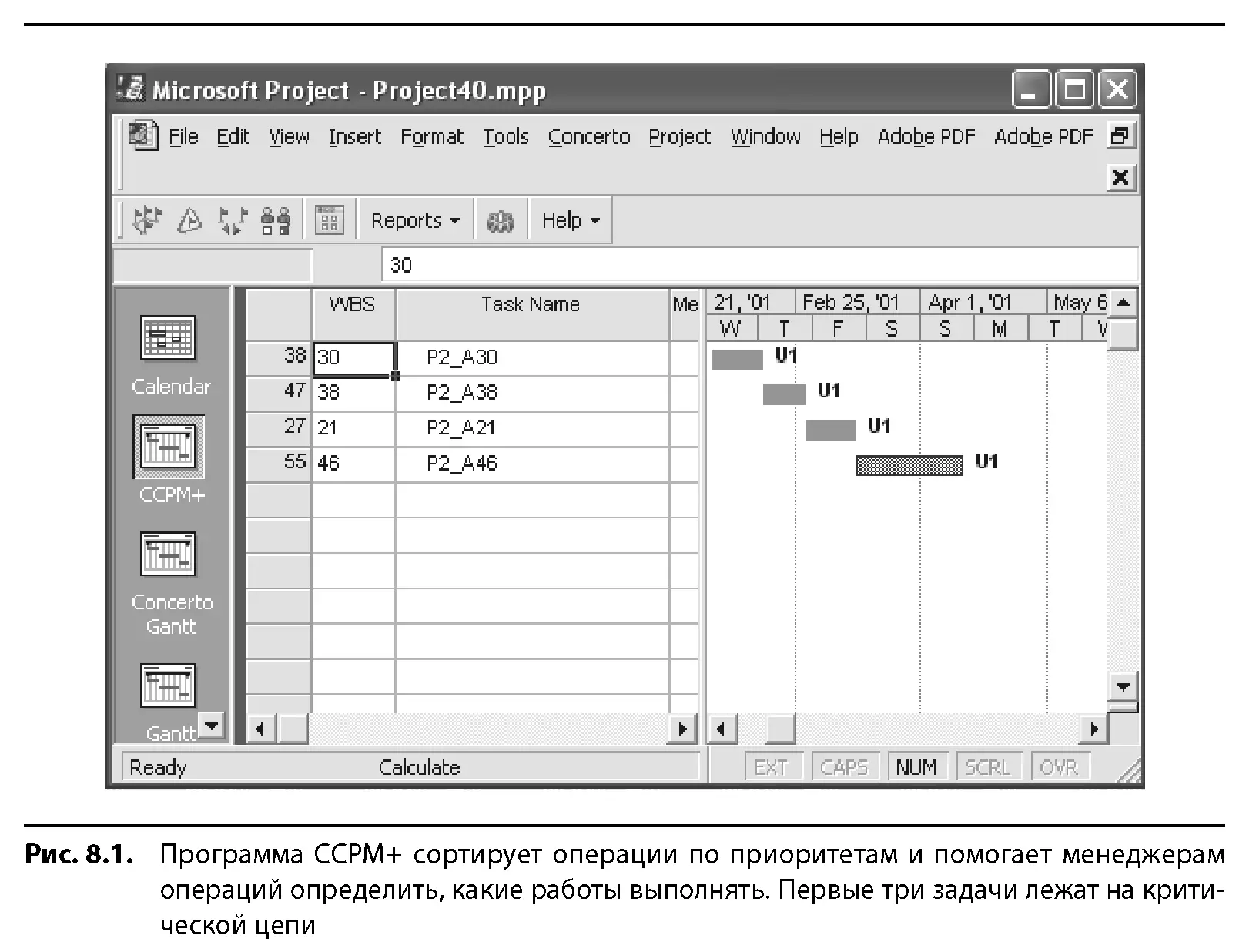

Программа ССРМ+ [4] показывает готовые начаться операции по приоритетам в виде графика (рис. 8.1). Подобную задачу для системы одновременных проектов решает программа Concerto. Она автоматически создает перечень задач по приоритетам, что позволяет менеджерам операций быстро сориентироваться в ситуации и донести информацию до других (рис. 8.2).
Программа Concerto максимально ориентирована на удобство пользователей и позволяет получать информацию о проекте практически в режиме реального времени. При наличии соответствующих прав доступа с ней можно работать через Интернет когда угодно и откуда угодно. Менеджеры операций могут за пару минут обновить данные о своих работах в конце рабочего дня. В большинстве проектов, где используется данная программа, проводится ежедневный анализ состояния буферов. А если работы по проекту ведутся в несколько смен, то подобный анализ происходит дважды в день. Системный администратор дает разные права разным категориям пользователей, и все они могут работать с одной и той же базой данных. Так обеспечивается единство исходной информации, то есть все заинтересованные лица оперируют одними и теми же данными. Разным категориям пользователей в зависимости от уровня решений, которые им приходится принимать, доступны разные виды анализа и отчетов.


В ходе проекта работа системы управления ССРМ зависит главным образом от менеджеров операций. Они подают сведения о начале и завершении работ, оценивают остаточную длительность идущих операций. На оценке остаточной длительности строятся прогнозы по расходованию буфера, что в свою очередь может повлиять на приоритетность той или иной задачи. Менеджеры операций должны быть достаточно компетентны, чтобы давать реалистичные оценки. Кроме того, они обязаны своевременно подавать сведения об остаточной длительности работ (например, вводить их в программу), чтобы все данные были готовы к регулярным проектным совещаниям. Менеджеров операций необходимо научить вносить информацию в систему, где бы они ни находились и чем бы ни были заняты.
Менеджер операции также несет ответственность за конечный результат порученных ему работ. Он обязан обеспечить скорейшее получение результата, невзирая на обстоятельства. Если работать некому или исполнитель плохо выполняет свои обязанности, менеджер операции должен принять все меры для решения проблемы. Если он понимает, что не в силах справиться с ситуацией и обеспечить выполнение операции, необходимо немедленно обратиться за помощью к руководителю проекта и к начальству соответствующих исполнителей.
Менеджер проекта осуществляет руководство потоком создания ценности в проекте. По ходу реализации он должен в первую очередь задаться вопросом, когда пора будет пополнить буфер. Руководитель проекта, кроме того, обязан обеспечить плавный переход работ от одного ответственного к другому, чтобы не прерывался ход проекта. Он же должен обеспечить обмен информацией между участниками проекта, а также решать все возникающие проблемы. Менеджер проекта еще и управляет всеми изменениями в проекте.
Кроме принятия решений по выполнению сроков (на основании отчетов о состоянии буферов), менеджер проекта отвечает за соответствие продукта заявленным техническим характеристикам и за соблюдение бюджета. При ведении проекта бывает необходимо принимать следующие оперативные решения:
• как быть с ситуацией, не предусмотренной планами (например, если не получен ожидаемый результат научных исследований);
• нужно ли для завершения проекта запрашивать дополнительные деньги или время и как это обосновать;
• как запросить расширение содержания проекта (часто приходится просить сузить границы содержания!);
• как разрешить непредвиденный конфликт ресурсов;
• что делать, если наблюдаются отставания в работах, угрожающие своевременному завершению всего проекта;
• как отреагировать на непредвиденные внешние обстоятельства (например, чрезвычайные происшествия, неблагоприятные погодные условия, новые постановления правительства) или нарушенные исходные установки (например, особенности почвы вынуждают сначала установить сваи, прежде чем начинать строительные работы);
• как исправить ошибки.
Менеджер проекта должен регулярно следить за состоянием проектного буфера и буферов на слияние путей. Обычно это делается раз в день или как минимум раз в неделю. Чтобы успешно управлять проектом при помощи буферов, частота контроля величины буфера должна равняться длительности самой короткой из проектных работ. Если использование буфера «минусовое» (то есть последняя из выполненных операций критической цепи завершилась досрочно) или доля потраченного времени не достигает «желтой» границы принятия решения, от менеджера проекта не требуется никаких действий. Если показатель буфера находится где-то в «желтой» области, менеджеру следует особенно тщательно следить за ходом работ и спланировать, что именно он будет делать для восстановления буфера (см. раздел 8.5), то есть решить, как можно будет ускорить какие-то из работ. Если же цифры, говорящие о состоянии буфера, попали в «красную» область, менеджер проекта должен запустить выполнение плана восстановительных работ. Данный процесс представляет собой уникальный управленческий инструмент с четкими критериями для своевременного принятия решений.
Напомним, управление буферами на слияние путей позволяет защитить весь проект от задержек при выполнении цепочек работ, которые впадают в критическую цепь или в проектный буфер. Критерии принятия решений по буферу на слияние путей могут быть те же, что для проектного буфера, хотя зачастую буферы на слияние путей либо расходуются очень быстро, либо вовсе не расходуются.
Читать дальшеИнтервал:
Закладка:
