Юрий Казаков - Универсальный справочник прораба. Современная стройка в России от А до Я
- Название:Универсальный справочник прораба. Современная стройка в России от А до Я
- Автор:
- Жанр:
- Издательство:Издательство «Питер»046ebc0b-b024-102a-94d5-07de47c81719
- Год:2009
- Город:СПб.
- ISBN:978-5-49807-129-9
- Рейтинг:
- Избранное:Добавить в избранное
-
Отзывы:
-
Ваша оценка:
Юрий Казаков - Универсальный справочник прораба. Современная стройка в России от А до Я краткое содержание
Книга ориентирована на профессиональных прорабов, мастеров, начальников участков, управляющих проектами, а также на граждан, нуждающихся в улучшении своих жилищных условий, но не имеющих достаточно средств и строительных умений для возведения своего коттеджа или для ремонта квартиры. Теоретический материал сопровождается иллюстрациями, поясняющими различные аспекты производства строительных работ. Отличие справочника от других изданий заключается в особом акценте, сделанном на безопасность и качество работ в сочетании с их минимальной стоимостью.
В книге детально (с опорой на СНиПы и опыт автора) описывается выполнение на территории Российской Федерации земляных, каменных, бетонных, отделочных и других основных видов строительных и ремонтных работ. Наглядность изложения обеспечивается использованием множества таблиц, схем и формул.
Универсальный справочник прораба. Современная стройка в России от А до Я - читать онлайн бесплатно ознакомительный отрывок
Интервал:
Закладка:
При устройстве цементной гидроизоляции из растворов с применением водонепроницаемых расширяющихся цементов (ВРЦ), водонепроницаемых безусадочных цементов (ВБЦ) или портландцементов с уплотняющими добавками составы следует наносить на влажную поверхность. Каждый следующий слой наносится через 30 мин (ВРЦ и ВБЦ) или через сутки (портландцемент с уплотняющими добавками) после отвердения предыдущего слоя. Увлажнение цементной гидроизоляции во время твердения осуществляется распыленной струей воды без напора.

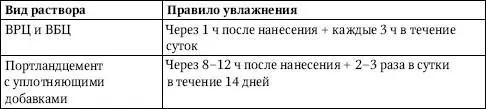

Правила увлажнения цементной гидроизоляции приведены в табл. 6.4
Таблица 6.4.Правила увлажнения цементной гидроизоляции

При устройстве изоляции из битумоперлита, битумокерамзита, гидроизоляции из цементных растворов и горячих асфальтовых смесей, мастик и битумов необходимо соблюдать требования, приведенные в табл. 6.5.

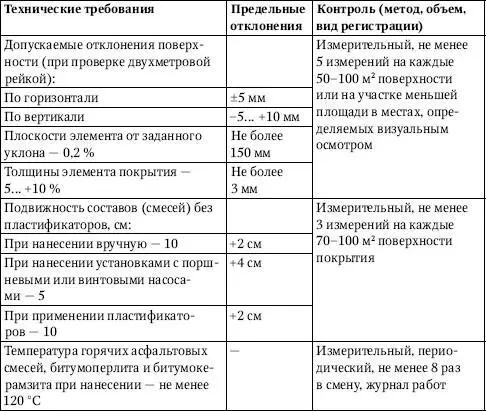

Таблица 6.5.Требования при устройстве изоляции из битумоперлита, битумокерамзита, гидроизоляции из цементных растворов и горячих асфальтовых смесей, мастик и битумов

Глава 7
Выполнение электромонтажных работ
Область применения
Информация о правилах выполнения электромонтажных работ, которая собрана в данной главе, распространяется на проведение работ при строительстве, реконструкции, расширении предприятий по монтажу и наладке электротехники.
Правила не распространяются на работы метрополитена, шахт и рудников, контактных сетей электрифицированного транспорта, систем СЦБ железнодорожного транспорта и помещений строгого режима атомных электростанций.
Подготовка к электромонтажным работам
До начала производства работ необходимо:
♦ оформить рабочую документацию, графики поставки оборудования, изделий и материалов с учетом последовательности работ;
♦ осуществить транспортировку к месту монтажа тяжелого и крупногабаритного электрооборудования;
♦ подготовить помещения для размещения бригад рабочих, производственной базы, хранения материалов и инструментов с обеспечением мероприятий по охране труда, противопожарной безопасности и охране окружающей среды;
♦ выполнить общестроительные и вспомогательные работы.
При приемке оборудования в монтаж проверяются его комплектность, наличие и срок действия гарантий. Состояние кабелей на барабанах надлежит проверять в присутствии заказчика. Результаты осмотра оформляются актом.
При приемке сборных железобетонных конструкций воздушных линий (ВЛ) проверяются размеры элементов, положение стальных закладных деталей, качество поверхностей и внешний вид элементов, наличие на поверхности железобетонных конструкций гидроизоляции.
При приемке изоляторов и линейной арматуры проверяется наличие паспорта предприятия-изготовителя на каждую партию. На поверхности изоляторов не должно быть трещин, деформаций, раковин, сколов, повреждений глазури. Стальная арматура не должна покачиваться и поворачиваться относительно цементной заделки или фарфора. Необходимо также убедиться в том, что у линейной арматуры отсутствуют трещины, деформации, раковины, повреждения оцинковки и резьбы.
Для крупных и сложных объектов с множеством кабельных линий в тоннелях, каналах и кабельных полуэтажах необходимо принимать меры по опережающему монтажу систем внутреннего противопожарного водопровода, автоматического пожаротушения и автоматической пожарной сигнализации.
В электропомещениях должны быть выполнены чистовые полы с дренажными каналами, уклоном, гидроизоляцией и отделочные работы, установлены закладные детали, монтажные проемы, грузоподъемные и грузоперемещающие механизмы, блоки труб, отверстия и проемы для прохода труб и кабелей, борозды, ниши и гнезда, питание для временного электроосвещения.
В зданиях и сооружениях должны быть подключены системы отопления и вентиляции, смонтированы мостики, площадки и конструкции подвесных потолков, конструкции крепления много ламповых светильников. Снаружи и внутри зданий должны быть проложены асбестоцементные трубы и патрубки, трубные блоки для прохода кабелей.
Фундаменты для электрических машин следует сдавать под монтаж с законченными строительными и отделочными работами, установленными воздухоохладителями и вентиляционными коробами, с реперами и осевыми планками. На опорных поверхностях фундаментов разрешаются впадины не более 10 мм и уклоны до 1: 100. Предельные отклонения в строительных размерах на опорных поверхностях фундаментов приведены в табл. 7.1.

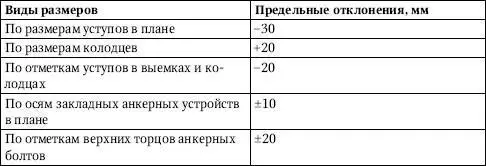

Таблица 7.1.Предельные отклонения в строительных размерах на опорных поверхностях фундаментов


В завершение отделочных работ в аккумуляторных помещениях производятся кислото– или щелочестойкие покрытия стен, потолков и пола, монтируются и проверяются системы отопления, вентиляции, водопровода и канализации.
До начала работ на открытых распределительных устройствах напряжением 35 кВ и выше должно быть завершено сооружение подъездных путей, подходов и подъездов, установлены шинные и линейные порталы, фундаменты под электрооборудование, кабельные каналы с перекрытиями, ограждения вокруг открытых распределительных устройств (ОРУ), резервуары дл я аварийного сброса масла, подземные коммуникации. В конструкциях порталов и фундаментов под оборудование устанавливаются закладные части и крепежные детали для крепления гирлянд изоляторов и оборудования, а в кабельных каналах и тоннелях – закладные детали для крепления кабельных конструкций и воздухопроводов.
До начала работ с воздушными линиями электропередачи напряжением до 1000 В также проводятся предварительные работы, такие как подготовка инвентарных сооружений на прорабских участках, мест хранения материалов и оборудования, временных дорог, мостов и монтажных площадок, устройство просек, снос строений и реконструкция пересекаемых инженерных сооружений, мешающих работам.
Трассы для прокладки кабеля в земле подготавливаются к началу его прокладки. После прокладки кабелей в траншею ее необходимо засыпать.
Трассы блочной канализации для прокладки кабелей подготавливаются с учетом проектной глубины заложения блоков от планировочной отметки, правильности укладки и гидроизоляции стыков железобетонных блоков и труб, чистоты и соосности каналов. Обязательно наличие двойной крышки (нижняя – с запором) люков колодцев, металлических лестниц или скоб для спуска в колодец.
