Стэнли Портни - Управление проектами для чайников

Тут можно читать онлайн Стэнли Портни - Управление проектами для чайников - бесплатно полную версию книги (целиком) без сокращений. Жанр: Управление, подбор персонала, издательство Издательский дом Вильямс, год 2005. Здесь Вы можете читать полную версию (весь текст) онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Стэнли Портни - Управление проектами для чайников краткое содержание

Управление проектами для чайников - описание и краткое содержание, автор Стэнли Портни, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.

Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.

Управление проектами для чайников - читать онлайн бесплатно полную версию (весь текст целиком)

Управление проектами для чайников - читать книгу онлайн бесплатно, автор Стэнли Портни
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

• Работу 5 следует начать не позже начала шестой недели, чтобы закончить ее в конце седьмой.

• Согласно Правилу 2 нельзя начинать работу 5, пока не закончены работы 1 и 4. Поэтому их нужно завершить не позже конца пятой недели.

• Следовательно, самый поздний срок начала работы 4 — начало третьей недели.

• Работа 3 должна быть закончена прежде, чем начнется работа 4, т. е. не позднее конца второй недели.

• Работу 3 нужно начать не позднее начала второй недели.

И наконец, рассмотрим верхний путь.

• Работу 2 следует начать не позднее начала седьмой недели.

• Нельзя начать работу 2 до окончания работы 1. Поэтому работа 1 должна быть закончена не позднее конца шестой недели.

Теперь опять будьте внимательны. Работа 1 должна быть закончена к концу пятой недели, чтобы дать возможность начать работу 5 в начале шестой. Кроме того, работа 1 должна быть закончена к концу шестой недели, чтобы можно было приступить к работе 2 в начале седьмой. Таким образом, если работа 1 будет закончена к концу пятой недели, оба условия будут соблюдены. Из этого следует правило:

Если несколько стрелок исходят от одной и той же работы (или события), то самой поздней датой окончания этой работы (или достижения события) будет самый поздний срок начала той работы (или события), которую следует начать раньше других.

В нашем примере последний срок начала работы 2 — начало седьмой недели, а начала работы 5 — начало шестой. Поэтому последний срок окончания работы 1 — это конец пятой недели. Отсюда следует простой вывод: вы должны начать работу 1 не позднее начала первой недели.

Самые поздние сроки начала и окончания работ сведены в табл. 4.2.

Таблица 4.2. Самые поздние сроки начала и окончания работ согласно сетевому графику на рис. 4.3

Работа Самый поздний срок начала Самый поздний срок окончания
1 Начало педеля 1 Конец недели 5
2 Начало недели 7 Конец недели 7
3 Начало недели 2 Конец недели 2
4 Начало недели 3 Конец недели 5
5 Начало недели 6 Конец недели 7

Управление проектами для чайников - изображение 99Вы еще не окончательно увязли в этих рассуждениях и расчетах? Советую прямо на сетевом графике указать над каждым прямоугольником самые ранние и самые поздние сроки начала и окончания работ, как на рис. 4.4.

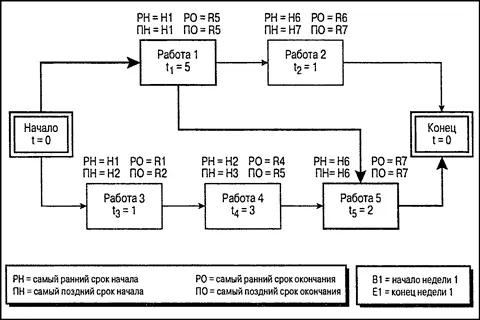

Рис 44 Сетевой график с указанием самых ранних и самых поздних сроков начала и - фото 100

Рис 4.4 Сетевой график с указанием самых ранних и самых поздних сроков начала и окончания работ

И наконец, определим резервное время для каждой работы одним из двух способов:

• вычтем из самой поздней допустимой даты начала самую раннюю дату начала;

• вычтем из самой поздней допустимой даты окончания самую раннюю возможную дату окончания.

В табл. 4.3 представлено резервное время для работ в нашем примере. Если резервное время равно 0, то работа находится на критическом пути.

Таблица 4.3. Резервное время для работ согласно сетевому графику на рис. 4.3

Работа Резервное время (в неделях)
1 0
2 1
3 1
4 1
5 0

Управление проектами для чайников - изображение 101Резервное время, как правило, относится к последовательности работ, а не к конкретным работам. Из табл. 4.3 видно, что работы 3 и 4, находящиеся на одном пути, имеют резервное время 1 неделю. Однако если работа 3 будет задержана на неделю, то резервное время для работы 4 будет равно 0.

Ваш первый сетевой график

Для его построения следует определить порядок выполнения работ проекта.

Управление проектами для чайников - изображение 102 Предшествующей для работы 4 будет та, которую нужно выполнить до начала работы 4. Если между этими работами нет других, то первая называется непосредственно предшествующей.

Определение непосредственных предшествований является необходимым условием построения сетевого графика. Ниже приведены взаимосвязи между работами и обуславливающие их факторы.

Регламентированные взаимосвязи.Порядок работ, который необходимо соблюдать для успешного выполнения проекта.

- Юридические требования.Государственные, штата или местные законы и правила, регламентирующие порядок выполнения определенных видов действий. Например, фармацевтическая компания разработала новое лекарство и испытала его в клинических условиях, продемонстрировав эффективность и безопасность. Перед запуском в производство и реализацию компания согласно федеральным законам обязана получить разрешение на этот препарат в Управлении по контролю за продуктами и медикаментами.

- Процедурные требования.Набор правил и процедур, действующий внутри компании, который регламентирует определенный порядок действий. Например, вы разрабатываете новое программное обеспечение. У вас готов интерфейс пользователя, и можно начинать программирование функций. Однако в организации существует специальная комиссия, которая должна официально утвердить этот интерфейс, прежде чем вы продолжите разработку.

Естественные взаимосвязи.Взаимосвязи между работами, которые вы определяете или устанавливаете.

- Логические взаимосвязи.Вы определяете порядок выполнения работ, руководствуясь здравым смыслом. Например, содержание главы 3 вашего отчета во многом основано на информации главы 2. Следовательно, глава 1 должна быть написана раньше. А за нарушение порядка, продиктованного целесообразностью, придется заплатить переделыванием главы 3.

- Управленческий выбор.Порядок выполнения работ устанавливается исходя из их трудоемкости, сложности, удобства условий выполнения и других факторов.

Чтобы определить порядок работ и выделить для каждой работы непосредственно предшествующую, используют два подхода.

От начала к концу.

- Выберите работы (или только одну), которые будут выполняться сразу после начала проекта.

- Проанализируйте эти работы и решите, какие работы вы будете выполнять сразу после их завершения.

- Продолжайте в таком же порядке рассматривать все работы по проекту.

От конца к началу.

- Выберите последние несколько работ (или только одну), которые будут выполняться в самом конце проекта.

- Проанализируйте эти работы и решите, какие работы вы будете выполнять непосредственно перед их началом.

- Продолжайте в обратном порядке рассматривать все работы по проекту.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Стэнли Портни читать все книги автора по порядку

Стэнли Портни - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Управление проектами для чайников отзывы


Отзывы читателей о книге Управление проектами для чайников, автор: Стэнли Портни. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
