Стэнли Портни - Управление проектами для чайников

Тут можно читать онлайн Стэнли Портни - Управление проектами для чайников - бесплатно полную версию книги (целиком) без сокращений. Жанр: Управление, подбор персонала, издательство Издательский дом Вильямс, год 2005. Здесь Вы можете читать полную версию (весь текст) онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Стэнли Портни - Управление проектами для чайников краткое содержание

Управление проектами для чайников - описание и краткое содержание, автор Стэнли Портни, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.

Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.

Управление проектами для чайников - читать онлайн бесплатно полную версию (весь текст целиком)

Управление проектами для чайников - читать книгу онлайн бесплатно, автор Стэнли Портни
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

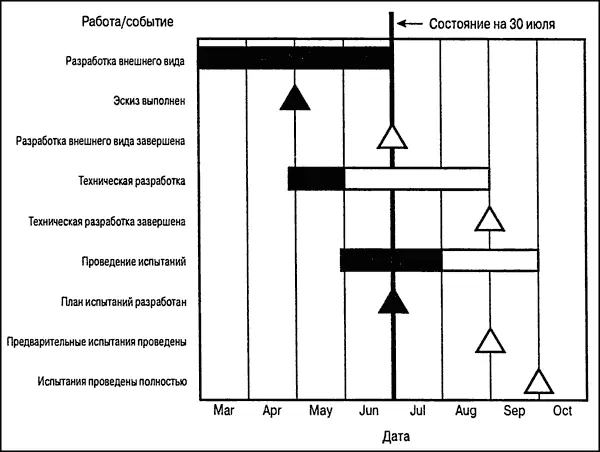

Теперь посмотрим, как это выглядит на диаграмме Гантта (см. рис. 10.6). Полосы закрашены пропорционально степени выполнения соответствующих им работ, а закрашенные треугольники обозначают свершившиеся события. Как видно из диаграммы, по состоянию на 30 июля этап разработки внешнего вида завершен, работы по технической разработке отстают, а по проведению испытаний опережают на один месяц.

Такое представление работ и событий весьма наглядно. С первого взгляда видно, что по задаче 2 все промежуточные события достигнуты. Таким образом можно представлять выполнение задачи любого уровня.

Сбор информации о выполнении графика

Разработайте единую форму учета и порядок сбора информации о выполнении работ. Я пользуюсь в основном комбинированной формой, как та, что представлена на рис. 10.5.

Рис 106 Диаграмма Гантта Перед началом работ по выполнению определенной - фото 204

Рис. 10.6. Диаграмма Гантта

• Перед началом работ по выполнению определенной задачи я вручаю каждому исполнителю распечатку этой формы.

• Исполнители обязаны отмечать даты начала и окончания работ, а также могут написать комментарии в соответствующую колонку.

• Начиная с конца первого рабочего дня и до завершения поставленной задачи, исполнителям предписано присылать мне копии своих отчетов.

Это дает такие преимущества.

• И им и мне удобно работать с такой компактной формой.

• Своевременное поступление информации повышает вероятность успешного выполнения поставленной задачи.

• Установленная периодичность отчетности позволяет исполнителям работать спокойно, не ожидая внезапных проверок.

• Исполнителям легче соблюдать график, периодически сверяясь с ним.

Основная задача процесса контроля работ — их успешное выполнение, а не сбор информации.

Управление проектами для чайников - изображение 205Раздача таких форм отчетности перед началом работ служит также средством проверки того, как исполнители уяснили свои обязанности. Я прошу ознакомиться и высказаться, все ли соответствует их представлениям о предстоящих работах. Если выявляются несоответствия, тут же обсуждаем все вопросы.

При выборе периодичности наблюдений за выполнением работ учтите следующие факторы.

Находятся ли работы на критическом пути?(Определение критического пути дано в главе 4.) От своевременности выполнения таких работ зависят сроки завершения всего проекта, поэтому они требуют особого внимания и частого контроля.

Не находятся ли работы на пути, непосредственно примыкающем к критическому?Если они имеют незначительный резерв времени (см. главу 4), им тоже следует уделять повышенное внимание.

Имеет ли данная задача значительные риски?Если вы опасаетесь неожиданных затруднений при выполнении задачи, то ее тоже нужно контролировать чаще.

Не возникали ли затруднения, связанные с задачей, раньше? Если эта или подобные задачи уже вызывали проблемы, то здесь тоже требуется повышенный контроль.

Управление проектами для чайников - изображение 206Контролировать выполнение работ нужно не реже одного раза в месяц. В противном случае возможно:

• расхолаживание и снижение чувства ответственности у исполнителей;

• перерастание небольших, своевременно не решенных проблем в большие.

Как повысить точность информации о выполнении работ

Чтобы повысить достоверность и точность сведений, поступайте следующим образом.

Объясняйте исполнителям, для чего вы собираете эти сведения.Осознание назначения порученной работы повышает мотивацию при ее выполнении.

Знакомьте исполнителей с результатами анализа собранных данных.Когда работник видит результат своего труда, это тоже повышает мотивацию.

Ставьте в пример тех, кто своевременно и точно отчитывается о проделанной работе.Таким образом вы поощрите этих работников и побудите других поступать так же.

Четко определяйте события и работы.Чтобы вам было понятно, по каким работам соблюдается график, а по каким наметилось отставание.

Не собирайте данных больше, чем сможете проанализировать; анализируйте все, что собрали.Собирайте только те сведения, которые будете использовать.

Средства обработки информации сопровождения проекта

Вероятнее всего, вам понадобится собственная информационно-управляющая система проекта. Предпочтете ли вы традиционный способ или примените компьютер, зависит от сложности и масштабов проекта, удобства и личных предпочтений, а также от ваших возможностей.

Неавтоматизированное управление проектом имеет свои недостатки.

• Для больших объемов информации требуется слишком много бумаги и, соответственно, места для ее хранения.

• Ручная обработка данных занимает больше времени и повышает вероятность ошибок.

• Ручная подготовка отчетов более трудоемкая.

Возможно, на компьютерах вашей организации уже установлено нужное вам программное обеспечение (ПО), такое как:

• пакет программ по управлению базами данных, например Microsoft Access;

• электронные таблицы, такие как Microsoft Excel;

• текстовый редактор, например Microsoft Word;

• ПО управления проектами, например Microsoft Project.

Такое ПО предлагают и многие другие производители. Но, по моим наблюдениям, около 80 % организаций, с которыми приходилось сотрудничать, выбрали программные продукты компании Microsoft в качестве основных для своего делопроизводства. Полагаю, вы о них хотя бы слышали, поэтому я и привел их в виде примеров.

(Подробно о достоинствах применения вычислительной техники для управления проектами — в главе 16.)

Учет отработанного Времени

Для учета произведенных трудозатрат требуется собрать фактические данные по всем выполненным и выполняемым работам в соответствии со структурной схемой. (О структурной схеме работ см. в главе 3.)

Анализ затрат рабочего времени

Сравните фактические затраты рабочего времени с запланированными. На рисунке 10.7 изображен типовой отчет о затратах рабочего времени каждого работника при проведении определенных работ. Из плана вашего проекта сюда перешли следующие пункты.

Код ССР Описание Служащий Отработанно (человеко-часов) Всего Неделя 1 Неделя 2 Неделя 3 Неделя 4 ...
3.1.2 Разработка анкеты Г. Джонс Запланировано 130 20 40 20 30 ...
. . . Фактически 0 10 30 5 25 ...
. . . Остаток 130 120 90 85 25 ...
. . . Разница 0 +10 +20 +35 +40 ...
. . Ф. Смит Запланировано 70 0 20 20 15 ...
. . . Фактически 0 0 25 10 15 ...
. . . Остаток 70 70 45 35 20 ...
. . . Разница 0 0 -5 +5 +5 ...

Рис. 10.7. Отчет об отработанном времени

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Стэнли Портни читать все книги автора по порядку

Стэнли Портни - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Управление проектами для чайников отзывы


Отзывы читателей о книге Управление проектами для чайников, автор: Стэнли Портни. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
