Стэнли Портни - Управление проектами для чайников

Тут можно читать онлайн Стэнли Портни - Управление проектами для чайников - бесплатно полную версию книги (целиком) без сокращений. Жанр: Управление, подбор персонала, издательство Издательский дом Вильямс, год 2005. Здесь Вы можете читать полную версию (весь текст) онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.

Стэнли Портни - Управление проектами для чайников краткое содержание

Управление проектами для чайников - описание и краткое содержание, автор Стэнли Портни, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.

Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.

Управление проектами для чайников - читать онлайн бесплатно полную версию (весь текст целиком)

Управление проектами для чайников - читать книгу онлайн бесплатно, автор Стэнли Портни
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

• о достигнутых результатах;

• о количестве отработанных в проекте часов;

• о внесенных предложениях и поданных заказах на поставку.

4. Перед завершением задания необходима такая последовательность действий.

• Проведите оценку и приемку результатов выполненных работ.

• Внесите данные по расходам трудовых, материальных и финансовых ресурсов в соответствующие системы учета.

• Составьте отчет о выполненных работах и полученных результатах; сравните с запланированными данными.

• Если есть отклонения, определите причины.

• Разработайте действия по устранению отклонений от плановых показателей или примите решение о необходимости корректировки плана.

• Если требуется изменить план, получите необходимые разрешения.

• Осуществите намеченные действия по устранению отклонений от плана.

• Составьте отчет о достижениях, затруднениях и мерах по их устранению.

5. Перед началом выполнения следующей задачи проекта повторите описанную последовательность действий.

Управление проектами для чайников - изображение 215 Руководство к действию (директива) — это текущая версия вашего плана проекта, по которому вы ведете работы и с которым сверяете полученные результаты. Как и план, его при необходимости следует корректировать.

Если возникла такая необходимость:

• обсудите ее с основными лицами аудитории проекта и получите разрешение на изменение плана;

• доведите до всех основных лиц аудитории проекта, чем вы будете руководствоваться в дальнейшем;

• сохраните исходную и все последующие версии плана для итоговой оценки результатов проекта.

Изменение плана — это крайняя мера, когда все другие возможности вернуть проект "в колею" исчерпаны.

Управление проектами для чайников - изображение 216Контроль за выполнением работ проекта позволяет обнаружить симптомы проблемы, но не ее причину. Однако вы теперь знаете, что эту причину надо искать, а затем думать, как устранить.

Для этого недостаточно отследить лишь процесс соблюдения графика работ или финансовых расходов. Только интегральный анализ всех трех статей учета поможет определить суть скрытых затруднений.

Допустим, один из участников отработал в проекте только половину запланированного времени. Если все его работы выполнены, то причина, наверное, не в нем. Хотя после проверки соответствующих расходов или качества его работы это может выглядеть иначе.

Определение возможных причин отклонений от запланированных параметров

Если наметилось отставание в графике работ, причины могут быть следующими.

• Трудозатрат меньше, чем планировалось.

• Трудоемкость работ больше ожидаемой.

• Исполнители завышают объем работ.

• Обнаружилась неучтенная в плане работа.

• Квалификация или навыки исполнителей не соответствуют требованиям.

• Данные по отработанному времени недостоверны.

Вот причины того, что на выполнение определенной задачи исполнители тратят времени больше или меньше, чем запланировано.

• Производительность исполнителя больше или меньше ожидаемой.

• Вы предусмотрели на ознакомление с работой времени больше, чем требуется.

• Вы неправильно определили уровень квалификации исполнителя.

• Вы неправильно определили трудоемкость работ.

• Исполнители неточно учитывают отработанное время.

Отклонение от запланированных расходов может наблюдаться из-за:

• несвоевременного предоставления счетов;

• неучтенных скидок (дисконтов) при закупках по предоплате;

• того, что в плане не учтены некоторые необходимые статьи расхода;

• ошибок в проведенных оплатах.

Действия по устранению отклонений от плана

Если в вашем проекте наблюдается отклонение от плана, учитывайте его характер.

Если он разовый, то примите меры по устранению этого отклонения.Допустим, у вас запланировано 40 часов на приобретение оборудования. Вы собирались посетить четырех поставщиков, но купили у первого же. Не следует из-за освободившегося времени менять план, поскольку вполне возможны непредвиденные потери времени, которые компенсируют образовавшийся запас.

Если отклонения носят систематический характер, стоит подумать о корректировке плана.Предположим, опытный исполнитель выполняет определенную работу быстрее, чем вы планировали. Если такие работы еще предстоят, можно изменить план с учетом повышенной производительности труда данного работника.

Внесение изменений в план

Как бы тщательно ни был разработан план, все предусмотреть невозможно. Иногда клиенты меняют свои требования, некоторые работы оказываются труднее, чем предполагалось, появляются новые технологии. В таких случаях возникает необходимость в изменении плана проекта.

Даже если причина из приятных, менять планы непросто. К тому же вам опять придется выслушивать разные мнения.

Автоматизированные информационные системы управления позволяют моделировать такие изменения. Эти системы применяются для управления большими проектами, к которым ваш может и не относиться. В любом случае, алгоритм приблизительно такой, как показано на рис. 10.10.

• Поступившее предложение по изменению плана проекта должно быть четко сформулировано, желательно письменно (даже если это не обязательно).

• Оцените влияние предложенных изменений на все аспекты вашего проекта, а также последствия отклонения предложения.

• Решите, стоит ли принимать предложение. Все, кого это касается, должны быть оповещены. Они тоже должны участвовать в принятии решения.

• Если предложение принято, сообщите об этом его инициатору. Объясните, на чем основано такое решение.

• Перед началом внесения изменений составьте список мероприятий, направленных на реализацию предложенных изменений. С формальной точки зрения это обязательный документ.

• Внесите соответствующие изменения в график работ, описание поставленных целей и намеченных результатов, перечень требуемых ресурсов.

• Сообщите всем участникам проекта и соответствующим лицам аудитории о внесенных в план изменениях и ожидаемых результатах.

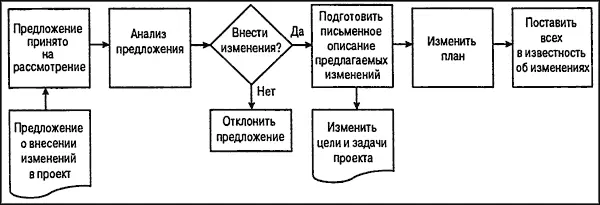

Рис 1010 Алгоритм процесса изменения плана проекта Чтобы изменение курса - фото 217

Рис. 10.10. Алгоритм процесса изменения плана проекта

Чтобы изменение курса прошло гладко, руководствуйтесь следующим.

Не планируйте так, чтобы потом приходилось вносить такие изменения.Результатом планирования должен стать точный и всесторонне обоснованный документ, обеспечивающий разумное использование сил и средств.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Стэнли Портни читать все книги автора по порядку

Стэнли Портни - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Управление проектами для чайников отзывы


Отзывы читателей о книге Управление проектами для чайников, автор: Стэнли Портни. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
