Владимир Сливяк - От Хиросимы до Фукусимы

Тут можно читать онлайн Владимир Сливяк - От Хиросимы до Фукусимы - бесплатно полную версию книги (целиком) без сокращений. Жанр: Публицистика, издательство Array Литагент «Эксмо», год 2012. Здесь Вы можете читать полную версию (весь текст) онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.
  • Название:
    От Хиросимы до Фукусимы
  • Автор:
  • Жанр:
  • Издательство:
    Array Литагент «Эксмо»
  • Год:
    2012
  • Город:
    Москва
  • ISBN:
    978-5-699-52137-1
  • Рейтинг:
    5/5. Голосов: 11
  • Избранное:
    Добавить в избранное
  • Отзывы:
  • Ваша оценка:
    • 100
    • 1
    • 2
    • 3
    • 4
    • 5

Владимир Сливяк - От Хиросимы до Фукусимы краткое содержание

От Хиросимы до Фукусимы - описание и краткое содержание, автор Владимир Сливяк, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru
В марте 2011 года крупнейшее цунами вывело из строя системы охлаждения на АЭС «Фукусима-Дайчи», что привело к четырем большим взрывам. Лишь благодаря счастливому стечению обстоятельств катастрофа привела к гибели всего двух сотрудников станции и переселению примерно 80 000 человек. В этой книге оцениваются причины и последствия этой ядерной аварии и как она могла произойти в наиболее технологически продвинутой стране мира. А также – как выглядит на этом фоне Россия. Действительно ли у нас все настолько безопасно, как об этом говорят власти и атомная промышленность? Возможно ли повторение Чернобыля и Фукусимы в России?

От Хиросимы до Фукусимы - читать онлайн бесплатно полную версию (весь текст целиком)

От Хиросимы до Фукусимы - читать книгу онлайн бесплатно, автор Владимир Сливяк
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

В 2009 году было принято решение построить еще одну АЭС, которой ранее не было в планах правительства – Балтийскую АЭС в Калининградской области, у границы с Европейским союзом (Литва), включающую два энергоблока типа ВВЭР-1200. Стоимость реакторов оценивается в 5–6 млрд евро, а вместе с инфраструктурой – 9 млрд евро [11]. «Росатом» планирует профинансировать строительство лишь наполовину, а еще половину должен вложить иностранный инвестор, название которого пока неизвестно. Российские СМИ предполагают, что это может быть Siemens, EnBW (обе компании – Германия), EdF (Франция), ENEL (Италия) или Skoda (Чехия). Во всех упомянутых компаниях, кроме ENEL, заявили, что пока не планируют инвестировать средства в Балтийскую АЭС. Итальянская компания сообщила, что занимается «изучением возможности» [12].

Ниже представлен полный список АЭС, которые планируется расширить или построить в соответствии с планами российского правительства, за исключением Балтийской АЭС.

Плавучая АЭС в Архангельской области, в соответствие с Генсхемой, должна была начать выработку энергии в период 2006–2010 годов, однако до сих пор не работает. Срыв сроков сооружения таких атомных станций произошел из-за переноса производства из Архангельска в Санкт-Петербург.

На Кольской АЭС, где расположены наиболее старые энергоблоки, перешагнувшие проектный срок, до 2020 года планируется вывести из эксплуатации лишь два реактора. Еще два реактора будут работать после этого срока. Для проектов продления срока службы старых реакторов не проводилось государственной экологической экспертизы. Детали тех мероприятий, которые были проведены перед продлением (если, конечно, такие мероприятия имели место), остаются неизвестными.

На Ленинградской АЭС работает 4 реактора «чернобыльского» типа РБМК-1000. До 2020 года планируется вывод из эксплуатации только двух блоков. Еще два будут продолжать работать после этого срока.

Планы строительства АЭС в России (разбиты по региональным энергосистемам)

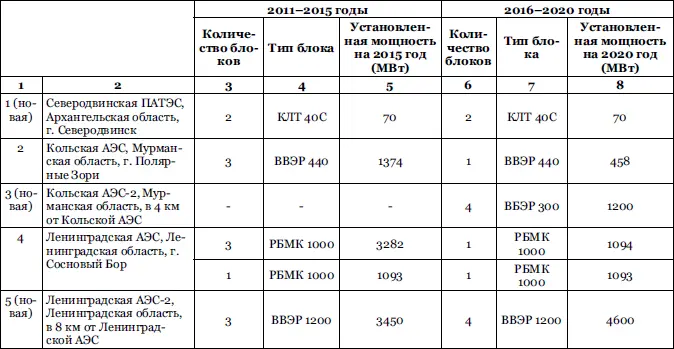

СЕВЕРО-ЗАПАД

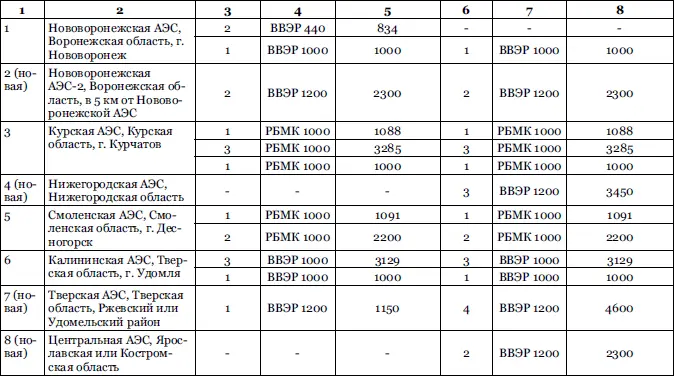

ЦЕНТР Уже после утверждения Генеральной схемы появился проект Балтийской АЭС - фото 13

ЦЕНТР

Уже после утверждения Генеральной схемы появился проект Балтийской АЭС в - фото 14

Уже после утверждения Генеральной схемы появился проект Балтийской АЭС в Калининградской области, на границе с Европейским союзом. Ее планируется пустить в 2016 году.

Итого в северо-западной энергосистеме сейчас функционирует 8 блоков, более половины из которых уже выработали проектный ресурс в 30 лет.

На Нововоронежской АЭС до 2016 года планируется вывести из эксплуатации два реактора ВВЭР-440, уже перешагнувшие проектный срок эксплуатации и работающие в режиме продленной лицензии. Вместо этих реакторов строятся два более мощных блока (ВВЭР-1200) на второй Нововоронежской АЭС.

На Курской АЭС не планируется выводить из эксплуатации ни одного из четырех реакторов «чернобыльского» типа. Наоборот, намечено осуществить достройку пятого энергоблока, который был заложен в 1985 году, еще до Чернобыльской аварии. В начале 1990-х строительство остановили, блок находится в состоянии 60 % готовности. Вместе с тем попытки местных властей добиться выделения средств на строительство пятого блока пока не принесли никакого эффекта. Формально реактор не строится. «Росэнергоатом» в марте 2011 года заявил, что решение о доделке пятого блока Курской АЭС будет принято в 2012 году. Несмотря на неопределенный статус проекта, достройка этого реактора включена в государственные планы. Вероятно, это связано с желанием атомной промышленности показать правительству как можно более высокие темпы развития, что могло бы привести к увеличению финансирования. При этом высокопоставленные источники в отрасли утверждают, что пятый блок вообще никогда уже не достроят.

Три реактора «чернобыльского» типа на Смоленской АЭС выводить из эксплуатации до 2020 года также не планируется.

На площадке Нижегородской АЭС пока не начато строительство, хотя там намечено появление 3–4 реакторов в период 2016–2020 годов. Причиной является расположение площадки, под которой находятся крайне непрочные карстовые породы. В городе Муроме, находящемся в 20 км от площадки, возникло массовое движение против строительства Нижегородской АЭС. Его активисты уверены, что АЭС может в буквальном смысле провалиться под землю, как это уже происходило с некоторыми производствами, построенными на карстах. Из-за давления общественного движения и присоединившихся к нему местных ученых лицензия на размещение этой АЭС была выдана с ограничением. Условием выдачи лицензии стало проведение дополнительных исследований на площадке в течение 2011 года.

Площадка под строительство Центральной АЭС скорее всего будет выбрана в Костромской области, где в 1979 году уже начинали строить Буйскую атомную станцию.

В 1996 году в Костромской области состоялся референдум, в ходе которого 87 % проголосовавших отвергли идею продолжения строительства АЭС.

В 2000 году Костромская областная дума наложила вето на строительство АЭС, однако в 2007 году вето было снято.

В период 2016–2020 годов планируется возвести на этой площадке от 2 до 4 новых энергоблоков.

Итого в центральной энергосистеме работает 7 блоков РБМК, 4 блока ВВЭР-1000 и два блока ВВЭР-440. По состоянию на 2011 год работает четыре энергоблока.

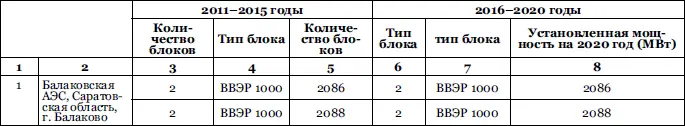

СРЕДНЯЯ ВОЛГА

ЮГ УРАЛ СИБИРЬ ДАЛЬНИЙ - фото 15

ЮГ

УРАЛ СИБИРЬ ДАЛЬНИЙ ВОСТОК - фото 16

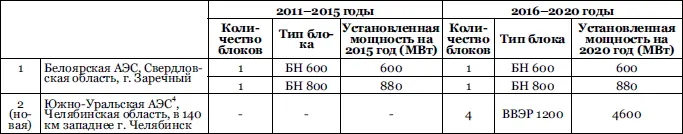

УРАЛ

СИБИРЬ ДАЛЬНИЙ ВОСТОК Блок БН600 на Белоряской АЭС в 2010 году выработал - фото 17

СИБИРЬ

ДАЛЬНИЙ ВОСТОК Блок БН600 на Белоряской АЭС в 2010 году выработал ресурс - фото 18

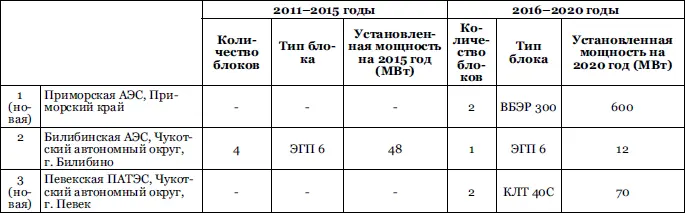

ДАЛЬНИЙ ВОСТОК

Блок БН600 на Белоряской АЭС в 2010 году выработал ресурс эксплуатации - фото 19

Блок БН-600 на Белоряской АЭС в 2010 году выработал ресурс эксплуатации, определенный проектировщиками в 30 лет. Срок службы продлен еще на 15 лет. Блок БН-800 – в стадии строительства в общей сложности уже 26 лет. Дата завершения многократно переносилась. В 2008 году реактор планировалось закончить в 2012 году. Однако этот срок перенесен на 2014 год.

Строительство Южно-Уральской АЭС не начато, продолжаются дискуссии о типе реакторов для этой станции. Ранее на площадке планировалось построить бридерные реакторы, однако позднее «Росатом» предложил делать ВВЭР-1200.

Строительство Северской АЭС фактически отложено. По последним заявлениям местных властей, станция может быть построена после 2016 года, однако срок и само осуществление проекта трудно прогнозировать.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Владимир Сливяк читать все книги автора по порядку

Владимир Сливяк - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




От Хиросимы до Фукусимы отзывы


Отзывы читателей о книге От Хиросимы до Фукусимы, автор: Владимир Сливяк. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
