Джозеф Хигни - Основы проектного менеджмента. Классическое руководство

Тут можно читать онлайн Джозеф Хигни - Основы проектного менеджмента. Классическое руководство - бесплатно ознакомительный отрывок. Жанр: Деловая литература, издательство Литагент МИФ без БК, год 2018. Здесь Вы можете читать ознакомительный отрывок из книги онлайн без регистрации и SMS на сайте лучшей интернет библиотеки ЛибКинг или прочесть краткое содержание (суть), предисловие и аннотацию. Так же сможете купить и скачать торрент в электронном формате fb2, найти и слушать аудиокнигу на русском языке или узнать сколько частей в серии и всего страниц в публикации. Читателям доступно смотреть обложку, картинки, описание и отзывы (комментарии) о произведении.
  • Название:
    Основы проектного менеджмента. Классическое руководство
  • Автор:
  • Жанр:
  • Издательство:
    Литагент МИФ без БК
  • Год:
    2018
  • Город:
    Москва
  • ISBN:
    978-5-00100-938-2
  • Рейтинг:
    5/5. Голосов: 11
  • Избранное:
    Добавить в избранное
  • Отзывы:
  • Ваша оценка:
    • 100
    • 1
    • 2
    • 3
    • 4
    • 5

Джозеф Хигни - Основы проектного менеджмента. Классическое руководство краткое содержание

Основы проектного менеджмента. Классическое руководство - описание и краткое содержание, автор Джозеф Хигни, читайте бесплатно онлайн на сайте электронной библиотеки LibKing.Ru
Этот известный на Западе бестселлер уже двадцать лет помогает начинающим менеджерам проектов. В нем кратко и понятно освещены все аспекты ведения проекта – от определения его содержания и построения графика до управления стоимостью, ресурсами и рисками, а также анализа прогресса и результатов. Множество примеров и авторских советов делают книгу особенно ценной.
Настоящее издание соответствует 5-му изданию свода PMBOK, используемого при сертификации менеджеров проектов на PMP®.

Основы проектного менеджмента. Классическое руководство - читать онлайн бесплатно ознакомительный отрывок

Основы проектного менеджмента. Классическое руководство - читать книгу онлайн бесплатно (ознакомительный отрывок), автор Джозеф Хигни
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Разумеется, расписание проекта создается в первую очередь для того, чтобы обеспечить исполнение его сроков. Большинство проектов имеют твердо установленные сроки исполнения. Поскольку метод критического пути помогает идентифицировать работы, которые определяют дату завершения проекта, он также помогает наметить пути управления проектом.

Достаточно легко зациклиться на расписании и тратить все свое время на его обновление, ревизию и т. д. Применяемые сегодня программы для расписаний проектов следует рассматривать прежде всего как инструмент , и руководители проектов не должны становиться его рабами.

Кроме того, легко создать расписание, которое красиво выглядит на бумаге, но не работает на практике. Так получается, например, потому, что намеченные работы в нужный момент не обеспечиваются достаточными ресурсами. Если распределение ресурсов неправильное, любые расписания становятся почти бесполезными. К счастью, современные программы уделяют этому аспекту достаточно внимания, но мы оставляем рассмотрение их методик учебным пособиям и руководствам по эксплуатации программ. В этой книге мы должны просто понять, как сетевые программы помогают управлять проектом.

Я часто слышу, что содержание и приоритетные задачи в проектах меняются так часто, что не имеет смысла тратить время на определение критических путей. Здесь нужно подчеркнуть два момента. Во-первых, если содержание проекта изменяется слишком часто, это означает, что перспективному планированию было уделено недостаточно внимания. Содержание чаще всего меняется из-за того, что в проекте что-то было забыто изначально. Если проекту с самого начала уделять достаточно внимания, то обычно необходимость в ревизии его содержания снижается.

Во-вторых, если часто меняются приоритеты проекта, значит, управление им осуществляется недостаточно скоординированно. В принципе, любая организация стремится выполнить за счет имеющихся ресурсов как можно больше работы. У всех наc есть в жизни «список желаний» – того, чего хотелось бы достичь. Нередко мы вынуждены откладывать реализацию этих желаний, пока не появятся необходимое время и деньги или то и другое вместе. Это же относится и к организациям. Опыт показывает, что, когда люди работают одновременно над несколькими проектами, производительность их труда падает. Например, в одной известной компании обнаружили, что, когда перед сотрудниками перестали ставить множественные проекты, продуктивность людей возросла вдвое ! Конечно, это очень важный момент.

Что дает нам метод критического пути в этом отношении? Зная критический путь проекта, вы можете определить влияние, оказываемое на проект изменениями в содержании и приоритетах. Вы будете понимать, какие компоненты работ пострадают больше всего и как нагнать потерянное время. Кроме того, ваши менеджеры будут принимать обоснованные решения, если вы точно опишете им возможные негативные эффекты от изменений в проекте. Одним словом, при правильном использовании метод критического пути может стать бесценным инструментом.

Определение терминов для сетевых диаграмм

РАБОТА: работа всегда требует времени и ресурсов. Примеры можно привести самые разные: работа с документацией, трудовые переговоры, управление машинами, время на установку и освоение приобретенных механизмов и их частей, а также другого оборудования.

КРИТИЧЕСКАЯ: критическая работа или событие являются такими составными частями проекта, которые должны быть завершены или приурочены к определенному времени. По ним не может быть никаких допусков или задержек.

КРИТИЧЕСКИЙ ПУТЬ: критический путь – это самый длинный отрезок в расписании и сетевой диаграмме, который определяет самый ранний срок завершения проекта.

СОБЫТИЯ: начальная точка и точка окончания работы или действия называются событиями . Событие – это определенная точка во времени. Графически события обычно изображаются кружками и могут иметь некие обозначения (словами, цифрами или элементами буквенно-цифрового кода).

ВАЖНЫЙ РУБЕЖ ИЛИ ВЕХА ПРОЕКТА: важный рубеж, или веха проекта , представляет собой точку во времени, совпадающую с важным событием для проекта. Обычно под этим понимается завершение важнейших фаз работы по проекту. Анализ проектов часто осуществляется по таким вехам.

СЕТИ: сетями обычно называют стрелочные диаграммы. Они графически изображают проект и взаимосвязь различных работ и действий по нему.

Создание стрелочной диаграммы

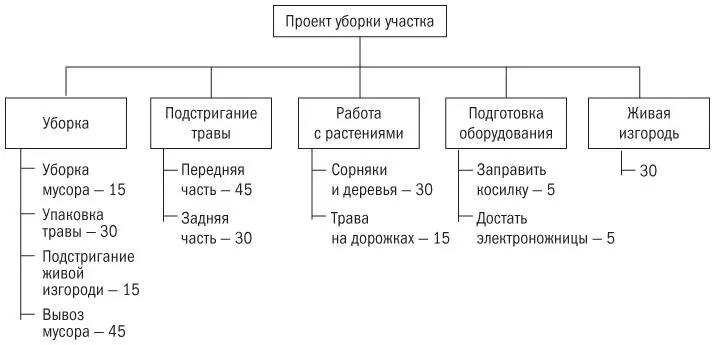

Как было отмечено в главе 7, иерархическая структура работ проекта (ИСР) должна готовиться раньше, чем расписание проекта. Мы также видели, что ИСР содержит от двух до двадцати уровней декомпозиции работ. Для того чтобы проиллюстрировать, как на основании ИСР готовится расписание проекта, рассмотрим простой пример с работой на участке, окружающем дом. ИСР по нему представлена на рис. 8.3.

Рис 83ИСР по проекту уборки участка В случае данной ИСР целесообразно начать - фото 23

Рис. 8.3.ИСР по проекту уборки участка

В случае данной ИСР целесообразно начать составлять расписание проекта с низшего уровня. Но так делается не всегда. Иногда работы разбивают до шестого уровня, но в расписание включаются те, которые заканчиваются пятым. Причина в том, что вы можете не успеть решить задачи шестого уровня в соответствии с расписанием, то есть не можете плотно управлять этим уровнем. Поэтому приходится составлять расписание до того уровня, который вы в состоянии надежно контролировать. Этот тезис основан на общем правиле: вы не должны планировать (или составлять расписание) более детально, чем можете охватить. Одни проекты, скажем ремонт мощных генераторов, расписываются обычно в часах, другие – в днях. А расписание некоторых больших строительных работ составляется до ближайшего месяца.

Слишком детализированное планирование расписания в целом нежелательно. Если вы ограничитесь «крупными мазками», ничего страшного. Один руководитель проекта рассказывал мне, что его команда хотела однажды составить расписание на 26 недель вперед. Он возразил, что такое расписание вряд ли когда-нибудь будет выполнено в установленные сроки и работы придется неоднократно переносить. По его мнению, многие полагают, что в 26-недельной задаче заложен большой потенциал безопасности, а это не так. На старте сотрудник думает: «Ничего страшного, впереди еще 26 недель. Начну работу завтра». А потом вдруг поймет, что слишком долго откладывал, и начнутся бурная деятельность и авралы. И вся работа окажется сдвинута на последнюю часть 26-недельного расписания.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать


Джозеф Хигни читать все книги автора по порядку

Джозеф Хигни - все книги автора в одном месте читать по порядку полные версии на сайте онлайн библиотеки LibKing.




Основы проектного менеджмента. Классическое руководство отзывы


Отзывы читателей о книге Основы проектного менеджмента. Классическое руководство, автор: Джозеф Хигни. Читайте комментарии и мнения людей о произведении.


Понравилась книга? Поделитесь впечатлениями - оставьте Ваш отзыв или расскажите друзьям

Напишите свой комментарий
x
